电网工程造价偏差分析与管理成效评价研究

发表时间:2021/7/20   来源:《工程管理前沿》2021年第8期   作者: 常晓炜
[导读] 2019年底国家电网发布的《关于进一步严格控制电
        常晓炜
        国网河北省电力有限公司物资分公司

        摘要:2019年底国家电网发布的《关于进一步严格控制电网投资的通知》,对电网工程精益化、标准化管理提出了更高要求。造价管理是电网工程管理中十分重要的一部分,其关系到工程整个寿命周期的资金、进度等方方面面。本文对电网工程造价偏差分析与管理成效评价进行研究。
        关键词:电网工程;造价管理;偏差分析;成效评价
        1电网工程造价偏差分析
        1.1电网工程投资计划、概算及结算差异对比分析

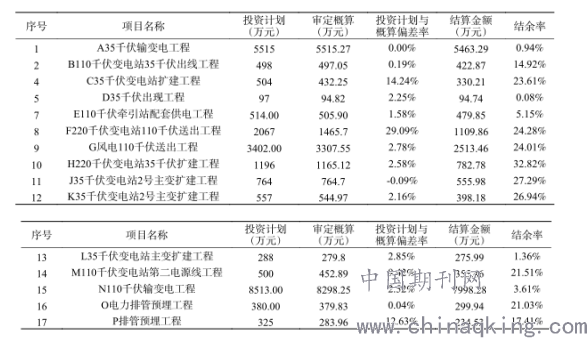

        目前对于电网工程,以上流程中的投资计划、设计概算和结算都需要项目所属上一级公司进行审批方可下达。这三个指标贯穿工程建设始终,对进行项目造价偏差分析具有重要价值。本文统计了某市某一地区2015年至2019年竣工结算的部分电网工程的投资计划、审定概算和结算金额三项数据,并进行对比分析,统计结果如表1所示。

        表1电网工程的投资计划、审定概算和结算金额差异对比

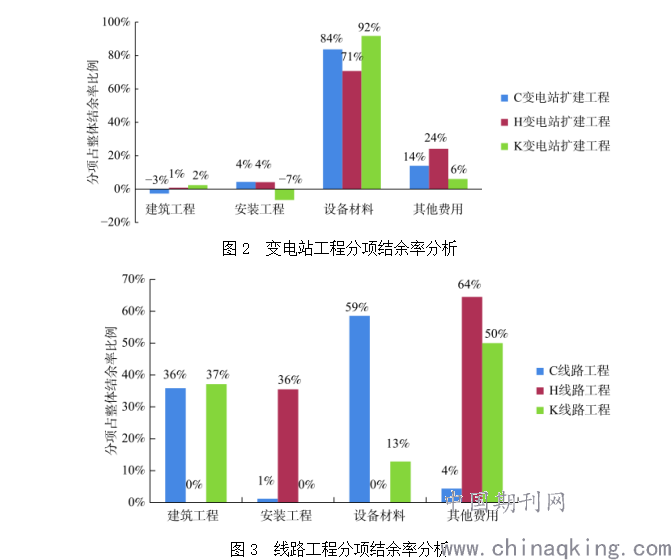

        从表1中的投资计划与概算偏差率和结余率对比可以看出,大部分的投资计划与概算偏差率在10%以内,偏差较小。但是有一半以上的工程结余率超过10%,甚至超过20%以上,因此在造价管理上应该进一步增强设计概算和施工阶段的管控工作。为进一步分析结余率较大的原因,分别对变电站工程和线路工程两种类型的工程的分项结余率进行分析。从图2和图3对比分析可以看出,变电站工程中设备材料结余率占比普遍较大,因此对于变电站工程应着重加大对设备材料的成本管控。而线路工程中分项结余率占比情况不尽相同,没有规律可循,设备材料和其他费用等都可能成为结余率较大的主要原因,因此线路工程在造价管理上需要把控的问题相对较多,管理难度也会增加。

        2电网工程造价偏差主要影响因素分析
        为进一步分析电网工程结余率较大的原因,结合造价管理流程各阶段管控内容,对以上结余率较大的工程项目分项进行影响因素分析。从分项费用的角度来看,建筑工程和安装工程造成造价偏差的主要影响因素可以归纳如下:
        2.1设计不够深入,对现场情况考虑不够全面
        在对以上工程进行结余率分析时可以发现,由于设计深度不够或者初设未考虑全面,造成工程量的变动是造成造价发生偏差的主要原因之一。建设单位未做好设计阶段的严格审核,并且设计单位对实际环境勘测和重大隐患风险预判程度不够。
        2.2施工方案变化
        施工方案变化主要涉及因现场实际情况发生变化而引起的方案变化和人为要求造成的施工方案变动两种。施工周期越长所引起的施工环境变化可能性越大,因此严格把控施工进度和周期也是造价管理的一部分。人为要求造成的施工方案变动是一种由于施工方、建设方等主动提出的施工方案变化。
        2.3取价标准及价格波动
        在对造价差异进一步分析中发现,结算和设计阶段材料设备价格变动是引起偏差另一重要因素。其中,部分是由于设计阶段取价未与工程所属地域相匹配造成的取价不合理,另一部分是由于物料价格波动所引起的。因此进一步加强价格的预估和价差调整工作将有利于缩小造价偏差程度。从影响因素看出,造成建筑安装工程费用产生偏差的责任主体并不单一,影响因素众多,因此衡量造价管理工作成效的评价应该更加全方位、更具有综合性,才能更有效的提高管理水平和效率。在其他费用里,通过分析可以发现,建设场地征用及清理费难以合理准确地估计成为造成造价偏差的主要原因。电网工程建设场地征用及清理费具体包括土地征用费、施工场地租用费、迁移补偿费、余物清理费、送电线路走廊赔偿费、通信设施防送电线路干扰费。变电站工程和线路工程的建设场地征用及清理费组成内容不同,其中变电站工程主要涉及土地征地费,施工范围有限,属于可控因素,因此其造价偏差较小;线路工程中的塔基永久占用费,树木砍伐赔偿和青苗、经济作物补偿费用占比较大,由于施工范围广,受外界影响较大,比变电工程造价管理难度大,更易超概算。
        3电网工程造价管理成效评价模型
        3.1评价体系的建立
        通过上一章的造价偏差分析可以发现影响电网工程造价的因素繁多且复杂,不能仅凭单一指标就对其成效进行界定,应该建立更加完善的评价体系使评价更加多元化和综合化。同时为了更好的识别影响工程造价管理的责任主体,评价体系创新性地将从建设单位、施工单位、设计单位三类影响造价管理成效的主要责任主体入手建立。电网工程建设过程造价管理成效评价体系遵循系统性、全面性、科学性、独立性、定性与定量相结合、可行性指标体系构建原则,对不同责任主体在不同造价管理阶段的工作责任和主要影响指标进行归纳总结。
        3.2指标权重及综合评价方法研究
        3.2.1基于特征值法的权重确定
        特征值法权重确定方法能够将定性和定量指标有机结合,通过各指标之间的两两比较构造判断矩阵,求解判断矩阵,来确定指标的权重,达到系统性地解决繁杂的决策问题的结果。
        3.2.2多级模糊综合评价方法
        由于造价管理成效评价体系不但包含定量因素,同时也包含很多定性因素,因此采用模糊综合评价法作为评价方法。这种方法能够较好的解决模糊的、难以量化的问题,同时能对各个层次上的细分影响因素进行分析评价,对电网工程造价管理中的不同责任主体未来的管理工作提供有效的参考。模糊综合评价是应用模糊集合理论,通过对评价对象进行单因素分析,在考虑各因素权重,给出相应的评价结果。
        4实例应用与分析

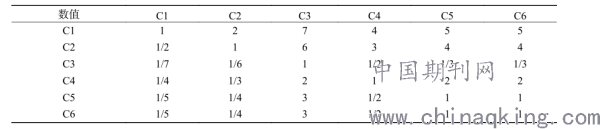

        利用层次分析法,通过咨询当地电网工程项目造价领域的专家,逐层调查得到各层判断矩阵,进而确定各指标权重。例如设计单位B1层级下各指标形成的判断矩阵如表2所示,其中设计方案选择的正确性C1对工程建设具有决定性意义,其最为重要,其次重要的是设计方案深度从C2。

        表2设计单位B1下指标判断矩阵

        对以上进行最大特征向量求解得到,后经过一致性检验。一致性检验通过,归一化处理后得到此层级权重。依照以上方法分别对其他指标赋值构建判断矩阵,并求得指标权重如表5所示,各矩阵一致性检验均通过。

        表3 指标权重
        在指标权重计算的基础上,根据实际工程进行造价管理成效的具体分析。实例选用第二章造价偏差分析中的已完工的H220千伏变电站35千伏扩建工程、K35千伏变电站2号主变扩建工程和N110千伏输变电工程,按照多级模糊综合评价方法,将评语集设定为V={优秀,良好,一般,较差}={100,75,50,0},对以上三个工程进行具体计算,得到评价结果分别是H=(0.322,0.362,0.283,0.033)、K=(0.247,0.385,0.314,0.045)N=(0.198,0.343,0.364,0.079)。结果显示H220千伏变电站35千伏扩建工程和K35千伏变电站2号主变扩建工程评价模型中“良好”的隶属度最大,因此其造价管理成效等级为良好,N110千伏输变电工程造价管理成效等级为一般。从结果可以看出,虽然N110千伏输变电工程结余率仅有3.615%,但在工程建设过程中出现了许多造价管理上的问题导致评分较低,相反其余两个电网工程虽然结余率较高,但是由于管理较好并未出现重大失误评分较高,因此从这一点可以看出只用结余率衡量电网工程造价管理水平是片面的,建立新的指标评价体系是十分必要的,有利于更客观更全面地了解造价管理中的问题。为更有效的对建设过程造成造价偏差的责任主体进行分析,分别将设计单位、施工单位和建设管理单位的评价结果转化为数值结果如图4所示。根据对比分析发现设计单位所对应的评价结果普遍最低,对其应加强管理,尤其在设计方案深度、设备材料取费合理性、建设场地征用费预判准确性方面还有待进一步提高。

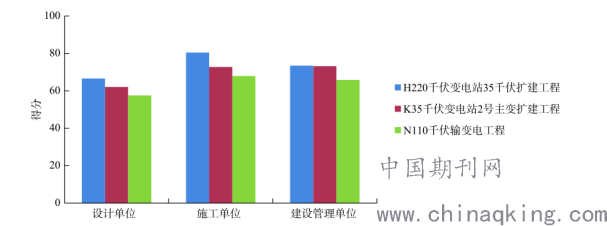

        图4 责任主体评价结果对比分析
        4电网工程造价管理优化策略
        4.1优化设计质量奖惩考核机制
        从分析结果可以发现,设计在造价管理中是出现问题较多的地方,设计质量在未来的管理中仍有很大的提升空间。现有的合同约定、规章制度中的考核机制大多是对出现问题的设计单位执行的惩罚措施,缺乏一定的激励机制。因此应在现有设计管理机制中从设计质量方面加入奖励措施,调动设计单位的积极性主动提高设计质量。
        4.2强化设备材料价格更新及时性
        设备材料采购价格差异是造成电网工程造价出现偏差的普遍因素之一,现有的价格来源渠道各种各样,并且物资采购与造价管理难以做到动态匹配,因此建立统一的价格查询平台,及时公开和更新数据,将进一步提高初设概算、投标等材料的准确程度,降低结余率。
        4.3完善全过程造价管理评价体系
        全过程的造价管理评价工作结合各参与单位、各建设阶段,打破传统偏差分析的局限性,从全寿命周期入手,利用计量经济学、大数据、数学模型等多学科完善评价指标,建立更完善的评价体系。优化的评价体系可以更有效更全面地反映问题,有利于为日后的电网工程项目管理提供决策参考。
        4.4加强项目的集成性和动态化管理
        电网工程建设周期普遍较长,因此导致工程数据难以及时掌握,甚至导致造价管理和现场施工严重脱节。因此为了动态的反映项目全貌,基于互联网建立集合同管理、安全质量、进度管理、计量支付、档案管理为一体的数据共享平台,将有利于项目各责任主体和工作人员高效的业务处理,及时的解决问题,进一步提升工程的资金管控能力。
        结束语
        随着电网公司战略转型,由于电网工程投资规模大、影响因素众多,其造价管理能力也亟需进一步加强。本文通过对某一地区近几年完工的电网工程的结余率对比分析发现,很大一部分工程的结余率超过20%以上,造成造价偏差的影响因素繁杂,在造价管理上仍有较大的提升空间。其中,变电站工程中设备材料结余率占比普遍较大,对类似工程应着重加大对设备材料的成本管控,线路工程里其他费用结余率占比相对问题较多。为了更加全面综合地对电网工程造价管理成效进行评价,本文从建设单位、施工单位、设计单位三类影响造价管理成效的主要责任主体入手建立评价指标体系,利用多级模糊综合评价方法,更有效地多角度地反映工程的造价管理问题。通过实例应用发现结余率与造价管理成效水平并不互等,指标评价体系有助于更全面地了解造价管理中的问题,其建立是十分必要的。各责任主体中,设计单位评价结果普遍最低,对其应着重加强管理,尤其在设计方案深度、设备材料取费合理性、建设场地征用费预判准确性方面还有待进一步提高。为提升造价管理水平,本文最后从设计、设备材料价格、全过程造价管理评价体系、项目的集成性和动态化管理四方面提出了管理的优化策略,有助于公司不断提高投资效率与效益,提升精益化管控水平,成功促进企业战略转型。
        参考文献
[1]江伟.基于资产全寿命周期的电网工程建设管理研究[D].北京:华北电力大学,2010.
[2]张瑾.BJ公司电网建设工程前期造价管理评价体系研究[D].西安:西安科技大学,2019.
