李德坤 辜飞 刘火明 魏爱生 向卫
中建八局西南公司,成都
[摘要] 基于跳仓法“抗与放”的设计原则,跳仓法施工对于减少超长大体积混凝土的裂缝效果显著。本文以凤凰山体育中心为实例,介绍了跳仓法施工大面积看台需要考虑的各种问题,以达到指导后续类似工程施工部署的目的。
[关键词] 高耐久 跳仓法 分仓 分缝
0 引言
跳仓法充分利用了混凝土的“抗与放”特性原理,其模式和跳棋一样,即隔一段浇一段,减少了混凝土后浇带,从而大大缩短工期。本文将介绍一种高耐久混凝土在跳仓法施工中的应用,为以后类似场馆的施工提供参考和指导。
1 技术概况
凤凰山体育中心为大型城市体育综合体,分为6万座专业足球场和1.8万座综合体育馆,看台设计为环形超长无缝现浇结构,混凝土强度等级为C40高耐久性补偿收缩混凝土。采用跳仓法施工,控制结构不出现有害裂缝。跳仓法的施工原理就是“放”与“抗”的原理,按照“分块规划、隔块施工、分层浇筑、整体成型”的原则施工,早期对混凝土的应力尽量的释放,后期则利用混凝土自身的抗拉能力来防止混凝土裂缝。
2 重难点分析
(1)单次混凝土浇筑量大,连续浇筑时间长,各段方量较大,不连续浇筑容易产生冷缝。
(2)场地地形情况复杂,浇筑施工组织难度大,施工段多平行施工,施工机械、施工材料及作业人员调度难度大,车辆进出,泵管布置等。
(3)混凝土原材料控制难度大,预拌混凝土为多个厂家制备,混凝土原材质量难以保证。
(4)高耐久性补偿收缩混凝土,配合比需进行多次试配与实验确定。底板采用C40 P8高耐久性补偿收缩混凝土;构件对混凝土的耐久性与变形性能要求高。
(5)高耐久性补偿收缩混凝土浇注后湿水养护要求高,养护不到位很难保证混凝土成型质量,极易产生裂缝。

3 施工工艺流程
4 主要施工方法

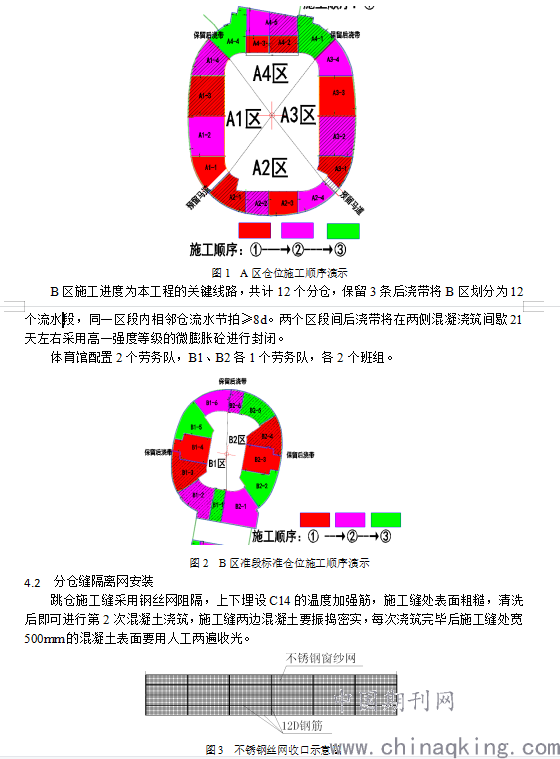

4.1 看台分仓划分及浇筑顺序
A区施工进度为本工程的关键线路,共计17个分仓。保留2个后浇带,2个马道,将A区划分为17个流水段,同一区段内相邻仓流水节拍≥8d。两个区段间后浇带将在两侧混凝浇筑间歇21天左右采用高一强度等级的微膨胀砼进行封闭。
足球场配置3个劳务队,A1/A2各一个劳务队,A3/A4一个劳务队。A1、A2、A3、A4各2个班组。
4.3 混凝土性能、材料、配合比确定
根据现场施工条件、原材料性能、施工时外界环境条件,确定施工所需的混凝土工作性能,主要包括混凝土的塌落度与和易性。混凝土材料控制与配合比设计的原则是在保证抗压强度满足要求的条件下,尽量提高抗拉、抗折强度,同时减少水泥用量与用水量,从两个方面减少混凝土的温度收缩与应力收缩。
4.4 混凝土入模温度控制
为降低入模温度,浇筑时间尽量定于夜间与清晨。
规划交通路线,尽量缩短混凝土从搅拌站到现场的运输时间,减小混凝土发热。
浇筑混凝土前,对现场场地进行清理,统一布置泵车及罐车行驶路线,缩短现场混凝土泵车等待时间。
罐车与泵管在夏季应有隔热覆盖,降低环境温度对混凝土泵送过程中的影响。
要求搅拌站对粗、细骨料进行遮阳覆盖,避免阳光直射。
拌合用水不得采用在常温下晒过的存水,采用低于常温的市政管道水。
混凝土进场浇筑时及时测量入模温度,根据所测温度通知搅拌站实时调整拌合温度。控制混凝土入模温度比环境温度高5℃。
4.5 混凝土浇筑
(1)混凝土泵和搅拌运输车的台数可根据混凝土工程量的大小以及预计的浇筑时间来确定。多台混凝土泵同时浇筑时,选定的位置要使其各自承担的浇筑量接近,最好能同时浇筑完毕。混凝土泵布置的地点要有足够的场地,以保证混凝土搅拌运输车的供料、调车的方便。
(2)混凝土浇筑前,针对各个部位的浇筑特点,进行详细交底,管理人员跟班作业,检查和监督振捣作业。
(3)混凝土振捣必须密实,不漏振、欠振、过振。振点布置均匀,振动棒要快插慢拔。在施工缝、预埋件处,加强振捣。
(4)泵送混凝土入模时,端部软管均匀移动,使每层布料均匀,不成堆浇筑。
(5)振动混凝土时,振捣棒要做到“快插慢拔”,在振捣过程中,宜将振捣棒上下略有抽动,以使上下振动均匀。每点振动时间以20~30s为宜,以混凝土表面呈水平不再显著下沉、混凝土表面泛出灰浆、不再溢出气泡为准。分层浇筑时,振捣棒应插入下层混凝土50mm左右,以消除两层之间的接缝,不可过振。振捣时防止振动模板,尽量避免碰撞钢筋、管道、预埋件等。
(6)严格控制振捣时间及插入深度,并重点控制混凝土流淌的最近点和最远点,尽可能采用两次振捣工艺,提高混凝土的密实度。
(7)混凝土表面泌水及时引导集中排除,跳仓缝处振捣要小心细致,不要踫撞坏钢丝网,振捣细致可保证混凝土与钢丝网的粘接质量。
4.6 混凝土养护
要求在混凝土入模用刮杆刮平后开始喷雾养护,在混凝土初凝前后进行第一遍人工压抹、收光工作,边压抹、收光边覆盖薄膜;在混凝土终凝前后进行第二遍人工压抹、收光与抹光机收光工作,做到掀一块收一块,收光完毕后立刻重新覆盖薄膜与覆盖土工布。夏季喷雾养护14天,养护过程若遇较大暴雨需在板面铺设麻袋,避免形成较大的水流冲刷楼面造成过快降温。
5 实施效果
凤凰山体育中心体育馆看台采用现浇看台,具有以下优点:
(1)采用跳仓法有利于组织流水施工,减少了原设计后浇带,从而缩短了总工期,加快了施工进度。提高看台结构防水性能,为后期看台防水施工质量提供保障。
(2)采用跳仓法施工,取消了结构后浇带,避免了后浇带施工缝清理的压力,消除了后浇带清理不到位带来的质量隐患。
(3)减少了后浇带的临时保护和施工清理费用,节省了后浇带施工缝模板及支撑系统,经济效益显著。
(4)对混凝土的有害裂缝进行控制,有效地提高混凝土结构的防水性能,减少了后期的渗漏隐患。
7 结语
高耐久混凝土可以减少混凝土体积收缩,提高混凝土强度和耐久性。此外,跳仓法施工工艺是一种解决超长混凝土裂缝问题的有效途径,并且施工方便,便于实施。二者的有机结合,极大的保证了超长混凝土的质量。本文介绍了凤凰山体育中心项目大体积高耐久混凝土在跳仓法施工中的应用技术,可以为后续类似工程提供参考意义。
参考文献
[1]章谊.跳仓法替代后浇带在大体积混凝土施工中的运用[J].建筑施工,2020,42(07):1166-1168.
[2]陈波林,石鹏,李宏亮,林志,张小勇. 跳仓法在地上超长框架薄板结构施工中的应用[A]. 中国建设科技集团股份有限公司、中国建筑学会工程总承包专业委员会、亚太建设科技信息研究院有限公司、《施工技术》杂志社.2019年全国土木工程施工技术交流会暨《施工技术》2019年理事会年会论文集(上册)[C].中国建设科技集团股份有限公司、中国建筑学会工程总承包专业委员会、亚太建设科技信息研究院有限公司、《施工技术》杂志社:施工技术编辑部,2019:3.
