满海越
黑龙江省三建建筑工程有限责任公司
【摘 要】现如今,随着科学技术的进步和社会的发展,各种大型厂房不断涌现,给工程建设带来发展机遇的同时,也给工程施工技术提出了新的挑战。在厂房工程中,大多工程都为钢结构大跨度厂房,地脚螺栓的埋置作为厂房施工的重要内容,其施工质量和精度直接影响上部钢结构的安装,关系整体工程效益。本文结合工程实际分析了钢结构厂房地脚螺栓预埋施工技术要点。
【关键词】钢结构厂房;地脚螺栓;预埋;施工测量;钢构件
在钢结构厂房施工中,地脚螺栓的埋置是工程施工中十分关键的内容,地脚螺栓的埋设精度直接影响着工程上部钢构件的安装垂直度、精准度和效率,特别是在在下端悬空埋置的时候,地脚螺栓的埋置精度受到很大的影响,控制难度较大,一旦出现埋置偏差过大的问题,必然会给后期施工到来威胁。为此在施工中,我们还有必要对钢结构厂房地脚螺栓预埋施工技术还要点进行分析,确保工程施工质量和效率。
一、工程概况
本工程为大型工业厂房项目,工程上部结构为钢结构,柱子为型钢柱。在施工中,根据设计图纸意图在基础施工阶段采用预埋地脚螺栓施工模式,用于和上部钢柱连接。这种施工方法很大程度上提高了工程效率、保证了工程质量、缩减了工程周期、降低了施工成本,但在施工中对地脚螺栓预埋精度要求十分严格。可以说,地脚螺栓埋设精度直接影响着型钢柱的安装质量和精准度,关系着整个钢结构工程的安装精度。
因此,在施工的时候,为了保证工程整体质量,地脚螺栓埋设的时候误差控制要求十分严格,一旦出现误差必然会影响工程整体施工质量,威胁施工安全,甚至造成难以估量的后果。
二、地脚螺栓预埋施工要点
在钢结构厂房基础工程施工的时候,地脚螺栓埋置工作是整个工程施工的关键,其施工埋设精度直接关系到上部钢结构安装的垂直度、精准度,因此在施工中需要结合施工方案和特点选用科学的施工方法。
1、地脚螺栓施工特点
在本工程施工中,采用了钢木混合固定地脚螺栓的施工方法,在基础工程施工中采用短柱支模、钢筋绑扎施工,用固定架将脚手架螺栓精确度固定在设计为止,并将其和基础工程固定在一起。在工程施工中,该固定架保证质量和工程精准度中有着十分重要的意义。因此在施工中为了确保施工安全和准确度,整个施工过程都要对施工荷载进行控制,确保工程整体不变形、不位移、不下降现象。
2、地脚螺栓施工工艺流程:
测量放线 → 柱墩钢筋绑扎 → 柱墩模板安装→ 定位板安装、固定 → 螺栓组安装复核 →螺栓焊接固定→ 砼浇筑、螺栓复核→ 成品保护
3、施工工艺
3.1. 施工测量
(1)根据图纸要求,对施工现场进行放线、定位。建立40 m测量控制方格网,采取正反两方向闭合测量,修正成果,以减少平面误差。在所有建筑物的角点,必须设立横向、纵向两个控制界桩,并采取适当的加固措施,避免控制界桩在施工过程中遭破坏。所有横向、纵向轴线均设立相对固定的定位桩,所有定位桩的顶标高尽量控制在±0.000上10~20 cm,以便日后拉模线、拉尺丈量复核。
(2)沿建筑物周边每40m左右设立一个临时水准点。同样,临时水准点设立后,亦须经过闭合测量。
3.2. 地脚螺栓骨架加工
(1)利用12 mm厚木板或竹胶合板按设计尺寸加工成型,画好螺孔位置,并将螺孔钻出,螺孔直径以比地脚螺栓直径大1mm为宜,制成样板。这样,将准确地控制地脚螺栓相对位置,样板重复利用率高,操作性强,大大提高了制作地脚螺栓钢骨架的效率。
(2)制作支架,将样板平放其上,再把地脚螺栓用双螺母固定在样板上,将水平、垂直位置调准,用直径12mm钢筋将地脚螺栓焊成一个整体骨架,设上下两道钢筋环箍,再校正一遍,消除误差后卸下螺母及样板,从而牢牢地控制了地脚螺栓的相对位置。
3.3. 地脚螺栓的埋置

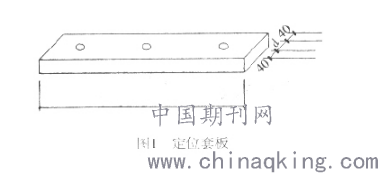

(1)地脚螺栓套板加工地脚螺栓套板的尺寸及套板上的开孔与日后上部结构中柱脚底板的尺寸及开孔应一致。套板采用30mm厚的木板,长度为短柱沿螺栓方向尺寸,宽度为螺栓直径+80mm,根据节点详图所规定的尺寸及开孔位置进行加工(图1)。开孔直径应比地脚螺栓直径大2mm为宜。同时,套板面须用墨线弹出,纵横轴线穿过该组地脚螺栓的具体位置,以便日后复核。
(2)地脚螺栓安装基础短柱钢筋绑扎时,在短柱两侧竖筋上焊接两根12水平钢筋,然后利用吊车将地脚螺栓吊入短柱内,使骨架下部环箍置于其上,并保证地脚螺栓的标高符合设计高度。
(3)标高控制支设短柱模板,将地脚螺栓的螺杆由下至上穿过套板,在螺杆上拧上相应的螺母,通过螺母的松紧,调节地脚螺栓的顶部标高,用水准仪测量控制螺栓顶标高,直到与图纸要求相符合为止。在施工过程中,用水平尺检测套板及螺杆,必须使套板面处于水平状态,螺杆处于垂直状态。
(4)平面位置控制套板及螺栓就位后,须用经纬仪进行复核。将经纬仪架立在需复核的地脚螺栓的轴线控制点上,目镜瞄准远端该轴线的另一控制点, 确定目镜中十字丝中心,即为该轴线位置,然后复核位于该轴线上的每组地脚螺栓与轴线位置关系是否准确,并修正结果。经纬仪复核必须纵、横两个方向进行。
三、结束语
总之,本文对钢厂房地脚螺栓预埋施工方法做了详细的介绍,其作为钢结构厂房基础施工的重要部分,必须要严格按照施工规范开展工作,确保施工精准度和效率,进而保证施工质量。
参考文献
[1]姬元省, 胡忠锋. 钢结构厂房地脚螺栓预埋施工方法[J]. 建筑工人, 2008(06):32-33.
[2]黄菲. 中建八局利源钢结构厂房项目施工质量精细化管理研究[D]. 沈阳建筑大学, 2019.
[3]刘战均、张玲、韩红岩. 装配式标准化钢结构厂房预埋螺栓施工研究[J]. 水利水电施工, 2020(01):102-104.
