清远抽水蓄能电站公路边坡治理措施浅析

发表时间:2021/7/22   来源:《城镇建设》2021年9期   作者:苏朝晖
[导读] 本次研究对工程项目基本情况分析后,对清远抽水蓄能电站公路边坡治理相关对策进行探讨
        苏朝晖
        44010619630121****  广州光环企业管理咨询有限公司
        摘要:本次研究对工程项目基本情况分析后,对清远抽水蓄能电站公路边坡治理相关对策进行探讨,主要通过喷播植草、挂三维网的施工治理方法加以分析,涉及到不同方面的内容,比如:坡面整理、客土加工和铺设、喷播、洒水、清理坡面等,有助于达到清远抽水蓄能电站公路边坡治理的最佳效果。
        关键词:清远;抽水蓄能电站;公路边坡;治理措施

        清远抽水蓄能电站永久公路建设期间,受到开挖及弃渣活动所影响,会致使原微地形、地段发生一定的变化,而且会对下垫面物质组成、地表土壤结构及林草植被等造成严重威胁。这时,公路边坡水土流失、水土功能丧失,为此需采取相应的清远抽水蓄能电站公路边坡治理对策处理,实现边坡治理、水土保持的效果。
一、工程项目基本情况分析
        清远抽水蓄能电站简称为清蓄,处于广东省清远市清新县太平镇境内、珠江三角洲的西北部,直线距离广州的距离约为75km,装机的容量为4×320MW。工程主要负责的为电网调峰、填谷、调频,以及调相、紧急事故备用,清蓄电站通过中国南方电网投资,调峰调频发电公司进行建设,清蓄建管局负责的为工程现场管理,项目总投资、计划总工期分别为:50亿元、3年。永久生活区规划选址位于电站下库库尾,为电站生产运营生产、办公及生活导尿管场所,电站永久生活区主要可划分为交通洞广场、酒店广场、办公生活和车间仓库几个区域,建设用地约为139940㎡、建筑面积约为27160㎡。该区域规划设计在2010年开始,计划施工时间为2010年7月~2014年6月,总投资费用在19880.5万元左右,永久生活区总体规划图,如下图。

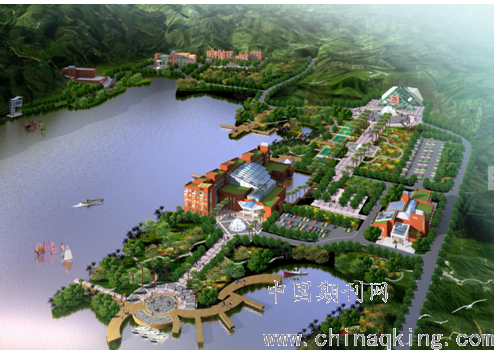

--图1永久生活区总体规划图--
清远抽水蓄能电站建设总目标:借助先进的技术、遵循国家批准投资概算、建设工期内,构建成精品工程和国家优质工程[1]。细化目标中的征地移民、安全、质量,以及进度、投资、环保级档案管理等,均为该工程项目管理的主要内容。
二、清远抽水蓄能电站公路边坡治理相关对策探讨
(一)喷播植草治理方法
1、坡面整理要点
及时整理基面杂物、修整坡面,尤其为凸起区域需消掉,并对凹陷位置作以填补处理,从而确保坡面的平整性。同时,坡顶、可视断面需进行修整处理,旨在使得线条保持流畅的状态。
2、客土加工要点
        客土使用的为种植土,粉碎为粉细土状可留作备用,客土处于干燥状态可运输到处理场,使用粉碎机粉碎处理后筛分,以便保证最大粒径在5mm左右。对于完成加工处理的客土来讲,应在实际使用前妥善保管,从而防止受到雨淋所致受潮情况[2]。
3、客土铺设要点
        客土铺设主要利用干土覆盖法施工作业,客土铺设前在边坡位置浇水,旨在保证坡面为湿润的状态,促使填土、坡面相结合。通过选用干土覆盖方法,将完成加工的粉末状客土敷设在基础位置,干土覆盖处理后淋水下会发生下降情况,这时可敷设下一层直至满足设计厚度的需要。客土铺设总厚度需达到设计的相关标准,客土铺设施工阶段于坡面间隔100m2位置,采取钢筋设一谱图厚度,并在桩标出喷土厚度相关信息,旨在达到坡面表土铺设的厚度、均匀度满足相关标准,待表土铺设施工后作以铺土面层整形方面的处理。
4、喷播施工要点
客土铺设后使用喷播植草技术,于施工坡面喷播植草,将喷射的厚度设置为6cm左右,这个过程可利用喷射机喷射草地、客土化肥混合物。
5、洒水养护要点
完工后铺设无纺布,同时实行洒水养护作业。
(二)挂三维网治理方法
1、清理坡面要点
        清理并保证坡面的平整度,及时将杂物清除干净,将基材、岩石坡面相结合起来,若是坡面土比较密实建议与坡面5cm内实行松土处理,将其当作播种层;对于坡面岩石面积较大的情况来讲,应该在坡面位置铺设厚度5cm细表土、压实,旨在为草创设良好的生长环境,满足其实际的生长需要[3];遇到岩石节理发育情况,走向无法保持统一且若想清理坡面存在一定的挑战性,故此需选用浆砌片石局部找平,以便达到局部加厚、找平的最理想效果。
2、钉设网垫要点
        三维土工网垫于坡上端留75cm,上端埋入土、截水沟及坡顶平台,下段留有水平面。网放置坡顶位置,这时会顺着坡拉出网垫,按照上——下——坡脚的顺序处理,网间搭接≥12cm,保证网、坡面为贴紧的状态,没有悬空褶折表现。边坡坡顶主轴钉使用的为U型钢钉,辅锚钉采取Φ5mmU型钢钉,于坡顶和搭接位置选择主锚钉作以固定处理,坡面其他位置通过辅锚钉进行固定就可以。坡顶锚钉的间距控制在45cm左右,坡面锚钉的间距控制在80cm左右,实行固定处理过程中将网拉紧,保证钉、网、坡面为紧贴的状态[4]。
3、喷播草籽要点
        使用客土喷混直生肌喷播绿化时,可以借助机械动力的作用传输液压,将附有促种子萌发小苗木生长种子附着剂、复合肥,以及草种子、清水等,置于喷播机利用机械的作用搅拌,从而形成混合液后利用高压泵,将混合液均匀喷射至坡面位置,附着于地表、土壤的种子会形成完整的整体。联系边坡自然条件、立地条件和土壤类型,对草地配比加以深入分析,其中草种可选择狗牙根、糖蜜草、百喜草等混合后喷播,主要的目的为促进草种于边坡坡面正常生长,具体草种的品种、草种使用量应联系实际需要确定[5]。
4、客土铺设要点
        三维土工网垫实行固定处理后,通过干土施工法回填土将粘性土、复合肥搅拌后,以3次使用喷射机混合均匀有机土,喷射在固定三维网坡面的方式处理。实际喷射过程中经喷枪开关对水的使用量加以严格控制,以此防止发生溢流、散落的情况。在喷射期间以正面施行,凹凸、死角部分喷射均匀,可形成新土层对三维土工网垫进行覆盖,这个过程需避免发生网包外露的问题。实际使用粘性土颗粒应该保持匀称、没有石块及杂质等,通过利用干土施工法处理操作简便,且不会对路面构成严重污染影响[6]。
5、养护管理要点
        苗期浇水充足,利于促使种子发芽、良好生长,前期喷灌水养护的时间为2个月;中期通过自然雨水养护,遇到干旱情况建议每月喷水3次;后期养护的过程每月喷水2次即可。养护管理期间酌情揭开无纺布,确保草莓生长状态良好、适量施肥,并施用复合肥为植物生长提供足够的养分。
结语:清远抽水蓄能电站经不同汛期,公路边坡施工治理效果较好,可通过多种路径出发加以治理,如:清理坡面、钉设网垫、喷播草籽、养护管理等对策,进而为清远抽水蓄能电站防治工作的顺利实施提供良好支持。
参考文献:
[1]付信庭,马峰,左厉,等.回龙抽水蓄能电站上库公路边坡整治关键技术研究[J].水电站机电技术,2019,042(0z1):65-67.
[2]焦石磊,黄宇航.清远抽水蓄能电站下库导流洞封堵体温控措施研究[J].广西水利水电,2019,000(004):1-6.
[3]李岚斌,金平伟,李乐,等.无人机遥感技术在生产建设项目水土保持监测中的应用——以清远抽水蓄能电站为例[J].人民珠江,2019,40(01):10-15.
[4]李岚斌,金平伟,李乐,等.无人机遥感技术在生产建设项目水土保持监测中的应用——以清远抽水蓄能电站为例[J].人民珠江,2019,040(001):6-11.
[5]李振,石先红.某抽水蓄能电站均质土坝内边坡修复处理探讨[J].工程建设与设计,2019,000(024):111-112.
[6]黄宇飞.清远抽水蓄能电站公路边坡治理措施浅析[J].水电站机电技术,2018,041(004):52-56,66.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
