以大罗水库为例论述水库的水土保持措施

发表时间:2021/7/22   来源:《城镇建设》2021年9期   作者:谢婵娟
[导读] 笔者结合多年工作经验,以大罗水库为例,深入分析水库的水土保持措施
        谢婵娟
        河池市水土保持监测分站  广西河池市547000
        摘  要:笔者结合多年工作经验,以大罗水库为例,深入分析水库的水土保持措施,希望可以给相关专业人员提供借鉴与参考,有效提升水库水土保持效率,维持水库周边生态环境的平衡与稳定。
        关键词:大罗水库;水土保持;生态环境
1 项目概况
        广西都安县大罗水库工程位于河池市都安县下坳镇境内,拟拆除原大罗水库土坝重新建设新大罗水库挡水坝,属新建建设类项目,项目建设的主要任务是修建一座大坝和一条输水管道,向下坳镇区及板买村提供生活用水,拟建大罗水库正常蓄水位450.00m,总库容为40万m3,属小(2)型水库,水库工程等别为Ⅴ等工程,建筑物级别为5级,设计供水规模为3040m3/d,输水管线工程类型为村镇供水工程Ⅲ型。
2 水土流失现状
2.1水土流失类型
        都安县位于全国土壤侵蚀类型区中的西南土石山区,土壤侵蚀以轻度水力侵蚀为主,区域土壤容许流失量为500t/(km2·a)。

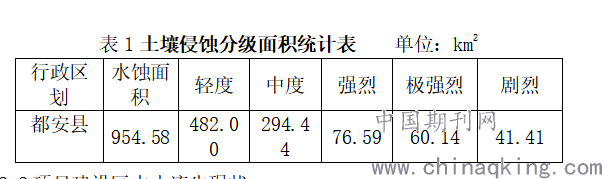

        根据全国第一次水利普查成果,河池市都安县土壤侵蚀分级面积统计见表1。

2.2项目建设区水土流失现状
        大罗水库工程位于山区,附近植被生长良好,未发现明显水土流失;输水管线工程区现状为农田或林地、荒地等,输水管线林地、荒地段植被茂密,输水管线沿线同样未发现明显水土流失。

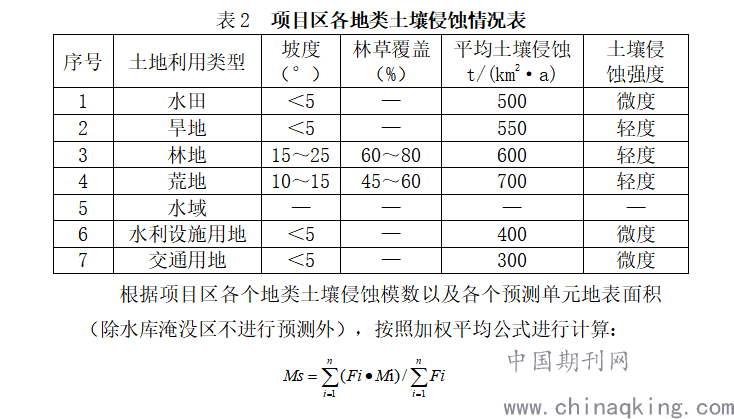

        通过对项目占地范围内进行调查分析,项目区占地类型为水田、旱地、林地、荒地、水域、水利设施用地和交通用地,再根据项目区的地形地貌、土地利用及植被等情况,结合《土壤侵蚀分类分级标准》(SL190-2007)中土壤水力侵蚀的强度分级标准(项目区土壤侵蚀现状属轻度侵蚀),可确定各类型占地的平均土壤侵蚀模数,据此确定原地貌平均土壤侵蚀模数背景值,详见表2。

        根据项目区各个地类土壤侵蚀模数以及各个预测单元地表面积(除水库淹没区不进行预测外),按照加权平均公式进行计算:


        式中:Ms为平均侵蚀模数;Fi为第i个地类面积;Mi为第i个地类的平均土壤侵蚀模数。

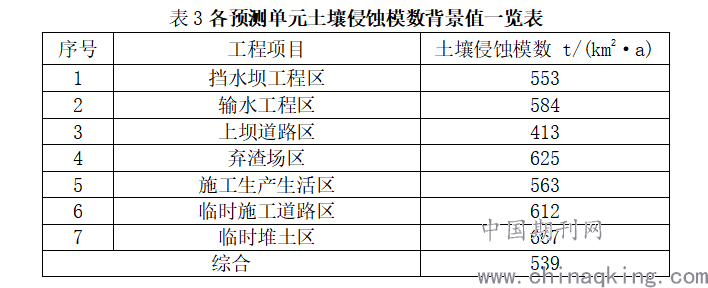

        经计算,各预测单元内原地貌平均土壤侵蚀模数如下表3,因此确定本项目土壤侵蚀模数背景值为540t/(km2·a)。

3水土流失防治分区

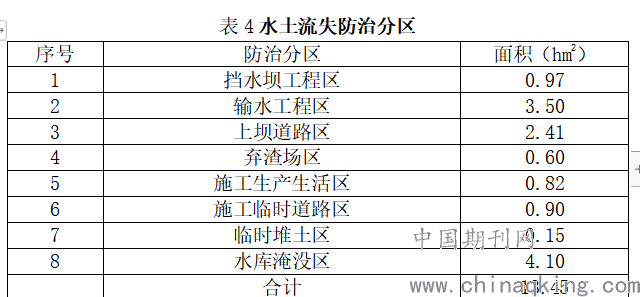

本工程划分成8个水土流失防治分区:分别是挡水坝工程区、输水工程区、上坝道路区、弃渣场区、施工生产生活区、施工临时道路区、临时堆土区和水库淹没区。本次工程分区结果可见下表4。

4 分区防治措施布设
4.1 挡水坝工程区
        本工程挡水坝为砼重力坝,大坝浇筑混凝土完成后,该区域基本不再裸露,不再有水土流失,大坝区主要是施工期间有地表裸露,需采取水土保持措施。大坝区主体工程已经计列剥离表土及回覆表土、坝肩喷砼+挂钢筋网护坡措施、消力池两侧草皮护坡措施、大坝开挖边坡及下游回填平台截排水沟措施。本方案将在此基础上新增土地整治及临时排水、临时覆盖等措施结合合理的施工组织和施工工艺来控制水土流失。
        扰动地表和开挖土石方是可能引发水土流失的两个关键因子,施工应合理调配工程土石方,合理安排工期,大量土石方工程应避开雨季施工。开挖料不得倒入河中。施工过程中需注意将施工活动局限在征地范围以内,不得任意扩大施工场地,不得侵占征地范围以外的土地、不破坏征地范围以外的植被。基础开挖外运的弃方应随时清运至指定弃渣场堆放,尽量避免土方临时堆放和二次搬运。
        挡水坝基础开挖成型后应及时灌浆然后筑坝,避免开挖基础面长期裸露而引发水土流失。挡水坝上下游布置的围堰在施工后期需拆除运送至弃渣场回填,避免围堰土石方阻塞淤积河道。
        挡水坝工程区绿化用地回覆表土后拟增加土地整治措施,以便后期绿化,共计进行土地整治0.25hm2。
        挡水坝基础开挖工期较长,为避免坝基长时间裸露拟在基础开挖平台上方布置临时土质截水沟,尾部接临时沉砂池,将区域雨水汇入下游河道,设计开挖临时排水沟200m,布设临时沉砂池1个;挡水坝两侧开挖边坡形成裸露面,若开挖过程中遇到大降雨,土质边坡可采用防水彩条布临时覆盖裸露坡面,避免水流直接击溅冲刷坡面,共计需防水彩条布覆盖地表1000m2。
4.2 输水工程区
        输水工程区主体工程已经计列了剥离表土和回覆表土措施的费用,本方案主要新增输水管区施工期临时防护措施和后期土地整治及施工迹地植被恢复措施。
        输水管沟回填土后,管线作业带内用地为施工裸露迹地,输水管回填土和回覆表土完工后,拟对施工裸露迹地进行土地整治,以备绿化或复耕。输水工程区临时占用林地和荒地(总计1.28hm2)的区域,后期拟全部进行绿化,拟在全面整地后撒播灌草混合种籽绿化,撒播草籽1.28hm2,临时占用耕地面积为1.80hm2,后期复耕的用地区域不需要绿化。
        管线施工开挖产生的临时堆土需采取临时拦挡防护措施,主要为采用编织袋装土堆筑成临时挡墙拦挡临时堆土,临时堆土回填后直接拆除编织袋内的土用于回填,编织袋则作为施工建筑垃圾统一处理。临时堆土在施工过程中若遇到大降雨则采用防水彩条布临时覆盖,避免雨水冲刷。总计需布置临时堆土挡墙4000m;需布置临时堆土防水布覆盖5000m2。
4.3上坝道路区
        上坝道路区主体已经计列了表土剥离措施和道路排水沟措施费用。本方案主要在此基础上新增填方边坡坡脚土袋挡土墙措施、边坡土地整治及绿化措施。
4.4 弃渣场区
        本工程拟设置1个弃渣场进行集中堆渣,属于山坳型弃渣场。主体工程尚未对其进行防护措施设计,本方案将对其采取以下工程措施和植物措施。弃渣场堆渣前先剥离表土,将剥离的表土运至临时堆土区临时堆放,拟剥离表土1200m3。弃渣场堆渣完成后对渣场边坡和堆渣台面进行绿化,拟采用种植杉木+撒播灌草混合种籽绿化。堆渣区域除挡渣墙、排水沟占地以外,其余均进行绿化,总计绿化面积为0.60hm2。
4.5 施工生产生活区
        施工生产生活区场平开挖前应先进行表土剥离,施工期间采取临时排水、临时沉砂措施、临时拦挡和覆盖措施措施,完工后进行回覆表土和土地整治措施,临时占用林地的还需进行撒草籽绿化。
4.6 临时施工道路区
        本工程大坝施工及弃渣场施工需开挖施工临时道路,道路开挖前应采取表土剥离措施,施工期间需做好临时排水、临时沉砂措施,完工后,位于水库淹没范围以外的临时施工道路恢复其原有用地,采取表土回覆、土地整治,临时占用耕地需复耕,临时占用林地及荒地还需撒播草籽绿化。
4.7 临时堆土区
        本工程临时堆土区主要用于临时堆放表土,临时堆土堆体表层裸露、结构疏松,在临时堆放过程中,若不采取防护措施,将产生剧烈水土流失,本方案对其采取堆土期间临时防护措施,因位于水库淹没区,表土清运后可拆除工棚并清理垃圾即可,不需恢复原有土地用途。
结  语
        综上所述,大罗水库水土保持工程措施有效拦截工程建设过程中产生的泥沙,减轻对项目区周边的不利影响。有效控制新增水土流失数量、减轻下游淤积,同时增加土壤含水量。通过植物措施的实施,增加土壤有机质含量,改善土壤物理化学性质,提高土壤肥力。提高植被覆盖度,有效调节贴地层的温度、湿度、风力,改善局地小气候。通过植物措施的实施,植被增加,促进了野生动物的生息繁殖,更好的维持生态系统的平衡稳定。
参考文献
[1]徐鹏.出山店水库水土保持弹性景观功能研究[D].华北水利水电大学,2020.
[2]吴昌松.中小型水库工程水土保持措施配置研究[D].四川农业大学,2016.
