高层建筑转换层高大模板施工技术分析与探讨

发表时间:2021/7/22   来源:《城镇建设》2021年8期(中)   作者:杨蕊
[导读] 本文结合某工程实例,就高层建筑转换层高大模板施工技术进行了分析与探讨
        杨蕊
        珠海市建安集团有限公司
        摘要:本文结合某工程实例,就高层建筑转换层高大模板施工技术进行了分析与探讨,以供同仁参考。
        关键词:高层建筑;转换层;高大模板;专项施工技术

一、前言
        随着我国城镇化建设的快速发展,城市人口的不断增加,城市高层建筑需求也日益增多,面临的高层建筑施工问题也随之而来,而由于高层建筑上下层功能需求的不同,大多数情况下通过设置转换层来实现结构功能的转变。某工程建筑物为1栋和2栋塔楼组成。建筑面积为53421.51㎡,有1层地下室、1层裙楼、1栋AB座为30层、2栋为31层,首层7.50 m,标准层的层高3.0m,屋面建筑高度AB座为为94.5m、2栋为97.5m;二层为梁式转换层。转换层以上分为一栋A座、一栋B座和2栋共三个塔楼。本工程转换层高大模板施工过程中,通过技术方案编制、论证、报审及实施;支撑体系卸荷处理;模板及支撑体系材料选用、安装与拆除及混凝土浇筑质量控制等施工技术控制要点的把控,取得了良好的施工效果。

二、高层建筑转换层高大模板的施工特点
        高层建筑转换层高大模板的施工特点:一是转换层通常设置在建筑物的下部,在它的上面承受着几十层的荷载,受力复杂,它的破坏将会导致灾难性的后果。由于设计时分析方法的限制,对各种形式转换层难以做到精确分析;二是转换层部位地震反应强烈。由于转换层承受荷载巨大,导致其截面超出常规,钢材耗用量大、刚度大,重量也较一般楼层显著加大;三是高层建筑水平力起控制作用,在地震区,一般要求楼层的质量和刚度均匀变化,不宜有突变,否则在地震作用下易产生薄弱层。高层建筑在转换层质量和刚度的变化导致该部位地震反应加大;四是转换层的巨大截面还会给施工带来许多不方便。0.5kN/m2以上的浇筑重量,常规的模板支撑不适用,还需另行设计制作,增加了工程的费用。一般地,由于转换层以上是小开间的剪力墙结构,而转换层以下是以柱为主要承重的大空间结构。很明显,转换层以上的结构剪切刚度大于转换层以下的结构剪切刚度,这必须进行调整。

三、高层建筑转换层高支模施工技术要点
(1)施工顺序
一层满堂脚手架搭设→一层墙柱钢筋绑扎→二层梁板底模支设→二层梁钢筋绑扎→二层梁板模板完善→二层板筋绑扎→二层墙柱插筋绑扎→一层墙柱、二层梁板砼浇筑。
(2)主要施工技术措施
1)模板工程
①工艺流程
根据框支转换层截面尺寸大,结合本工程特点,本工程模板施工流程如下:放线→支设满堂架→梁底模→梁钢筋绑扎并验收完毕→板模板施工→柱模→模板办理验收。
梁模:弹出梁轴线及水平线并复核→搭设梁模支撑支架→安装梁底楞→调整标高及起拱→铺设底模及安装一侧模→绑扎钢筋→安装梁另一侧模→安装梁上下锁口楞、斜撑及对拉螺栓→复核梁模尺寸位置→加固后办理验收。
板模:搭设支架→铺木楞及钢管→调整标高及起拱→铺设模板→检查模板上口标高及平整度→办理验收。
柱、墙模:弹柱位置线→焊下口定位筋→安装柱模板→安拉杆及加固→办理验收。
②施工工艺
梁模板:搭设梁底模支架,在垫层上弹出轴、梁位置线,在柱上弹水平标高线,钉柱头模板。按设计标高调整水平担杆标高,然后放梁底模,并拉线找平,当梁底跨度大于或等于4m时,梁底按照设计要求起拱,起拱高度为2‰跨长。
板模板:板模板采用九夹板做面板,木方、钢管做背肋,满堂钢管脚手架做支撑及加固,夹板接缝处用木方连接并用双面胶粘结塞缝,铺设底模板时应从四周向中心铺设,在中间收口。板模检查合格后再铺设钢筋,考虑到楼层施工荷载,为保证施工质量,梁、板模拆除时间必须满足规范规定,并填写拆模申请,经相关部门通过后方可进行模板拆除。膨胀带处高支模单独作为支撑体系,支设过程注意支撑体系整体性、稳定性要牢固可靠。
柱子模板:柱模板紧固对拉螺栓起步距离砼面200mm,间距350 mm。柱根模板的四周要用水泥砂浆封堵严密,防止混凝土浇筑时漏浆,浇筑砼前,要仔细检查柱、墙模板的加固,防止由于螺栓未拧紧而出现涨模。

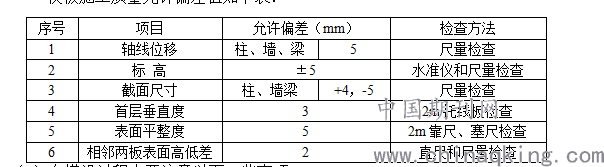

模板施工质量允许偏差值如下表:

(3)在搭设过程中要注意以下一些事项:
1)所采的扣件质量必须符合规范要求,在模板支撑体系搭设前对拟采用扣件进行认真挑选,避免不合格扣件用在转换层支撑体系搭设中。
2)搭设排架时,切勿独自一人操作,需几人同时协同操作。
3)立杆钢管接长要采用对接扣件,接头错开布置,尽量不在同步距内布置。两根相邻接头的位置不应在同一高度上。立杆与横杆连接采用直角扣件,框支梁下需要加设两个防滑扣件,所有防滑扣件均需按要求拧紧,在混凝土浇筑前需对此项工作进行认真检查。
4)转换大梁纵向钢筋的绑扎应严格按照设计要求施工,保证主梁钢筋的设计锚固长度。为保证其安装质量及施工安全,钢筋绑扎前需搭设钢管承力架,使其
荷载由承力架分担。剪力墙钢筋按设计规定大小间距以及锚固长度插设完毕后,全部用点焊固定,以防偏位走线影响下一步施工。
(4)混凝土浇筑
混凝土浇筑之前,应有安全工程师组织对该层高支模按照施工方案及相关规定进行验收,验收合格后方能进行该层混凝土浇筑。转换层施工按各栋塔楼之间的伸缩缝划分,大梁混凝土应分层下料、分层振捣,每次浇筑厚度500mm左右,由于转换层受力情况比较复杂,混凝土施工中不得留下冷缝。如需设置施工缝,报请设计院及甲方同意及确定位置。
本转换层墙柱、梁板混凝土等级高,在施工过程中连续进行施工。每一施工段施工过程中,均设置两台砼输送泵并配备两台13m臂长布料机。浇筑顺序为:先浇筑核心筒墙体,再依次以核心筒为中心向四周浇筑,使架体受力平衡,保证架体的整体稳定性。为避免核心筒周边冷缝出现,在施工过程中需采用塔吊配合施工。在混凝土浇筑过程中,加强现场管理,减少出现施工冷缝。在施工过程中,加强振捣手教育,加强平常施工过程中容易忽略的施工步骤;混凝土在初凝前必须进行二次压光收面处理。混凝土养护采用先行浇水,然后采取覆盖塑料薄膜的方式进行养护,养护时间不得小于7天。
(5)模板拆除
一般现浇楼盖及框架结构的拆模顺序如下:拆柱模斜撑与柱箍→拆柱侧模→拆楼板底模→拆梁侧模→拆梁底模。
1)侧模:应在砼强度能保证构件表面和棱角不因拆模受损时拆除。

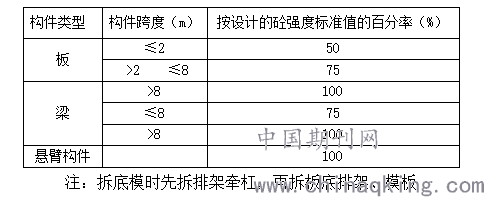

2)底模拆除严执行“拆模令”制度,由项目工程师根据强度报告而定,保证混凝土构件的强度。
3)模板拆除要遵循先支后拆,自上而下的原则;拆模时,严禁用大锤和撬棒,硬碰硬撬,以免损坏模板。
4)拆下的模板、配件等,严禁乱抛,必须由专人接应传递,按指定地点堆放,并及时清理,维修和刷好脱模剂。
5)模板拆除时,不应对楼层形式冲击荷载,拆除的模板和支架应分散堆放并及时清理。

四、结 语
综上所述,随着高层建筑的普遍使用下,在设计建筑结构时,想要使建筑功能的要求得到满足,需要将转换层设置在具有较大差异的结构布置楼层中。转换层能够有效的传承上层荷载,使结构的稳定性得到保障。本项目转换层高支模经过严密的设计和精心的施工管理,满足设计要求,没有发生任何安全事故,达到安全检查标准,符合安全施工技术要求,取得了较好的经济效益和社会效益,为类似工程积累了经验。

参考文献:
[1]刘勇.超高层建筑转换层的施工技术研究[J].山东农业大学学报(自然科学版):1-5[2020-05-25].
[2]向祥林.梁式转换层施工技术在高层建筑中的应用分析[J].住宅与房地产,2020(09):202+216.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
