超高层幕墙的安装施工

发表时间:2021/7/23   来源:《建筑科技》2021年8月中   作者:王赫 孙亚洲 郭洪波 易睿
[导读] 幕墙是建筑的外墙围护,不承重,像幕布一样挂上去,故又称为“帷幕墙”,是现代大型和高层建筑常用的带有装饰效果的轻质墙体。

中建二局第三建筑工程有限公司  王赫  孙亚洲   郭洪波  易睿  北京市丰台区 100070

摘要:幕墙是建筑的外墙围护,不承重,像幕布一样挂上去,故又称为“帷幕墙”,是现代大型和高层建筑常用的带有装饰效果的轻质墙体。幕墙的发展也让外墙装饰从笨重走向更轻型的板材和结构的发展,也同时丰富了板材的类型和色彩。
关键词:幕墙;超高层;质量轻;艺术效果
        幕墙具有质量轻、设计灵活、抗震能力强等优点。在相同面积的比较下,玻璃幕墙的质量约为粉刷砖墙的1/10~1/12,是大理石、花岗岩饰面湿工法墙的1/15,是混凝土挂板的1/5~1/7。一般建筑,内、外墙的质量约为建筑物总重量的1/4~1/5。采用幕墙可大大的减轻建筑物的重量,从而减少基础工程费用。并且具有良好的艺术效果,建筑师可以根据自己的需求设计各种造型,可呈现不同颜色,与周围环境协调,配合光照等使建筑物与自然融为一体,让高楼建筑减少压迫感。采用柔性设计,抗风抗震能力强,常常是高建筑的最优选择。
        1、工程概况
       本项目位于湖北省武汉市江汉区青年路与雪松路交汇处,新建居住、商业服务业设施项目(中海·青年路)二期。本项目幕墙主要采用形式为单元体幕墙、框架幕墙,外装饰总面积约4.8万㎡(其中办公楼39206㎡ 、商业裙楼7797㎡、停车楼1352㎡),办公楼为超高层建筑,高度为194.1米。

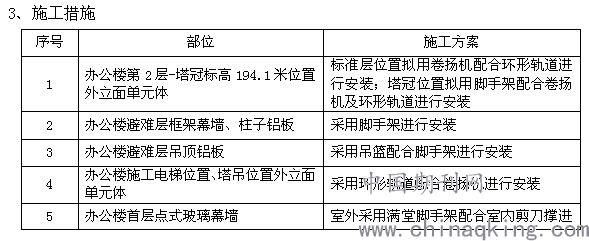

        2、施工区域
        第一施工区域:办公楼部分幕墙;
        第二施工区域:商业裙楼部分幕墙;
        第三施工区域:停车楼部分幕墙;

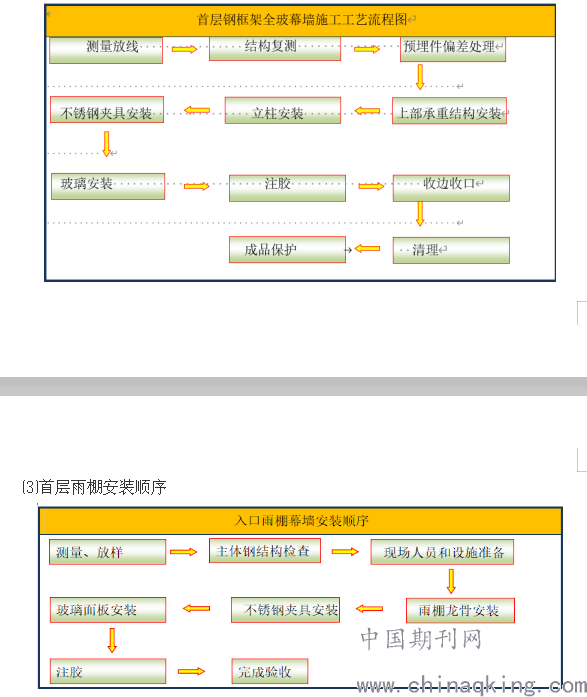

        ⑵首层钢框架全玻幕墙安装流程



         5、施工方法

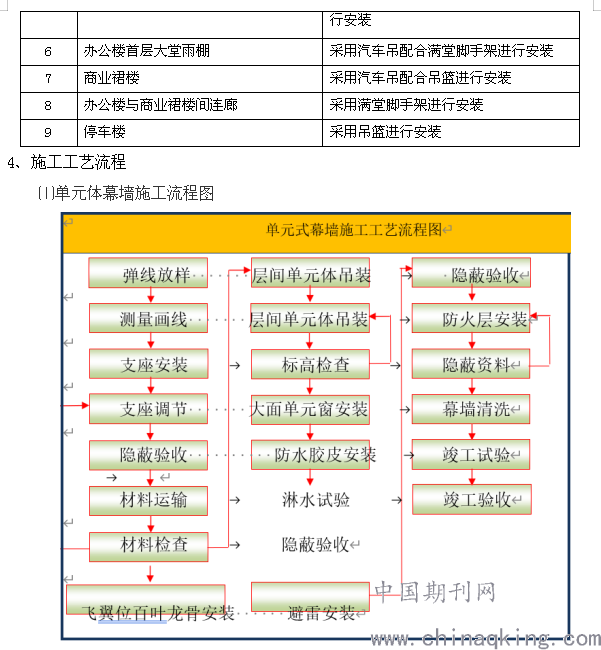

        ⑴单元体幕墙
        ①单元体用卷扬机小炮车直接从地面起吊,环形轨道进行水平运输,手动葫芦就位调整安装。
        ②环行轨道、卷扬机分别安装在13、29层及屋面层,西北角和西南角安装钢索道。
        ③再一次检查各个环节,确保无误后,通知卷扬机司机,开始起吊。起吊时,开始加速一定要缓慢,中间吊装要匀速进行。单元板块前端离地时旁拉绳控制单元体起吊时摆动,单元板块离地后,将单元体下端通过钢丝绳、U型扣与索道连接,同时松掉旁拉绳,单元体顺着索道方向缓缓上升。
        ④单元板顺着索道在上升的过程中,吊装指挥人员要专注整个吊装过程,发现问题要及时叫停,并随时和起吊人员保持联系,确保吊装安全,避免单元体上升过程中摆动与结构相碰撞。
        ⑤当单元体上升到待安装楼层后,楼内人员应拉住单元体底部揽风绳进楼。将轨道电动葫芦吊钩通过U型扣与吊装扁担钢丝绳连接牢固,慢慢启动轨道电动葫芦至钢丝绳受力后停止,然后松开卷扬机的挂钩,同时将单元体下端钢丝绳与索道连接的U型扣卸掉,放降吊具、二次保护。
        ⑥利用轨道将单元体水平转运至安装位置,慢慢将单元体挂进码件上。
        ⑦安装调节。单元板块的插接就位由单元板块吊装层及上一层人员共同完成。单元板块下行至单元板块挂点与转接件高度之间相距200mm时,通知起重机司机让板块停止下行,并进行单元板块的左右方向插接。在左右方向插接完成后,在控制左右接缝尺寸的情况下命令板块继续下行,此时由板块上一层人员负责单元板块挂件与转接件的对接,板块安装层人员负责上、下两单元板块的插接。确认单元板块的挂点、左右插接,上、下插接都已安装到位后,拆除夹具。
        ⑵首层框架式幕墙和雨棚
        裙楼幕墙系统施工方案
施工部位 施工方法 施工方式示意图
首层钢立柱全玻幕墙、铝板吊顶及二层层间框架幕墙 选用满堂脚手架进行安装。
入口雨棚 选用满堂脚手架配合汽车吊进行安装。
       6、结束语
        幕墙在高层建筑中运用广泛,具有质量轻、设计灵活、抗震能力强等优点。
