发表时间:2021/7/23   来源:《建筑科技》2021年8月中   作者:罗声威
[导读] 现阶段我国建筑结构均以高层建筑为主体,其建筑质量日益引起社会各界的关注。高层建筑结构所包括的分部分项工程比较多,施工过程涉及多道工序,要对其进行质量控制难度较大。

五华县建设工程质量安全监督检测站  罗声威

摘  要:现阶段我国建筑结构均以高层建筑为主体,其建筑质量日益引起社会各界的关注。高层建筑结构所包括的分部分项工程比较多,施工过程涉及多道工序,要对其进行质量控制难度较大。因此,施工期间必须做好各工序的施工工艺和质量管控工作,尤其是关键工序、隐蔽工程和细节处理工作,消除各种质量隐患,确保高层建筑主体结构工程顺利进行,为工程顺利通过验收打下坚实基础。
关键词:高层建筑 ;主体结构 ;关键工序;质量控制
        前言
        近年来随着经济和城镇化建设的加快,每年都有大量的高层建筑投入建设和使用。高层建筑施工质量取得了很大成绩的同时,也存在着不少问题,需要引起供同行重视,施工中不断总结经验,强化各工序控制,消除质量隐患,为社会提供高质量的建筑产品。现阶段高层建筑工程,其主体结构是由钢筋和混凝土等材料组成,以保证建筑结构具有良好的坚固性,稳定性、韧性和安全性。较好的解决了来自外部作用例如地震、暴风雨、人为等各种因素对结构所造成的不利影响,保证建筑大楼在生命周期内能够较好的发挥其性能和作用,高层建筑主体结构包括多项分布分项工程,因篇幅所限,本文仅对其几个关键工序例如钢筋工程、模板工程、混凝土工程等施工质量控制措施进行详细探讨。
        一、高层建筑主体结构施工特点分析:
        高层建筑施工工期和进度控制比较严格,要作出大的改变不容易;剪力墙以及阳台均较多,垂直度控制要求严格等特点。
        在高层建筑主体结构中,剪力墙要保持垂直高度,是施工过程的技术和管理重点。有别于砌体结构, 剪力墙施工完毕后是不能随便改动,所以,剪力墙施工、轴线的定位等,要准确不能出现偏差,剪力墙模板工序完成后,需要采用专业仪器,对轴线复核检验, 确保准确无误。
        主体结构施工时,阳台平栏板上预留栏板钢筋,当结构施工到十层以上,再对阳台栏板后续浇筑,可采用五~七层一浇的模式,这种做法,能有效控制阳台栏板的上下垂直度,主体施工速度不会受影响。
高层建筑结构对房间的方正性及顶棚的平整度要求高。可应用大模板进行楼层模板工程作业,模板作业完成后,需要对其进行检验,以保证模板体系具有足够的刚度、承载力、稳定性能,满足设计和规范标准。然后通过专业仪器,分别检测楼板中心和四角以及测量楼层。
       二、 高层建筑主体结构施工技术要点
        1、 施工测量
        结构具有垂直度高、需要建筑的楼层多种特点,必须做好施工测量等工作。在具体测量过程中,要做好质量控制工作,高层建筑进行测量的主要内容包括需要对轴线、垂直度、标高线等。测量时,要在楼层中布置预留孔,数量必须超过4个,以便更好地确定标高线,完成测量作业后还需要进行复合,以保证测量质量。
        2、 混凝土施工
        (1)高层建筑主体结构需要浇筑大量的混凝土, 并且体积比较大,施工过程复杂,需要配置多种施工材料,因此对施工技术和和施工工艺要求较高。
浇注前, 先要检查模板,然后再检查隐蔽工程,达到施工条件时,才能开始浇筑作业:
        (2)浇筑要点及质量管控
        ①浇注混凝土,要注意做好以下事项:浇注要小心,不得碰及钢筋,造成钢筋出现质量问题如变形、位移等,如果发现存在质量问题,需要及时进行处理。此外,浇注混凝土一定要保持均匀、密实,不能出现分层离析等情况。
        ②浇注柱、墙混凝土:
        上述部位浇筑混凝土前,先要在浇筑部位的底面上铺上一层5-10cm厚度的水泥砂浆,砂浆配比要与混凝土的配比相同。柱和墙的混凝土浇注必须分层进行作业及振捣,混凝土要连续下料和浇注,布置要对称。对于板积水井、坑道等部位,不能封底模,或者底部位置要支撑加固,防止因浇注混凝土引发模板上浮问题。构造柱部位的混凝土要要分层浇注,并控制每层厚度,约为300mm为宜。
        ③浇注梁板混凝土:
        可结合工程实际情况,采用合适的施工方法。条件具备可应用 “赶浆法”作业,同时进行基础梁和基础底板、各层楼板和梁的混凝土浇注。先分层浇注梁,呈现阶梯状,浇及楼板位置时再与板的混凝土一齐浇注。完成振捣作业后,用刮尺抹平表面。
        ④楼梯混凝土浇注
        楼梯段的混凝土要连续浇注,一次完成。顺序由下先开始再向上进行浇注。踏步和底板混凝土,要同时浇注,并由下往上进行连续作业。
        3、混凝土的养护
        ⑴混凝土施工完成后,进入养护阶段,用麻袋加盖在混凝土表面上, 浇水养护。根据有关规定设定养护时间,其中,如果混凝土没有明确防水要求是,养护时间应达到7天或以上,抗渗性混凝土如加入缓凝剂时,其养护时间要达到至少14天。混凝土强度达到设计要求后,才可以进行上人行走或者施工振动等作业。
        4、模板工程的施工技术
        高层建筑主体结构施工中需要使用很多模板,建筑的楼层越多,使用的模板也相应增加。为确保主体结构施工质量和安全,必须科学的选择模板体系,并满足以下条件:能确保结构及构件的规格、尺寸、形状和各位置间的准确;刚度、强度、稳定性达到设计要求;方便拆装;安装及绑扎钢筋方便;接缝严密没有漏浆。
        模板安设时,为提升模板稳定性和支撑强度,要在梁以及柱相应部位,安装对拉螺栓,并合理控制对拉螺栓间的距离,防止产生炸模问题。目前很多工程都采用钢管支撑早拆模体系用于支撑模板,以便能加快施工进度,减少材料周转所需要的时间。放在地上的梁、柱、支模架立杆,杆底要用垫木塞实,以确保沉降。跨度要保证在4.0m以上,梁起拱高度为梁板跨度的0.3%。
在模板安装过程中,必须对误差实行严格控制,根据有关规定,误差不得超过3毫米。模板接缝要密实, 防止出现漏浆等情况,模板灌入混凝土浆液后,需要进行振捣,并适度控制好振捣力度以及时间,模板强度足够的承载力。目前普通使用钢管作为模板支撑体系,然后对模板支架、立柱等部位进行垫板操作,保护模板的稳定性和安全性以及密封性。

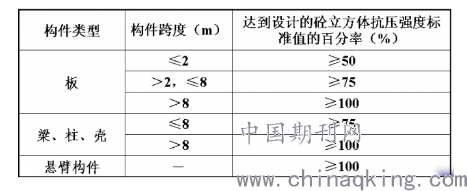

        混凝土浇筑完毕,需要达到相应强度标准后,方可拆除模板,拆除前先要与监理方进行沟通,并获得批准后方可开始拆模,并严格按照相关的拆除工序完成进行作业。(见表1)



        拆除模板必须遵循有关顺序和原则进行作业:
        先拆除梁和墙侧支撑模板,再拆除梁及墙侧模板。楼板支撑系统和楼板底模可同时拆除。拆模期间,要保留梁底模、梁底单管支柱、楼板底型钢和单管支柱,必须保证混凝土强度达到设计规定后才可以拆除。
        5、 钢筋施工
        高层建筑主体结构施工需要使用各种不同型号的钢筋材料,因此,在开始施工安装前,必须对材料进行检测,确保材料质量合格,同时要对不同规格的材料进行分类安放,并妥善进行防护,避免因人为因素造成钢材质量受损。必须根据设计和施工图纸的要求,选择相应类型的钢筋进行绑扎,绑扎钢筋要紧密固牢,钢筋间交汇处应用钢丝绑扎,绑扎钢筋要注意错开布置接头,连接钢筋应注意合理布置荷载构件,根据“支座下铁,跨中上铁”的原则实施,接头处的钢筋要交错叠合,保证梁柱和扎板钢紧密固牢,此外,由于梁或柱交叉处,均存有大量钢筋,故需要对钢筋进行标记根据钢筋形状不同采用相应类型的支架进行固定,从而保证钢筋整体的稳定性。
绑扎负筋作业完成后,不能在负筋上面踩踏,避免负筋位置因踩踏出现偏移。
        钢筋作业完成后,要对其进行检验,确保钢筋安装的直径、间距、数量以及负筋位置等正确,不存在偏差或者偏差在规定允许范围内;钢筋接头位置、搭接长度以及混凝土保护层正确等;合模前要对钢筋成型后进行隐蔽验收。验收合格后,才能进入后续工序施工。
        三、结束语
        高层建筑主体结构,涉及多个分项工程,施工过程复杂,危险性较大,因此,必须精心制定施工方案,严格把关,质量和安全措施控制到位,
保证主体结构,工程质量和安全,为整体大楼顺利通过验收打下坚实基础。
参考文献
[1]杨维生,高层建筑主体结构钢筋工程质量问题与控制措施,科技与创新,2014(16)
[2]徐元平,新时期高层建筑施工管理问题试分析,建筑工程技术与设计,2015年9月上
