高延伟
北京国际建设集团有限公司 北京 100000
摘要:在经济优质发展背景下,交通线路逐渐增多,想要提升工程建设标准与质量,除了采取质量控制措施外,掌握核心施工技术同样重要。目前,地连墙施工应用范围较广,在综合交通枢纽建设中,发挥关键作用,但现实施工中,很容易诱发渗水等棘手问题,影响工程结构的安全性。基于此,在地连墙施工中,防水渗漏处理不容忽视,属于基础保障措施,可以提升项目建设品质。
关键词:防水处理;渗漏;地连墙
引言:地连墙施工难度大,在泥浆护壁条件下,需要进行挖槽、清槽等操作,并在槽内吊放钢筋笼,通过混凝土浇筑,将其变成单元槽段,按照相同方法,如此逐段进行,这样便可以形成钢筋混凝土墙壁,在实际使用中,发挥截水、防渗等作用。由此可见,防水渗漏处理至关重要,将直接影响工程质量,需高度重视。
一、案例分析
北京城市某工程站属于功能全面的综合交通枢纽,位于核心地段,连接滨海新区和唐山。另外,贯穿南北,位于北京首都机场沿线,同时与大兴国际机场相连。作为重要车站,服务于北京中心城区。除此之外,该项目还包含公交、出租车等众多开发项目,施工难度大,是北京城市代表性工程。通过实地勘测发现,该项目所处的地质情况特殊,黏土成分较多,同时地下水的补给以降水入渗和径流为主,如果施工操作不当,很容易诱发渗水问题。基于此,本次项目的施工难点主要集中在防水渗漏处理上,需要结合实际工况,采取合理措施,确保地连墙施工实际效果。
二、地连墙渗水原因分析
结合以往经验可知,地连墙渗水原因众多,主要体现在以下几点:(1)局部塌孔造成夹泥。在现实施工中,混凝土浇筑是关键,在该过程中,一旦操作不当,就会出现局部塌孔,从而让一些泥沙掺杂在泥浆中,研究发现,泥沙更容易沉积,导致墙体夹泥现象(在混凝土浇筑面),增加渗透的可能性。(2)渗漏还有可能是由工字钢接头淤泥造成的,地下连续墙施工中,工字钢接头比较常见,如果接头淤泥未处理完全,同样会形成渗漏渠道,需要合理规避。(3)在接缝内,通常情况下,会有混凝土绕流,一旦时间过长,便会形成漏水渠道。(4)在施工阶段,一旦混凝土中断供应,会让地连墙墙身夹泥,增加漏水通道的数量,渗漏的概率就会变大。
三、防水处理措施
实际施工作业期间,一旦有渗漏水现象,需要立即反应,暂停开挖,避免渗漏的影响扩大,针对渗漏水量大、小,可以进行不同的封堵,主要应急措施如下:
(一)施工准备
施工准备阶段,需要对渗漏情况综合、多角度分析,通过渗漏水量大小和清浊度判断渗漏的原因,这是防渗漏处理的先决条件,不容忽视。地连墙施工前,结合本标段特点,对相邻建筑物进行调查,分析构筑物结构,同时做相关评估。主要是要掌握此次项目地下管线走向分布,在此基础上,调整供水供电措施,尽可能采取绿色工艺,提高环境保护力度[1]。与此同时,还要注重技术交底,在施工前,对图纸细致把握,结合实际,优化施工方案。另外,地连墙施工前,相关内业资料必不可少,像施工组织设计、技术要求等。在这些资料的基础上,对施工整体布局,其中包括水电供应、泥浆池布设等多项内容,为后续施工提供便利。
(二)刷壁效果差的解决措施
在实际应用中,为了解决刷壁效果差的问题,可以根据成槽设备,定制钢丝刷子,使其和连接板绑定,需要注意的是,连接板的宽度要在合理区间,结合以往经验,要小于刮泥板宽度。在上述步骤完成后,启动成槽机,通过斗架体(成槽机的)带动固定架运动,这样便可以确保连续墙刷洗面取得理想作业效果。通常情况下,在钢筋笼入槽前,至少要保证15-20次刷壁,同时进行清槽,当槽底沉渣厚度较小时,可以停止刷壁[2]。
(三)泥浆质量超标的解决措施
针对泥浆质量超标,在现实施工中,可以通过泥浆配置试验来进行调节,优化泥浆参数,确保清槽后的泥浆比重理想。制备泥浆时,需要达到理想的水化状态,只有这样,才能确保制备质量,制备完成的泥浆方可使用。同时,为了提升施工质量,应按规定配合比进行,实践证明,高质量泥浆的配置,一定要让配合比精准,在此基础上控制误差,各种成分误差要满足要求,一般情况下,不得大于5%,同时,泥浆应经常搅动,这样做效果显著,可以让泥浆性能稳定。成槽后,要对槽孔泥浆置换以及进行净化处理,采用沉淀池等方法,提高循环泥浆利用率。
(四)质量控制措施
针对地连墙施工幅间漏水,可以采取如下质量控制措施。
1.地下连续墙接缝漏水
地下连续墙接缝漏水存在两种情况,一种是接缝轻微渗漏,另一种是接缝严重渗漏。轻微渗漏处理措施:直接对漏点堵漏,在此过程,需要辅助冲击钻,完成直径13mm斜孔钻入。实际操作中,孔距大小要依据裂缝真实情况判断,想要保障施工效果,一定要让孔深与裂缝相交,除此之外,为了将施工质量提升,应该选在最大处(漏水量)进行封堵。需要强调和注意的是,实际施工中,压浆材料选择要严谨,这是基础保障措施,不容忽视。研究发现,采用水溶性聚胺溶液,效果相对理想。这种材料比较特殊,粘度非常高,可以进行有效封堵,属于应用较广的堵漏材料。
严重渗漏处理措施:在现实施工中,一旦出现严重渗漏水,此时直接进行封堵,效果不一定理想,所以需要深孔注浆加固,现实操作时,当单孔无法达到理想的堵漏施工效果,可结合实际情况,适当增加注浆孔。参照实际接缝渗水情况,将注浆量精细控制。
2.严重管涌处理
基坑开挖过程中,注意事项较多,若出现严重管涌(通常出现在地下连续墙缝),则需要高度关注水压力情况。一旦压力明显,可采用图1方法处理。

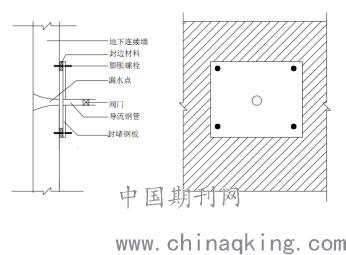

图1 严重管涌处理示意图
处理方法:(1)注意观察地下连续墙面,简单剔凿不平现象。(2)漏水点与导流管高度匹配,保证位置正对。(3)固定封堵钢板。(4)用棉沙拌合油脂封边,这是一种性能稳定,适用范围广的材料,用扁状钢钎打入,保证连续墙填充密实。
结论:综上所述,地连墙施工注意事项较多,现实施工中,需要综合分析各项因素,进行精细化施工管理,以此提升地连墙施工品质。北京城市某工程项目,施工难度大,需要做幅间防水渗漏处理,通过有效的防渗措施,消除工程隐患,提高结构安全性,为以后同类工程施工积累经验。
参考文献:
[1]施长风.地铁车站深基坑地连墙质量问题及处理措施[J].工程建设与设计,2021(02):257-258.
[2]陈玮.富水砂层地连墙渗漏后续施工坑外降水技术研究[J].低温建筑技术,2020,42(02):100-103.
