顺层长钻孔抽采精细化及抽采技术创新应用

发表时间:2021/7/26   来源:《工程建设标准化》2021年第4月第7期   作者:方亮
[导读] 顺层长钻孔在施工、抽采期间,存在封孔不严密致使钻孔漏气、煤粉堵塞钻孔、孔内存积水及管路排水不畅等问题,常导致顺层钻孔抽采浓度低、效果差,直接影响和制约工作面钻孔抽采质量。
        方亮
        淮河能源潘三煤矿
        顺层长钻孔在施工、抽采期间,存在封孔不严密致使钻孔漏气、煤粉堵塞钻孔、孔内存积水及管路排水不畅等问题,常导致顺层钻孔抽采浓度低、效果差,直接影响和制约工作面钻孔抽采质量。潘三矿在总结以往顺层钻孔抽采经验的基础上,进一步强化现场抽采精细化管理及创新抽采方式,在1682(1)轨、运顺顺层钻孔抽采过程中,严格落实“一钻孔一工程”管理要求,确保所有钻孔抽采达标、有效,实现了顺层孔干管浓度持续50%以上、百孔抽采纯量2m3/min以上连续抽采,取得了良好效果。
1.工作面概况
        1682(1)工作面位于西三C组煤中部采区,处于突出危险区,实测11-2煤原始瓦斯含量为5.66m3/t,瓦斯压力1.35MPa。煤厚0.1~2.6m,均厚2.1m,煤层倾角∠5~10°,平均7°。
2.钻孔设计

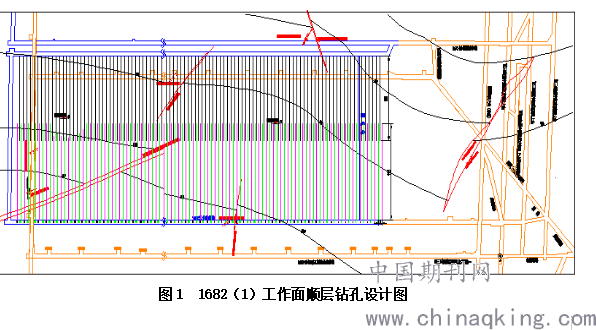

         1682(1)轨、运顺设计长度1320m,面长200m。顺层钻孔按照不大于5m间距布置,轨、运顺各设计顺层钻孔260个;运顺顺层钻孔设计长度115m,轨顺顺层钻孔设计长度100m。1682(1)工作面顺层钻孔设计图  见图1。

3.钻孔施工、抽采过程中存在的问题
        3.1 地质异常带、煤层破碎带及松软区施工的钻孔,由于煤壁裂隙发育,钻孔封孔段易出现封孔不严、漏气现象,影响钻孔抽采效果。另外,钻孔施工过程中易垮孔及钻孔孔径变大,用常规的囊袋“两堵一注”方法,封注效果差。
        3.2 部分钻孔因煤体坚固性系数低、煤体较粉,抽采过程中易堵塞护孔套管,造成钻孔不畅。
        3.3 煤体含水率大,钻孔抽采过程中,下向顺层钻孔孔内易积水,影响抽采效果。
4.解决的方案

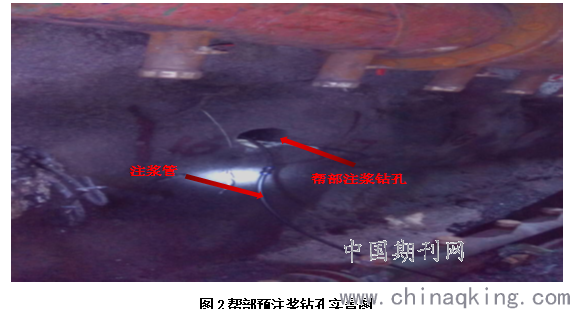

        4.1 超前煤壁预注浆措施。 顺层钻孔施工前,对煤壁松软、破碎区域煤体采取超前预注浆措施,形成注浆帷幕,有效封堵松软煤体或支护锚杆、锚索在煤体内存在的裂隙。提高钻孔封孔严密性。帮部预注浆钻孔实景图  见图2。

        4.2 改进传统的封孔、注浆工艺。异常区域易垮孔的钻孔,封孔堵头采用聚氨酯代替常规的囊袋封孔器,确保钻孔因施工过程中垮孔引起封孔段钻孔孔径扩大,常规的囊袋封孔器造成封孔不实问题,确保封孔堵头与钻孔四周接触紧密,封孔段长度不少于20m。

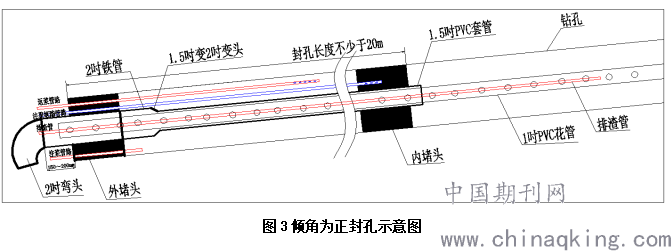

        钻孔封孔采用“两堵多注”替代“两堵一注”。“多注”即采取间隙性多次带压注浆的方式封堵钻孔,提高钻孔封孔严密性。注浆封孔水泥采用专用速凝水泥,第一次注浆4小时后进行二次注浆,然后进行间歇性的注浆,直到注浆压力稳定在2MPa浆液不能再注入为止,确保钻孔封得住、不漏气。倾角为正封孔示意图 见图3。

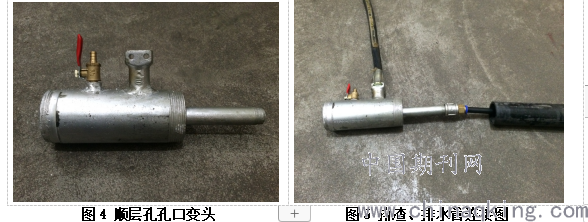

        4.3 孔内布置排渣、排水管。在孔内布设一趟φ10mm排渣、排水管,长度不小于70m。抽采过程中,定期排查钻孔是否畅通。对出现淤堵的钻孔采用向孔内吹压风进行疏通,保证孔内的花管不被煤粉堵塞、排除孔内的积水,确保钻孔畅通。顺层孔孔口变头 见图4 排渣、排水管连接图 见图5。

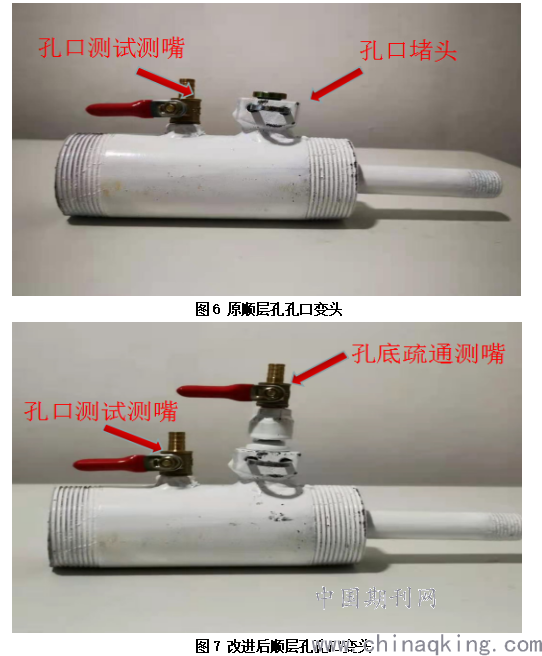

        4.4改进孔口变头安装方式,便于日常对钻孔进行排查,及时发现钻孔淤堵情况。通过对孔口变头上安装的“堵头”进行改进,使用测嘴进行替代。将原先排查钻孔需要拆除“堵头”的工序替换为只需打开测嘴便可以完成排查操作。不仅大大提高了工作效率,而且增加了顺层钻孔排查的频率,由原来每月排查一次,缩短为每周排查一次,确保了所有顺层钻孔畅通,从而提高了顺层钻孔抽采效果。原先顺层钻孔变头  见图6  改进后的变头  见图7。

                                                图7 改进后顺层孔孔口变头
        4.5 安设一趟专用的排水管路,确保“气走气路、水走水路”,实现气、水分离。

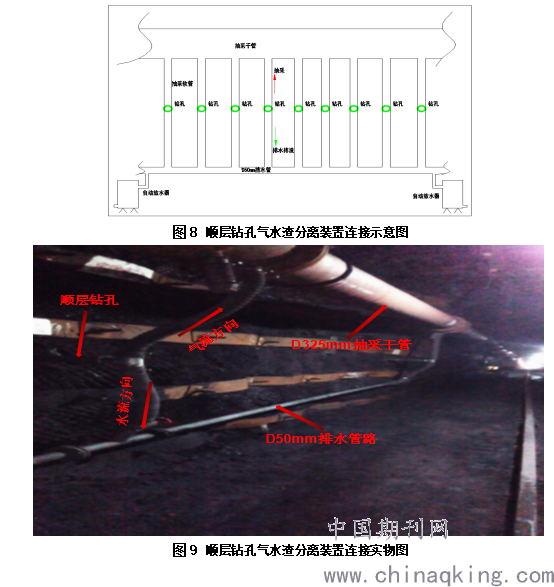

        为了保证顺层钻孔抽采过程中产生的积水、渣不进入主干管,将抽采干管安设在钻孔上方,在钻孔下方专门布设一趟2吋的排水管路,排水管路之间每隔100m左右安设一台气渣分离装置,钻孔出口通过连接软管分别与干管与排水管路连接,保证钻孔抽采过程中产生的积水直接通过排水管排走。真正实现了“气走气路、水走水路”,气、水、渣分离,彻底解决了抽采过程中钻孔内及抽采管积水、钻孔不畅等问题。顺层钻孔气水渣分离装置连接示意图 见图8 顺层钻孔气水渣分离装置连接实物图 见图9。

        4.6 建立单独压风排渣系统,安装空压机增强排渣动力;安装风压在线监测系统,实时关注风压变化。
        为保证钻孔施工过程中的风压,解决钻孔施工中风压不够、排渣不畅问题。打钻地点提前安设专门的空压机,利用巷道内提前布设的注氮、灌浆管路系统向打钻地点单独供风,要求风压不小于0.8MPa。确保钻孔施工及起钻过程中的排渣动力,有效排尽孔内残渣,避免钻孔内残渣遗留多造成下套管困难,且避免了后期抽采易堵塞护孔套管眼问题等。
        另外,对空压机压风风压安装压力在线监测系统,实施监控风压情况,时刻保持风压满足钻孔施工要求。

        4.7 强化现场管理。
        为了保证钻孔施工质量及抽采效果,对钻孔实施包包制度,明确目标,划分责任。即钻孔实行谁施工谁负责、谁验收谁负责、谁监管谁负责、谁分管谁负责的原则,对勘探处潘三钻机工区、抽排队及口内各家应承担的责任作了明确划分。要求“双50”为考核标准,即所有合格的钻孔必须达到单孔浓度不小于50%;干管浓度不小于50%,否则严肃问责。
        5. 其他注意事项
        5.1 钻孔注浆封孔结束后,立即合茬微抽,防止孔内瓦斯外溢造成巷道内瓦斯大。抽采负压以孔口瓦斯不外溢为标准,确保封孔段水泥未凝固前不被抽走影响封孔效果。为了掌握水泥凝固时间,在注浆时提前利用矿泉水瓶装水泥浆挂在钻孔孔口,观察其凝固时间和水泥凝固收缩比例及其配比情况。一般情况下,水泥浆水灰比1:2,凝固大约需48小时,待水泥完全凝固后才能正常抽采,之前采取微抽方法。矿泉水瓶装水泥浆样本 见图12。
5.2 钻孔与抽采系统的各连接部位要采用缠生胶带、抹玻璃胶、上密闭胶等方式加强密封,防止漏气。
        5.3 排水排渣管路、抽采附件等使用时要进行气密性试验,防止漏气。
6.效果考察
        6.1 1682(1)运顺顺层钻孔抽采效果考察

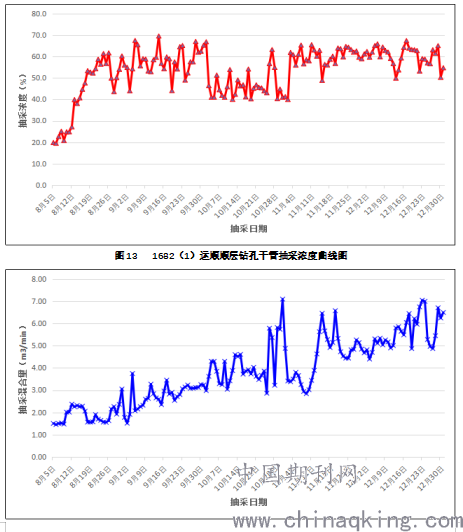

        1682(1)运顺顺层孔于2020年8月5日开始计量,选取2020年8月5日至2020年12月31日共计149天连续自动计量抽采数据,进行考察分析。干管浓度平均达53.7%,最高达69.6%;干管抽采纯量平均达2.1m3/min,百孔抽采纯量2m3/min以上。抽采浓度、抽采混合量、抽采纯量曲线分别见图13至图15。

图14  1682(1)运顺顺层钻孔抽采混合量曲线图

7.存在不足及下一步改进
    上向顺层钻孔,孔内排渣、排水管未实现与孔内套管一并下入孔底。目前,以不少于70m为基本要求。
        下一步继续改进下套管工艺,使排渣、排水管与套管一并下至孔底。
