钢筋桁架楼承板施工技术

发表时间:2021/8/4   来源:《建筑实践》2021年第40卷3月9期   作者:罗锦东
[导读] 钢筋桁架楼承板具有工业化生产、施工速度快、施工质量高、防火防腐性能好、节约劳动成本具有良好经济性等优势,由于钢筋桁架楼承板的实用性,目前工程建设使用率越来越高。

        罗锦东
        中国建筑第二工程局有限公司  广东省深圳市518000
        摘要:随着社会的不断发展,新工艺逐渐开发与展现出来,钢筋桁架楼承板作为一种新技术,近几年逐渐应用于大量建筑工程中,与传统的浇注板相比,钢筋桁架楼承板具有工业化生产、施工速度快、施工质量高、防火防腐性能好、节约劳动成本具有良好经济性等优势,由于钢筋桁架楼承板的实用性,目前工程建设使用率越来越高。
关键词:便捷;经济;节约;安全
        工程概况:南沙珠江街小区项目用地面积约32387㎡,总建筑面积约150832.37㎡,位于广州市南沙区珠江街四涌东侧,万泰路南侧。其中:住宅楼8栋、设置幼儿园、托儿所、星光老年人之家、物业管理(含业主委员会)、文化室、居民健身场所、垃圾收集站、再生资源回收点各1处,建筑最高33层;本项目建设总投资约231831万元。项目地处广州市南沙枢纽片区,位于珠江街,四涌东侧,万泰路南侧。
        前言:钢筋桁架楼承板是将楼板中的钢筋在工厂加工成钢筋桁架,并将钢筋桁架与压型镀锌钢板焊接成一体的组合模板,钢筋桁架楼承板可承受施工荷载,直接铺设到梁上,进行简单的钢筋工程便可以浇注混凝土,完全可以替代模板功能,减少模板架体搭设和拆卸工程,大大提高了楼板施工效率。
        相对于传统的现浇混凝土楼板,免去支模、拆模、钢筋绑扎等繁琐的施工工序,极大提高了楼板的施工速度,特别是对于高层建筑,对项目整体进度提供了一定的保证。钢筋桁架是通过进口设备自动焊接而成,上下弦及腹杆钢筋之间的节点间距稳定,混凝土保护层厚度可得到有效保证,给施工带来便利,为楼板质量提供保证。施工简单便利:模板重量轻,搬运、堆放及安装都非常方便,不仅节省了大量劳动力,改善了工人施工条件
1.钢筋桁架楼承板的施工工艺:工厂加工制作→钢筋桁架楼承板进场及验收→吊装至安装层→安装钢筋桁架楼层板→栓钉及桁架钢筋焊接→支座钢筋及分布筋绑扎→安装管线敷设→封边模板安装→混凝土浇注。
2.钢筋楼承板施工方法:钢筋楼承板平面及立面施工顺序:钢筋桁架楼承板的铺设宜从起始位置向一个方向铺设,边角部分最后处理;随主体结构安装施工顺序铺设相应各层的钢筋桁架楼层板。
        楼板铺设前应按图纸所示的起始位置放设普板时基准线。对准基准线安装第一块模板,并以此安装其他板。板的连接采用扣合方式,板之间的拉钩连接应紧密,确保浇注混凝土时不漏浆,同时注意排版方向要一致。
        平面形状变化出,可将钢筋桁架楼承板切割,切割前要对要切割的楼承板尺寸进行检查,复核后在模板上放线,可采用机械或气割进行,端部钢筋还原就位后方可进行安装,
   跨间收尾若处若板宽度不足600mm,可将钢筋桁架楼承板沿钢筋桁架方向切割,切割后板上应有一榀或二榀的钢筋桁架,不得将钢筋桁架切断。
  钢筋桁架平行于钢梁处,底模在钢梁上的搭接不小于30mm,钢筋桁架垂直于钢梁处,模板端部与竖向钢筋在钢梁上的搭接长度不小于50mm.且应保证镀锌底模能搭接都钢梁上30mm。钢筋桁架楼层板就位后,应将其竖向钢筋及底模与钢梁焊接牢固,沿长度方向将镀锌钢板点焊,焊接应采用手工电弧焊,间距为300mm.待铺设一定面积后,并绑扎分部钢筋,防止钢筋桁架侧向失稳。钢筋桁架楼承板铺设好后做好保护。避免人为损坏。
3.钢筋桁架楼承板质量控制:
        (1)、施工前检查楼承板的尺寸,钢筋桁架构造尺寸是否满足设计要求

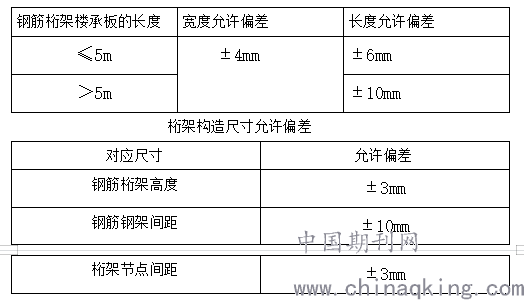

                  钢筋桁架模板长度、宽度允许偏差

(2)检查钢筋桁架楼承板的拉钩是否变形,变形处可以矫正器进行校正。
(3)底模的平直部分和搭接边的平整度,每米不应大于1.5mm.
(4)钢筋桁架外观质量检查
   1)焊点处熔化金属应均匀。
   2)每件成品的焊点脱落、漏焊数量不得超过焊点总数的4%,且相邻两焊点不得有漏焊或脱落。
   3)焊点应无裂纹、多孔性缺陷及明显的烧伤现象。
   4)每件成品的焊点烧穿数量不得超过焊点总数的20%
4.钢筋桁架楼层板安全施工措施
        钢筋楼承板吊装到空中后下方不得站人和行走
        钢筋桁架楼层板施工层下方严禁人员穿行,
        已铺设但未浇注混凝土的楼承板应避免过大的集中荷载
        不得在未固定牢靠的或未按设计要求,设临时支撑的钢筋桁架模板板材上行走,行走时不宜踩踏在镀锌底模钢板上,防止焊点脱开而发生意外
        钢筋桁架楼层板铺设时,必须做到随打开包装随铺,必须边铺边电焊固定。禁止散板无固定和钢筋桁架板临时铺设,若项目有不规则板边尖锐,须注意安全。

        结论:钢筋桁架楼层板实现了机械化生产,有利于钢筋排列均匀、混凝土保护层厚度一致,提高了楼板的施工质量。装配式钢筋桁架楼层板可显著减少现场钢筋绑扎的工程量,加快施工进度,增加施工安全保证,实现文明施工。装配式模板和连接件拆装方便,可多次重复利用,节约钢材。符合绿色施工要求符合国家节能环保的要求,大大提高劳动生产效率,有效降低施工成本。
