强夯区地基与非强夯区地基处理技术

发表时间:2021/8/5   来源:《建筑实践》2021年3月(下)第9期   作者:石瑛1董翔2糟尚义3虎云4张贝贝5
[导读] 强夯地基处理关系到建筑物地基承载力和稳定性,强夯的范围、夯点的布置、夯锤大小、夯击的遍数都将影响地基夯实的质量是否能达到规范的要求。

        石瑛1董翔2糟尚义3虎云4张贝贝5
        中建新疆建工集团第一建筑工程有限公司 新疆乌鲁木齐市 830011
        摘要:强夯地基处理关系到建筑物地基承载力和稳定性,强夯的范围、夯点的布置、夯锤大小、夯击的遍数都将影响地基夯实的质量是否能达到规范的要求。
        关键词:地基处理、夯点布置、夯基过程监测。
        引言:当前建筑物地基强夯处理很多,但由于超深挖的地基处理很少,如何处理,笔者根据多年的施工经验和现场实际情况,进行多方面论证研究,为其他建设项目在今后施工中提供一些依据。
        在我们施工过程中经常遇到,挖了一半的基坑由于业主资金的原因更改设计方案,地下部分由两层变为一层。那么原来超挖深的部分基坑需要回填,在回填过程中,往往地勘院给出需强夯地基处理,超挖深部位和原来没有开挖部位,如何处理呢?
   我们在实际中是这样处理的。例如我们正在建设一个工程,原来地下设计两层,基坑部分已开挖6年了,面积约17000m2。由于资金原因停止施工了。现在资金到位了,业主又更改了原设计方案,地下两层改为地下一层,地下建筑面积变更26000 m2,那么17000m2超挖深将近3米部分需回填并进行强夯处理。在强夯区与非强夯区如何处理呢?我们做了如下强夯方案。
        首先我们对填料有一定的要求:采用级配良好的粗粒料(天然角砾),为了整合资源,场地内的没有开挖基坑正是天然角砾可考虑为填料。清表除杂场地表层局部覆盖的杂填土。我们采用分层堆填,分层堆填的厚度可取1.0~1.5m。机械作业时可在分层面上采用自然简易的机械压实即可。强夯填土范围为建筑物基础外扩3.0m,对周边敏感区域应采取隔振或减振措施保护。由于强夯的加固机理为体波和面波的共同作用,强夯交工面50cm,左右深度范围内,不易密实,任呈松散状态。鉴此,土方回填时应充分考虑这些因素,尽量使夯后的硬壳层置于基础的基底标高位置,因此,虚填高程应高出建筑基础底面0.8~1.0m。
        夯点布置一般参考夯击能的大小而定,夯击能越大,第一遍的点夯距应大,一般为夯锤直径的2.0~3.0倍,第二遍的点夯可采用第一遍亦可。本次强夯夯锤直径为2.5m,夯点间距为6.0m梅花形布置,满夯夯锤相互搭接1/4面积(夯点间距为0.75倍夯锤直径)。

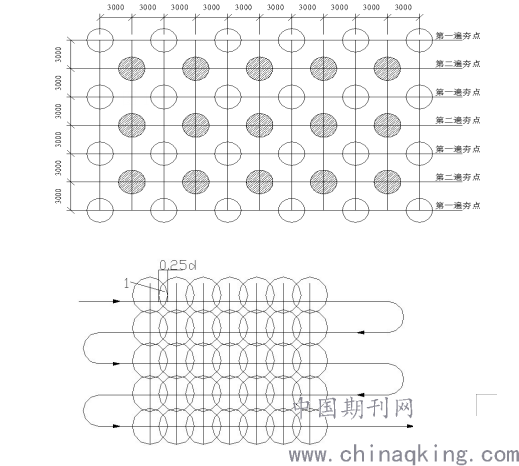

        图1:4000kN·m点夯平面示意图









        图1000kN·m满夯平面示意图
        收锤标准及夯击间隔,每个夯点夯击次数5~6击(最终由试夯成果确定),并同时满足下列条件:
        a、最后两击平均夯沉量不宜大于100mm;
        b、夯坑周围土体不应发生过大的隆起;不因夯坑过深而发生起锤困难。
        由于工程处理地层为角砾填土,土层渗透性好,根据现场实际情况可采取连续夯击。
        若在强夯施工30m范围内存在敏感的建筑物、地下构筑物、管网、管线等,一般采取防震措施如:挖隔震沟或应力释放孔防护,隔震沟底一般宽50cm,挖深应大于被保护的物件基础底标高。
        施工过程中应按设计要求检查每个夯点的夯击次数和每击的夯沉量,在点夯施工的每一击后,采用水准仪测夯坑沉降量,作好记录。
        夯基过程要进行全程监测,开夯前应检查夯锤重和落距,以确保单击夯击能量符合设计要求。若夯锤使用过久,往往因底面磨损而使重量减轻;落距未达设计要求的情况,在施工中也常发生。这些都将影响单击夯击能。强夯点位偏差应小于15cm,夯锤应保持垂直,其倾斜度应不大于30°。
        因此,在每遍夯击前,应对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正。施工过程中应按设计要求检查每个夯点的夯击次数和每击的夯沉量。
        质量控制应符合下表进行检验

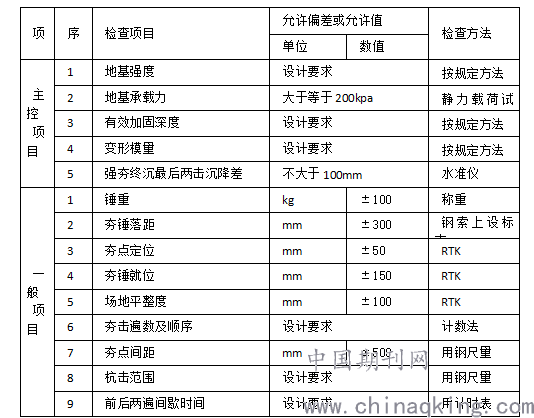

           强夯地基质量检验标准表

        强夯施工完工1~2周,进行检测试验,建议采取静力载荷试验和重型动力触探试验。静力载荷试验每500㎡不少于1个点,且总点数不应少于3个,重型动力触探试验400㎡不少于1个点,且总点数不应少于10个。且检测应符合《强夯地基处理技术规程》(CECS279:2010)、《建筑地基检测技术规范》(JGJ340-2015)及《建筑地基处理技术规范》(JGJ79-2012)。
        强夯作业安全措施:现场配备专职安全员,全面负责现场安全工作。强夯前应清除场地上空和地下障碍物,严禁在高压输电线路下作业。
        吊车应按性能要求使用,施工前专职安全员与机组人员共同检查设备情况,在施工过程中,必须分工明确;施工中必须高度集中统一指挥,信号明确,吊车司机、推土机司机应按信号操作,夯锤起吊后任何人不得由壁杆下经过或站立于壁杆转运半径之内。
        非强夯施工操作人员,不得进入夯点40米范围内,对夯击沉降量进行检查确认时夯锤不得起吊。强夯作业面宜平整,龙门架支座、支腿宜与履带着地保持水平。龙门架、脱钩器应有足够的强度,安全可靠,凡不符合设计要求一律不得使用。起重机在工作时,壁杆仰角一般可调在70°~75°,龙门架支腿不得前后错位,在未支稳前严禁起锤。确保自动脱钩器转运灵活,夯锤上升接近规定高度时,须加强观察,防止因脱钩器失灵夯锤上升过高而发生事故。夯锤落下时,在脱钩器下降至夯锤钩环顶时,挂钩工不得提前下坑挂钩,且严禁站在夯锤上随锤提升。及时消除夯锤上粘土,严禁夯锤排气孔堵塞。
        当坑内地基土因含水量过高或其它原因而吸锤时,应采取措施排除,不宜强行提锤。转移夯锤时,起重机吊夯锤应缓慢均匀移运,移距不宜过大,龙门架随起重机转移时,支脚底架离地面不宜超过50cm。
参考文献:
        1、冯晶;陆景慧;刘江江;邸道怀;强夯法深坑回填地基处理的设计与施工实践研究[J];特种结构;2011年03期
        2、黄金华;杜勇;试论建筑工程中强夯法处理地基与分析[J];科技致富向导;2011年14期
        3、朱剑秋;;强夯法在地基处理上的应用——试夯和补夯[J];中国水运(下半月);2009年11期
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
