论重庆地区洋房项目的优化做法

发表时间:2021/8/6   来源:《建筑实践》2021年第40卷3月第9期   作者:陶攀 吴其林
[导读] 笔者本文就重庆地区的地梁和桩基础的锚固节点大样进行论述。

        陶攀  吴其林
        中建二局第三建筑工程有限公司  北京市   100071
        摘要: 由于各个地区的地质条件差异,形成了各个地区特有的设计,比如成都多为筏板基础,而沿海多为桩基础,笔者本文就重庆地区的地梁和桩基础的锚固节点大样进行论述。
关键词:地梁;锚固;优化;
一、背景

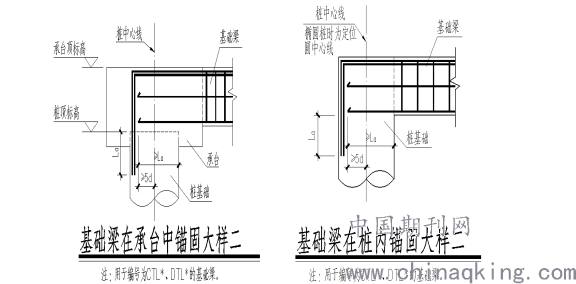

        本项目位于重庆市九龙坡区,施工现场采用旋挖成孔,根据施工蓝图,DTL和CTL的梁上部通长钢筋最大直径为25mm。其锚固到承台内的节点做法如下图:

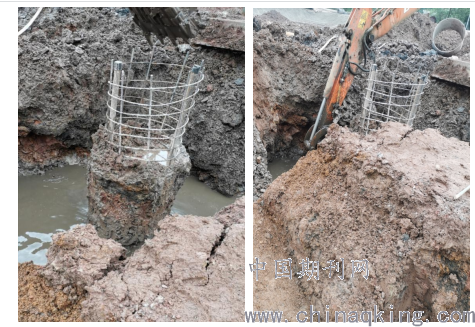

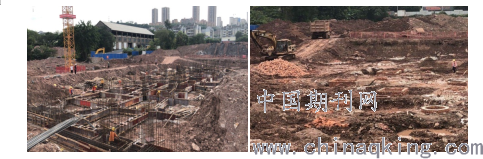

        根据原设计文件,基础梁中的CTL和DTL在锚固到桩顶标高后,还需要再下锚至桩内La,根据16G101-1图集,La最大为1150mm。由此,造成现场在地梁施工时,需要将桩头破碎超过1m,同时,相应的要对桩周边的土方进行开挖,增加了非常大的桩头破碎和土方的工程量。其实施后的现场如下图:

二、设计优化

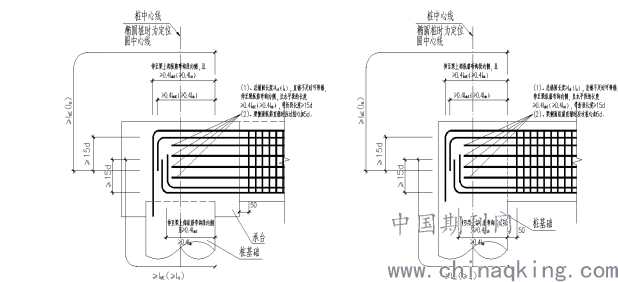

        由于以上做法为项目的施工带来了极大的不便,增加了较大的成本,通过与设计院的沟通,将地梁的锚固节点优化为下图:

        通过优化,DTL和CTL的上部通长钢筋仅仅需要伸至承台底标高或者梁底标高,完美解决了原设计带来了的问题。现场实施效果见下图:

三、优化的意义
        通过此优化做法,一定程度上节约了部分钢筋的用量:在只考虑上下部通长钢筋的锚固做法差异的情况下,每个锚固节点节约的钢筋量为:            5*46*25-5*15*25=3875mm,重量约为15kg,按照市场价格6000元/t的价格,每个锚固节点的钢筋节约带来的 成本收益约为90元。
        其次:可以大大减少桩头的破除和土方的开挖和回填,此项优势带来的是成本和工期上的双重收益,当然,减少土方的开挖和回填的话可以提高地下室底板下的回填土的质量。在工期上,通过优化可以大大减少施工工序以及工期,初步估计可以减少土方开挖2d,可以减少凿桩头工期2d,可以减少砖胎膜砌筑工期3d,可以减少钢筋绑扎工期2d,可以节省回填工期约2d。总共可以节约工期约11d左右工期。在目前整个建筑市场工期紧张的环境下,11d的工期节约意义重大,同时,由于基础阶段的施工,天气的影响较大,通过减少基础的工期,也可以大大降低天气对于整个项目施工进度的负面影响。

参考文献:
[1] 王军强. 混凝土结构中钢筋锚固与施工技术,2013(12)
[2]抗震设计规范GB 50011-2010
[3]16G101图集

【作者简介】陶攀,男,工程师,项目总工,重庆市九龙坡华福雅苑
吴其林,男,助理工程师,技术员,重庆市九龙坡华福雅苑
