高支模施工技术在工业建筑工程中的应用实践

发表时间:2021/8/6   来源:《建筑实践》2021年4月10期   作者:郑芝鸿
[导读] 本文以某厂房的高支模工程为例,阐述了高支模的制作及拆除全套流程,从材料的准备检查,支高支模的方案计算,搭设过程中的流程,拆除的过程,安全的注意事项,以期为高支模施工技术在工业建筑工程中的应用提供实践参考。

        郑芝鸿
        44050819830423****
        汕头市建安(集团)公司515041

        摘要:本文以某厂房的高支模工程为例,阐述了高支模的制作及拆除全套流程,从材料的准备检查,支高支模的方案计算,搭设过程中的流程,拆除的过程,安全的注意事项,以期为高支模施工技术在工业建筑工程中的应用提供实践参考。
        关键词:高支模;施工技术;模板

        高支模技术属于一种重要的施工支护技术,能够在建筑工程中,利用该项技术,对于一些位于高层的构件进行建设和拆除工作,同时还能够进一步的保证建筑施工的稳定性,让其具备较高的安全性。现阶段,随着人们对于建筑的需求不断朝高大、广阔的空间方向发展,因此,高支模技术也得到了广泛的运用。

1高支模施工概述
        所谓高支模,就是在施工建设过程中,对于一些框架结构较大的建筑,对于高度大于5m的钢管架设以及模板施工的总称。在高支模系统中,主要包含两部分内容,分别为模板系统以及支架系统。通过模板能够让混凝土成型,让其通过硬化的过程,从而实现设计中的形状以及大小。而支撑系统则能够确保模板位置以及形状上的固定,同时还能够有效承载模板以及混凝土的重量。
        由于开展高支模施工的过程中,会具有一定程度的危险性,所以高支模施工已经被归类为具有较大危险的分部分项工程,必须按照规定,进行专项施工方案的编制。以下情况:第一,对于水平方向的混凝土构件模板,在支撑结构上所需要进行大于8m的搭建;第二,支撑结构在搭建时跨度大于18m;第三施工的总荷载大于等于15kN/m2及以上;第四,集中线荷载大于等于20kN/m,就会将高支模施工归类为超过一定规模的、危险性较大的分部分项工程,需要施工单位组织相关专家进行方案论证,在此基础上进行专项方案的确定。
        如果项目实行施工总承包,就要让总承包单位,通过专家论证会的举办,来提出论证报告,相应的施工单位能够在论证报告的基础之上,对专项方案进行修正和优化,将完善过的施工方案交由施工单位技术负责人、总监理工程师、建设单位负责人进行签字确认以后,才能够开展具体的项目建设实施工作。

2工程概况
        本工程为某工业厂房工程,框架结构,建筑面积约4.5万平米,建筑高度23.77米,一层11.4米高,地上2层。楼面板厚150mm,采用高支模建筑工艺,在施工的时候重点难点也是高支模施工。局部最大的梁截面为1*1.2米。
2.1钢管
        钢管选材必须采用合格的管材,钢管材料进场后需取样送检,并检测合格。钢管采用规格型号外径:48mm、壁厚:3mm。钢管进场前需要先进行外观检查,不能有明显的外观质量缺陷,例如裂缝等。配套的相关资料必须真实、齐全、有效。
2.2扣件
        扣件必须选择合格的。进场之前和钢管一样要先送检,并经检测出具合格的扣件检测报告。扣件的型号规格及其附件等也应符合要求。用于高支模每批进场的扣件都要有合格证、生产厂家的资质、生产许可证等资料。在力矩扭力达到65Nmm时不会发生破坏。
2.3木方
        该工程木方选用40mm×80mm的木方作为模板的龙骨。木材要选用针叶材,重要的部位木质材料应该无节、直纹等。
2.4模板
        该工程模板选择胶合板,厚度为18mm。模板的观感质量检查应符合要求,并且拆模时易脱落等良好的特性。厚度、外观尺寸达到要求。每块板的厚度应 该一致。板才的强度和硬度应符合要去,并且符合环境保护的相关要去。

3板模板及支撑计算
3.1立杆稳定计算
        立杆的步距1500mm;通过计算,立杆稳定性验算fd等于205N/mm2;高宽比验算等于0.217≤3;满足要求。
3.2 板模板计算

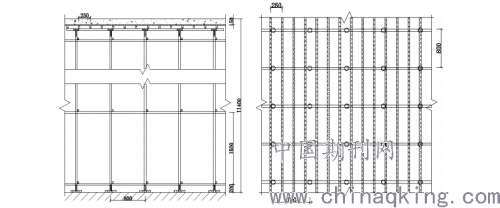

        小梁间距为250mm。通过计算,面板的承载能力极限状态为8.952kN/m,满足要求(如下图所示)。 模板平面图模板剖面图

                模板平面图                 模板剖面图

3.3模板支撑的混凝土梁计算
        混凝土梁截面尺寸为500×1300mm;模板支架高度H为11.4 m;经过计算,整体模板支架μ0.533;支架外侧模板μ0.211,满足要求。

4高架支模施工

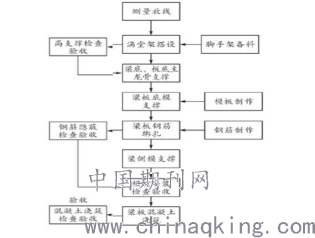

4.1施工工艺模板排架搭设施工流程

5模板安装
5.1梁模板安装
        主龙骨采用钢管,次龙骨采用方木,梁底设方木。首先根据标高点找水平,确定标高后,开始安装梁底模板。梁与梁交汇处用40mm*80mm方木作内楞,防止漏浆,竖向主龙骨φ48*3.0钢管。
5.2楼板模板安装

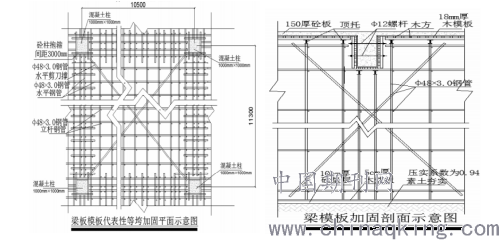

        该工程的高支模二层处楼板为钢筋混凝土楼板,模板下主龙骨采用钢管;次龙骨采用方木(如下图所示)。


5.3柱模安装
        柱子采用槽钢加固,根据柱子大小不同采用M14和M12的对拉螺栓加固,螺杆端部的螺母均增加一个,共2个。对拉螺杆的紧密度应逐一检查。对拉螺栓的原材料进场前应严格检查质量,对拉螺栓如有滑丝的必须立即更换。
5.4模板拼装要求
        高支模的模板严格按设计图纸及规范要求进行施工,要注意横平竖直,控制好模板的拼缝,以防止拼缝之间的高低差,以及防止漏浆等。
5.5模板排架安装注意事项
        第一次排布立杆时,注意按设计图纸及规范要求排布,注意梁、板之间的立杆的整体的考虑,注意立杆的纵、横方向上在一条直线上。调节立杆间距的时候只能调小间距,不能加大间距。最后满堂支架底部距离地面200mm必须搭设扫地杆。

6模板排架拆除
6.1拆除工艺要求

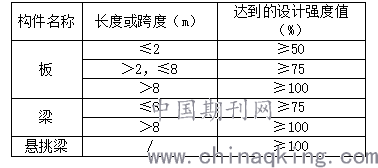

        高支模的拆模时间必须严格设计图纸及规范要求控制,拆模前必须要求砼达到一定的强度,拆模强度具体的如下表所示:
底模拆除时的混凝土强度要求


6.2高大模板拆除安全要求
        (1)拆模时不能对楼层造成冲击,不能堆放在某处的楼板面上,要分散开并安排好运走的路线。(2)拆模前必须有已经由监理工程师签字的拆模报告,拆模试块必须符 合要求。(3)严格按施工的方案进行拆模,严格执行后支的先拆,先支架的后拆,先拆非承重部分,再拆承重部分,拆梁模板,先拆侧向,再拆竖向。

结语:
        高支模技术现阶段已经被广泛应用于建设项目之中,因此施工单位就要按照专项施工方案,对其进行有效落实,严格执行相关的规定要求,做好各项工作,确保高支模施工的安全和质量。

参考文献:
        [1]余静飞.关于高支模技术在工业厂房施工中的应用[J].城市建设理论研究(电子版),2018.
        [2]王健.房建土建工程中的高支模施工技术要点[J].住宅与房地产,2020.
