论建筑工程基坑围护施工技术

发表时间:2021/8/9   来源:《时代建筑》2021年4期2月下   作者:舒平洲
[导读] 作为建筑工程的重要技术之一,由于实际施工条件的不同,必须采用不同的施工技术和管理方案。建筑工程可以通过加快其发展来有效的促进国家的经济水平,但同时也需要注意基坑支护施工技术在建筑工程中的应用。

上海第一海洋地质工程有限公司  舒平洲

摘要:作为建筑工程的重要技术之一,由于实际施工条件的不同,必须采用不同的施工技术和管理方案。建筑工程可以通过加快其发展来有效的促进国家的经济水平,但同时也需要注意基坑支护施工技术在建筑工程中的应用。本文通过对建筑工程基坑围护施工技术进行分析,希望在一定的基础上能够给相关的工作人员提供一定的理论性支持和实践参考。
关键词:建筑工程;基坑围护;施工技术;措施
        引言
        近年来随着现代建筑的逐步发展,基坑支护施工技术是建筑工程的重要组成部分。本文详细阐述了基坑支护结构的发展,基坑支护的特点,基坑支护前的分析和准备,施工技术的研究以及基坑支护的注意事项,希望能为今后基坑支护工程的施工提供参考。
        1我国基坑支护施工技术的发展现状
        1.1向垂直深度发展
        从我国发展的现状来看,人口的增加和城市房屋密度的增加大大增加了国家的土地资源负担和经济负担。为了实现较高的土地资源利用率和建设企业的经济效益最大化,这将直接导致基坑围护施工技术向更深的方向发展。虽然会大大提高施工难度,但对建筑业的发展起到了重要的推动作用。在城市建设的过程中,必须进行科学的规划。然而,在实际规划中,很多施工企业没有对施工现场的条件和土质进行分析,这直接导致了地质问题的发生,影响了施工,例如,地质条件对沿海地区建筑业的发展起着非常重要的作用。因此,建筑工程的难度越来越大,基坑支护技术的难度也必然增加。
        1.2基坑支护形式向多元化发展
        支护结构是基坑支护的主要形式,包括混凝土和钢管支护。随着建筑向复杂多样的方向不断发展,传统的基坑支护方法将不能有效地满足其发展的需要。因此,基坑支护将朝着多元化的方向发展。此外,在施工前应充分考虑工程的位置、特点、施工材料、施工结构等,进行分析、编制和制定具体施工方案,并对特殊情况进行处理。另外,在基坑围护过程中对工程的施工进度进行经济、合理、先进、方便的管理,促进更好的施工。
        2工程项目案例概述
        2.1工程概况
        董家渡聚居区18号地块315-01街坊、315-02街坊,位于上海市黄浦区董家渡板块,项目东至薛家浜路,南至多稼路,西至南仓街,北至规划东江阴街。315-01街坊位于地块西侧,用地面积约3636.76m2,建设内容主要包括新建1幢地下3层、地上16层的社区服务配套用房大楼,综合设置养老院、派出所、菜场、地下民防兼车库,并同步实施室外总体工程等。项目总建筑面积约23223.47m2,其中:地上建筑面积14200.83m2,地下建筑面积9022.64m2。315-02街坊位于地块东侧,用地面积约14489.69m2,建设内容主要包括新建1幢地下3层、地上4层的幼儿园教学楼,设置卧室、各类活动间、办公室、各类辅助用房及地下机动车停车库等;1幢地下3层、地上7层的九年制一贯学校教学楼,设置教学及教学辅助用房、办公用房、生活用房等基础用房和学生剧场、体育馆(地下)、游泳馆(地下)、创新实验室、图书馆、安全教育共享场所等拓展用房,以及地下停车库等;同时实施室外总体等。项目总建筑面积约59819.36m2,其中:地上建筑面积24562.32m2,地下建筑面积35257.04m2。
        2.2设计概况
        本项目地下室分为一区和二区两个基坑,一区基坑呈长方形,东西向长约131m,南北向宽约77m,开挖面积约7720m2,挖深约15.40m(局部开挖深度16.00m);二区基坑与1区东侧相连,呈长方形,东西向长约102m,南北向宽约82m,开挖面积约8350m2,挖深约15.40m。基坑分区图如图1所示:

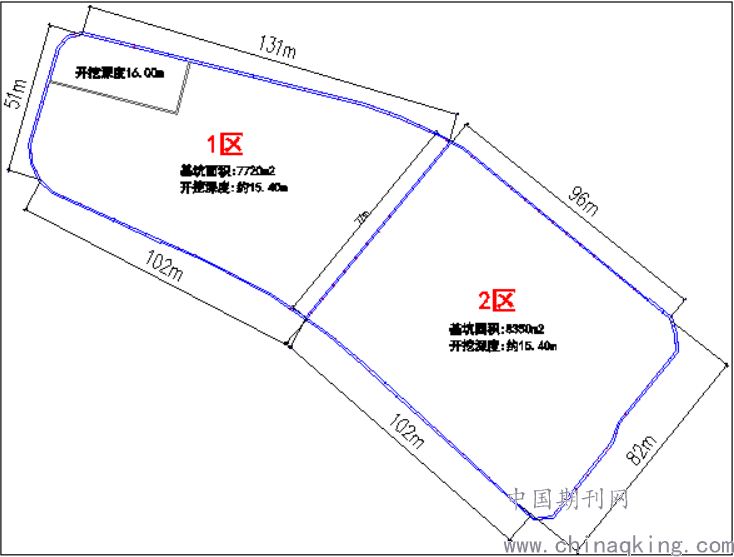

        图1 基坑分区图
        本工程各分区基坑安全等级一级; 基坑外圈环境保护等级为二级,中隔墙范围环境保护等级为三级。
        本工程±0.000相当于绝对标高4.300m,场地相对标高约为+0.10m。
        2.2.1支护体系

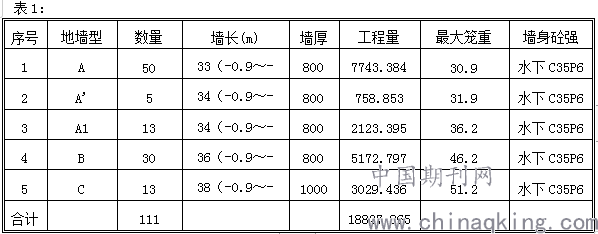

        本工程基坑围护采用地下连续墙+三道内支撑的支护形式,地下连续墙厚800m、1000mm、墙深34~39m,共658.6延长米(含中隔墙),共111幅。地下连续墙工程量汇总表如表1所示:


        2.2.2 止水体系

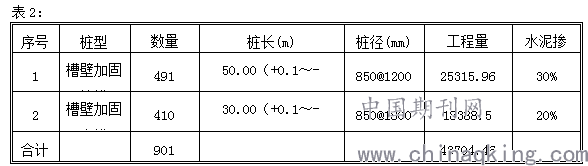

        地墙外侧采用超深三轴搅拌桩作为止水帷幕兼外侧槽壁加固,内侧采用三轴搅拌桩作为槽壁加固。地墙外侧超深三轴搅拌桩桩长50m,共491幅,地墙内侧三轴搅拌桩桩长30m,共410幅(含中隔墙)。三轴搅拌桩工程量汇总表如表2所示:


        2.2.3支撑体系

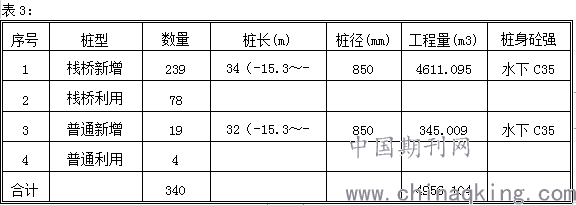

        本工程一区、二区设置三道水平支撑,结合第一道支撑设置混凝土栈桥。支撑立柱桩采用Ф850钻孔灌注桩,共340根(新增268根,利用工程桩72根),桩长为32m、34m;支撑立柱采用500×500截面型钢格构柱,角钢为4L160×16、4L140×14,缀板420×200×10@600,插入灌注桩不少于3m。立柱灌注桩工程量汇总表如表3所示:


        3基坑围护结构支护问题分析
        3.1地下水因素对基坑工程的影响
        由于基坑支护技术的应用体现在地下工程的施工中,因此需要充分考虑地下水的因素,因为地质条件不同,受到地下水的影响也各不相同。因此,有必要要求相关单位对地下水因素、环境进行施工前调查。做好施工前和施工中每一个环节都是对施工人员的安全和工程质量的负责,但是在很多工程建设中,存在着实际施工和设计不达标的现象。
        3.2基坑支护综合治理的原则的影响
        对于基坑围护的改造,我们必须了解几个关键的标准:保留原有建筑规划中保留的支撑桩,尽量保留,并利用它们的用途,可以节省施工成本,减少工作量,减少施工时间。施工以质量、利益、安全、方便为主,并据此制定一套完整的科学处置方法。
        3.3地域特点的影响
        区域性是浅基坑技术最显著的特征。基坑支护需要根据不同的地质特征和土质进行有效的分析,选择不同的基坑支护方法,考虑其不同的地质张拉特性和承载能力,全面有效地反映施工信息,通过及时发现问题,不断完善和完善施工方案,根据不同地质条件优化施工方案。
        3.4挖掘机进入基坑对支架系统的影响
        挖掘机进入基坑对支架系统有一定的影响,为防止支架的稳定性受到土体失稳的影响。因此,整个支撑系统不会受到负载压力的影响。挖掘机进入基坑与支架的安全距离不得小于500mm。开挖过程中严禁接触钢支架,基坑周围堆垛荷载不超过10KPa。清理底面时,配合挖掘机进行修坡、清理底面的人员应同时挖出排水沟和集水井。在每个集水井中应设置潜水泵,将水排放到临时排水沟中。
        4建筑工程中基坑围护结构的技术特点
        实际施工过程不符合设计要求时,当需要进行基坑施工,将使用搅拌桩。但是,如果实际的水泥比没有按照施工设计要求的比例,水泥围护结构的强度就会受到很大的影响,从而导致水泥土出现裂缝。另外,在实际的施工项目中,经常会出现减料减工的现象,在设计基坑开挖时,会要求基坑的开挖程序,以避免围护变形,并进行图纸披露。但是在实际施工中,施工人员并不会管理这些要求,而只会抓住进度,只追求局部利益,从而导致了减少材料、减少工作量的现象。建筑工程中基坑开挖是一个空间问题。传统的基坑围护结构设计是按平面问题进行的。
        5基坑围护施工技术在实践中的应用与注意事项
        5.1跟上时代的步伐
        随着时代的发展,它逐渐带动了建筑业的快速发展。为了跟上时代的发展,相关设计师应该对传统的设计理念做出相应的改变,结合实际情况,全面完善信息反馈设计系统。同时,还应加强和提高相关设计人员和研究人员的知识和技术能力。从坚持基坑围护综合治理的原则和采取合理的地下水治理方法对基坑围护施工中应注意的问题进行了研究,做好挡土墙施工是施工企业的一项重要任务。
        5.2采取合理的地下水处理方法
        基坑开挖应在保证基坑干燥的基础上进行,充分避免基坑边坡下沉的现象,从而有效避免施工中安全破坏的发生。锚杆位置、长度、型号、数量不得随意改变,以保证加固间距的规范和均匀。设计方案变更应及时移交,防止施工失误。
        5.3做好实时预防和检测
        由于基坑的施工条件的可变性外壳,有必要做好实时预防和检测。在建设的过程中,及时了解土方开挖的土壤质量,明确基坑的长度和结算,及时发现问题并改正。合理改善土壤质量,做好基坑支护。目前施工中常见的淤泥土包括红土、紫土,可以用砂土、石灰土等方式代替,进行有效的地基处理。最常见的方法是代替土壤,夯实基础,做好压实,形成一个良好的耐力和承载力,注意坑的稳定基础,做好分层压实。
        5.4充分利用水泥浆或排水达到基坑围护标准
        在施工现场,建筑和基础之间会出现裂缝,这是由于气候本身,包括地质特性。做好基坑圈地的覆盖和渗漏处理,以提高承载力,提高稳定性。帷幕一般用于注浆防渗,孔间距约0.5m,孔深4-5m,注浆压力至少10MPa,加固后效果显著。此外,对于淤泥和软粘土,我们可以用排水来加固。排水系统是建立在建筑工地,这使得使用排水基坑地层的渗透性砂层的泄水,以提高基础的承载力和力量。
        5.5企业以及相关工作人员应高度重视
        作为建设工程中最重要的组成部分,企业应予以重视。如果人们能够合理运用这项技术,将促进整个项目的有效实施;如果人们不够重视,就会存在一些安全隐患,从而阻碍整个建设工程。同时安全也得到了有效的保障,这种支撑形式可以为施工提供更多的空间,促进施工进度。
        5.6钢支撑结构施工的严格化管理
        钢支撑结构钢支撑施工也是基坑围护体系施工的重要组成部分。钢支架施工前,相关技术施工人员一定要保证其高强度,并在施工中加大对钢支架的受力,通常使用一些辅助装置。当然,在后续阶段的基坑围护施工的实际项目中,为了确保钢支架有很强的码头反应,相关的技术人员还必须设置力之间的传输带钢铁支持和水泥搅拌桩、焊接钢支持成一个统一的整体,保证钢支架具有整体强度,保证基坑围护安全平稳。
        6结束语
        在经济全球化的进程中,我国对土地资源的利用和开发也在不断的进步,这在一定程度上促进了我国建筑业的发展。施工技术是工程施工质量的保证,基坑围护结构的施工对工程基础的施工有很大的影响。只有不断提高基坑围护施工技术,不断减少施工围护结构的影响因素,才能保证建筑后期施工的可行性和安全性。
参考文献:
[1]杨林德,仇圣华,杨志锡.基坑围护位移量及其稳定性预测[J].岩土力学,2001(03):267-270.
[2]蒋凡湧,钱臻赟.冻结法基坑围护型式及其应用[J].低温建筑技术,2011,33(11):87-88+93.
[3]余普红.建筑工程基坑围护施工技术探讨[J].建材与装饰,2016(15):16-17.
