桥梁混凝土防撞护栏施工质量控制分析

发表时间:2021/8/11   来源:《工程建设标准化》2021年36卷9期   作者:岳进
[导读] 在桥梁工程的建设施工中,混凝土防撞护栏的质量
        岳进
        北京城建道桥建设集团有限公司  北京 北京市  101200
        摘要:在桥梁工程的建设施工中,混凝土防撞护栏的质量、尺寸大小都影响着桥梁的形象。本文介绍了混凝土防撞护栏的施工工艺,阐述了质量控制目标和要点,希望能为相似工程提供借鉴。
        关键词:桥梁;混凝土;防撞护栏;质量控制
        防撞护栏作为桥梁的一个外观工程,其质量不仅影响着桥梁的美观度,也影响着投运后的行车安全。由于防撞护栏的形状特征,决定了施工技术的难度大,护栏外观有缺陷,特别是外表线条不顺畅、气泡多等,是很难克服的问题。因此,如何保障防撞护栏的美观度及施工质量,成为施工单位的研究重点。现结合多年的工作经验,就混凝土防撞护栏的质量控制提出几点拙见。
        1、桥梁混凝土防撞护栏的施工工艺

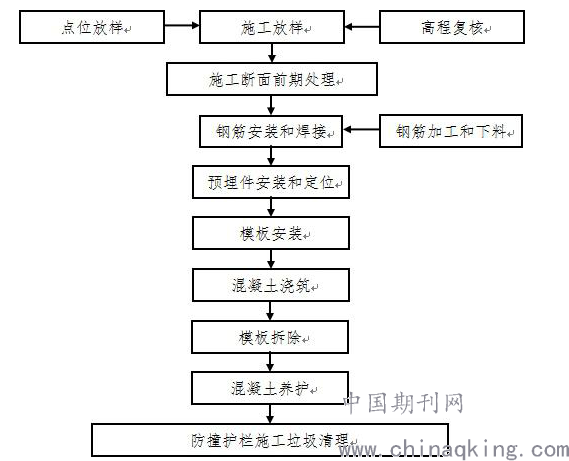

        混凝土防撞护栏的施工工艺流程见下图。

        图1 防撞护栏施工工艺流程图
        2、桥梁混凝土防撞护栏的质控目标和要点
        2.1质控目标
        混凝土防撞护栏的质控目标为:混凝土强度、中心线、钢筋等满足设计和规范要求;防撞性能好;线形美观顺直,浇筑节段平滑顺接;混凝土表面平整,不能出现蜂窝麻面。
        2.2质控要点
        2.2.1前期准备
        施工前,要求承包单位提供分项或分部工程报告,监理人员认真核对和审查;检查混凝土配比是否符合要求,是否进行中心试验;审查钢筋、碎石等材料是否有检验报告,质量是否达标。
        2.2.2钢筋加工和安装

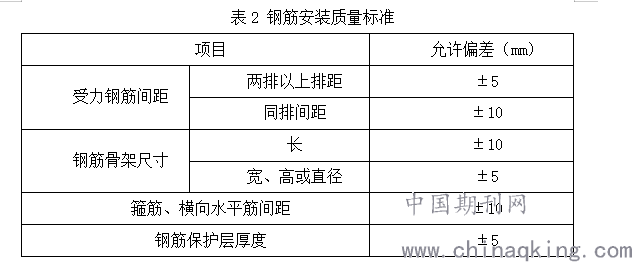

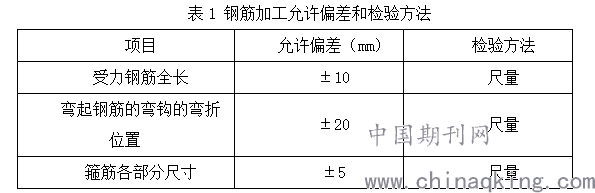

        钢筋表面干净、无损伤,使用前清除表面漆皮和油渍,不可使用有颗粒状或老绣的钢筋。钢筋的尺寸和形状,要按照要求加工。加工完成的钢筋,表面不能有削弱其截面的伤痕。钢筋的加工允许有偏差,但不能超过规定范围,并采用合适方法进行检验(见下表1)。

        钢筋绑扎前,对硂接触面进行清理和凿毛,并用水冲洗。检查预留护栏钢筋,超出护栏边线时立即复位,确保其保护层充足。对于多层多排的钢筋,安装时需要设置架立钢筋,但是钢筋端头不能进入保护层。对于混凝土的垫块,必须具有足够的密实性和强度。首先绑扎N3钢筋,和预埋钢筋牢固焊接。然后绑扎N2钢筋,采用机械连接,接头错开50%。最后绑扎N5钢筋。应注意,预埋件应符合设计要求,不可少埋或漏埋,焊缝要满足相关规范,按要求防护。施工过程中,可参照表2执行钢筋的安装。

        2.2.3模板安装

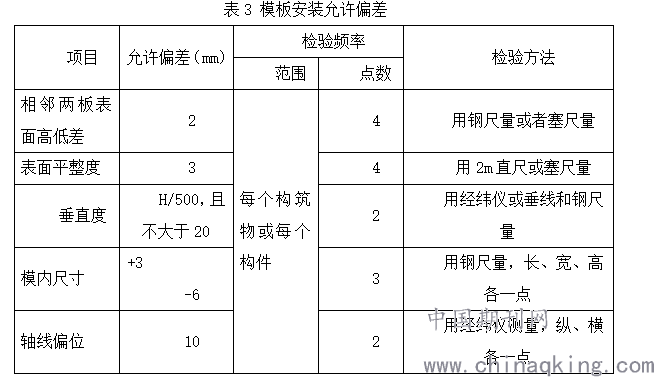

        模板应平整、光滑,刚度充足。通常根据设计要求,委托工厂进行加工。加工前,需要科学设置拉杆的位置,不能在防撞栏的外露板面,应在外露面以外。竖向固定梁必须有刚度,避免模板出现形变。伸缩缝应设置相应的数量及位置,以免防撞栏在各种作用下出现裂缝,影响美观度和使用效果。规定每4-8m设置一道伸缩缝,可参照真缝、假缝、真缝的顺序布置,其中假缝使用机械切缝,宽3-5mm,深度>30mm。具体操作为:(1)在伸缩缝处设置施工缝,第一节防撞栏浇筑混凝土时,使用不容易变形的钢板。浇筑下一节防撞栏之前,放置泡沫板,拆模后再取出泡沫板,以此形成伸缩缝;(2)不可断开防撞栏模板,可以在内部安装和防撞栏断面相同的两块薄钢板、泡沫板,并牢靠固定钢板,注意不要焊接。同时浇筑两边的混凝土,防止倾斜。拆模时,先取出泡沫板,再取出钢板;(3)检测模板的线形、顶标高是否符合标准,检测支撑、拉杆等是否牢固。模板安装允许有偏差(见表3),同样有着规定范围。安装结束后,施工单位自检,合格后上报相关部门检查。

        2.2.4混凝土浇筑
        混凝土浇筑前,需要复测每块模板的标高,微调使标高符合设计要求。洒水湿润护栏的桥面板,均匀涂抹刷模剂。使用自动搅拌机拌合,塌落度15-18cm,放料倾斜度不能超过1m。钢筋保护层不可太小,避免防撞性能降低。分层浇筑,厚度不可超过30cm,上下层时间不能太长,最好少于下层的初凝时间。尽可能的持续浇筑,水平施工缝应使用湿接缝,避免干接缝形成,影响桥梁的美观度。振捣过程中,确保振捣棒插入下层混凝土(50-100mm),使上下层混凝土成为整体。同时,控制振动时间,不可过短,也不能振动结束后立即提出振动棒。因为振动时间过短,会出现蜂窝麻面,影响混凝土的质量。另一方面,振动后提出振动棒,会影响混凝土的密实度。这里所说的密实度,是指混凝土不下沉,无气泡冒出,表面平坦。浇筑期间实时检查预埋件、模板是否位移,发现错台或变形后,及时安排员工处理。
        2.2.5拆模和养护
        拆模时间根据混凝土的强度和温度而定,通常在混凝土强度达2.5MPa时,就可拆除模板,不承重的构件可在10-20h左右拆模。拆模使用人工、吊车相配合的方法,首先解除拉杆,拆除外侧模。拆除后,打磨涂油方便下次使用。拆模后阴干半天,用掺有白水泥的水泥浆封堵气泡。覆盖草帘洒水养护,不可使用薄膜养护剂,时间不能少于1周,避免开裂。全面检查已完工的防撞护栏,发现问题后分析原因,制定解决措施。
        2.2.6安全防护
        对于施工过程中使用的脚手架,必须确保其固定牢靠,并逐一落实手扶梯、旁护栏杆,保障施工安全;按规定佩戴安全带和安全帽,不可光脚进入施工现场。吊篮施工时,保证所带工具牢固,以免工具掉落伤及员工;外侧围护栏杆的高度应保持在1.3m左右,下栏杆高度0.5m。支架底部外侧用安全网兜绑扎,最好使用密目式的网兜,以便防止浇筑混凝土时的石子掉落砸伤工作人员;每天安排电工检查用电设备的电源线、保护接零的布设情况,发现不符后及时整改;关注天气预报,及时向施工人员发布消息,做好应对准备;检查拉结系统和各个支撑,没有拧紧的卡扣必须拧紧。
        3、案例分析
        3.1工程实例
        本工程为市政交通工程,分为主进场路高架桥、高架桥于地面路的连接匝道桥、工作区底面路跨河桥。标段桥梁工程主要含对应F4定线桩号4+219.32~5+409.63之间的主出场路高架桥、Z3匝道桥、D2匝道桥以及F2匝道桥,桥梁面积共计37812m2。防撞护栏的宽度为50cm,混凝土标号为C40,分布在桥梁两侧,使用定型钢模板施工。
        3.2具体操作
        第一,物质准备。预埋件、模板等原材料,按照工期计划及时进场,满足防撞护栏的施工需求;提前维修和养护机械设备,确保其在施工中正常运转。
        第二,技术准备。施工前技术交底,明确工程特征、技术规范、施工方案、质控措施;构建施工平面控制网、高程控制网,测量桥顶面高程;检验进场材料的质量,确保其符合标准。
        第三,施工工艺。(1)测量放样。测量人员放出防撞护栏的内边线,在50cm处设置保护线,便于控制护栏的线型。每5m测一点的标高,用来调整立模的高度,低补高凿。(2)钢筋绑扎。按要求将成型钢筋送至现场,技术人员进行检查。净保护层厚度不可小于40mm,同时符合耐久性要求。钢筋双面的焊接长度不能小于5d(d为直径),单面不能小于10d。(3)预埋件安装。包括路灯、雨水口、监控和门架。确保所有预埋件固定牢固,位置精准。钢筋绑扎后,绑扎一定数量的保护层垫块,确保其厚度符合要求。在断缝绑扎钢筋时,应及时断开。伸缩缝的断缝宽度等同于伸缩缝,墩顶和跨之间设置2cm的断缝。另外,在桥梁的长度范围内,每6m设置一道断缝,并确保其和装饰条的位置对应。若施工中遇到汇水槽要进行截断处理时,可以在汇水槽两侧设置和截断钢筋数量一样的钢筋。当然,混凝土防撞护栏的施工工艺还包括模板安装、台车施工、断缝处理、混凝土浇筑等,本文不再详细阐述。
        4、结语
        综上所述,混凝土防撞护栏作为桥梁工程的外露结构,既要求外观美观,又追求较高的质量。文章从前期准备、钢筋加工和安装、模板安装、混凝土浇筑等多个方面,详细阐述了质量控制的要点和措施,有望在规范施工流程,把控各环节质量的基础上,打造出更加优质、高质量的桥梁工程,进一步推动我国交通运输业的发展。
        参考文献:
        [1]张骏.桥梁混凝土防撞护栏施工质量控制技术与安全策略[J].河南建材,2021(2):38-39.
        [2]陈金昌.公路桥梁现浇混凝土防撞护栏施工质量管理[J].建筑工程技术与设计,2014(36):322-322.
        [3]逯春雨,夏霄峰.桥梁混凝土防撞护栏防腐处理策略[J].全面腐蚀控制,2020,34(3):23-24.
