装配式建筑施工质量控制要点及注意事项

发表时间:2021/8/12   来源:《科学与技术》2021年第29卷第4月10期   作者:李向梅
[导读] 装配式建筑作为建筑行业新兴的施工工艺正逐步广泛推广运用,2016年,我国出台了国务院办公厅的指导意见,以支持大规模开发装配式建筑。
        李向梅
        身份证号:37072219801225****
        装配式建筑作为建筑行业新兴的施工工艺正逐步广泛推广运用,2016年,我国出台了国务院办公厅的指导意见,以支持大规模开发装配式建筑。目前装配式建筑发展前景良好,应用广泛,介绍了装配式建筑优势、工艺原理及流程和质量控制要点,侧重于概述控制装配式建筑施工质量及建筑施工期间的注意事项。

        [关键词]装配式建筑;工艺流程;质量;控制要点;施工注意事项
        近年来,随着对装配式房屋的优惠措施的推出,政府增加了对装配式房屋的支持,并且在建筑行业中不断出现新的装配式技术和高质量应用案例。装配式建筑处于转型发展的重要阶段,是未来建筑行业市场的重要方向。

        1装配式建筑优势
        装配式建筑可适用于施工现场场地有限、工期要求较高的各类建筑且成品预制构件制作节约资源、工厂化生产质量控制良好,对创建节约型和环保型社会大有裨益,值得推广应用。本文从施工质量、施工人员及技术、施工进度、施工场地4个方面对装配式建筑和传统建筑进行对比(表1)。
表1装配式建筑和传统建筑对比
项目    装配式建筑    传统建筑
施工质量    工厂数控机械加工生产,构件尺寸控制良好,梁、板预拱度控制精确    现场支模浇筑,结构尺寸控制难度大,梁、板尺寸偏差及挠曲变形较大
施工人员及技术
    钢筋、木工作业人员大幅减少,需专业的构件起吊和安装工人    现场各工种施工人员较多,尤其需要大量的钢筋工和木工,部分工种专业性不高
施工进度    大量的构件工厂化生产,不受传统施工工序影响,提高施工进度    受传统施工工序及工艺制约,施工效率受限
施工场地    构件集中工厂化生产,现场钢筋、混凝土及周转材料少,节能环保    现场材料堆放多,需设置专用加工及周转场地,材料浪费较多


2项目基本概况
某小学项目主要由教学楼、科教楼、体艺馆3栋单体建筑组成,项目总建筑面积20541m2,其中教学楼地上5层,建筑高度20.9m,建筑面积8531.98m2;科教楼地上5层,建筑高度21.85m,建筑面积7391.52m2;体艺馆地上2层、地下1层,建筑高度17.6m,建筑面积4617.5m2。项目主体结构采用装配式混凝土框架结构,预制构件为预制梁、预制叠合楼板(楼层板及阳台板)、预制墙板(内隔墙板、夹心保温外墙板)、预制楼梯共4种形式,其他结构采用现浇,本工程预制构件的装配率约为52%。

3工艺原理及流程
装配式建筑预制混凝土构件通过机械吊装定位,然后进行梁与柱、墙与柱、板与梁、板与板与墙结合处结点钢筋绑扎及混凝土浇筑,从而使各预制构件连结成整体。施工工艺流程主要为装配式图纸深化设计、吊装顺序确认、构件生产运输、存放现场构件、放线测量、绑扎柱钢筋、吊装内外墙板、墙柱节点锚固、现浇柱模板安装、内架搭设、叠合梁吊装、梁面筋绑扎、板吊装叠合、预埋管线、叠合板附加筋绑扎、柱、板整体现浇、锚孔封闭。

4质量控制要点
(1)在工厂预制阶段预制构件的质量控制。构件在预制前,派项目施工技术人员根据图纸及设计文件等与生产厂家充分沟通,根据预处理原则,须把控原材料的质量。
(2)运输过程的质量控制。运输预制构件时,应注意在出厂装载过程、运输过程到货卸载和现场安装过程中对构件的保护。运输和储存链必须有合理的设计,包括选择运输车的类型、运输路线、部件放置、保护和到达后的储存。运输期间构件的稳定性是运输过程中须确保的,避免构件破裂等现象。
(3)存放过程的质量控制。存放构件时,地面上不可直接放置构件,须与地面保持一定距离。堆叠构件时,应通过充分组合构件特性来对堆叠的层数加以确定,不得盲目堆叠,以免构件损坏。
(4)安装阶段的质量控制。进入工地的预制构件,首先要检查外观、结构类型和大小偏差。预制柱、预制梁等梁板类的简支构件应是结构质量检验的主要内容。应事先在装配式结构施工过程中设立测量控制点,并应在安装结构部件之前根据图纸仔细审查控制要点。

5装配式预制构件生产、吊运与存放注意事项
5.1生产要求
(1)生产单位须有生产工艺设施、试验条件和健全的质量管理系统,以确保产品的质量。
(2)在生产预制构件之前,应制订生产方案,生产计划和工艺、模板生产方案和计划、控制技术质量策略、最终产品的储存、运输和保障方案等内容。
(3)在对预制构件和部件进行核查后,宜在表面作出标记,并由工厂提供质量证明文件。

5.2吊运要求
(1)构件运输应充分考虑道路障碍,如限制高度、重量和宽度。
(2)运输卡车最好配备一个低底盘牵引车,并配有专用部件。
(3)运输支架、车板和预制件之间应支撑柔性材料,运输过程中应妥善采取成品保护措施,避免损坏。

5.3存放要求
(1)预制构件选择坚固和排水良好的存放地点,实行分区管理并做好电子台账。
(2)在起重机的工作范围内应根据构件类型、施工的解除顺序等确定储存地点。
(3)平放细长构件,如预制柱和梁等,且底部支撑至少使用2条垫木。
(4)构件水平分层存放时,每垛堆放数量及堆垛之间设置的通道应符合要求。
(5)应使用专用支架安装或拧紧构件,牢固固定以防止倾斜。

6预制构件安装注意事项
(1)预制构件运输到施工场地后应存放在塔式起重机作业半径以内,安装条件成熟后可直接从运输车上起吊安装,避免二次倒运吊装对构件造成损伤。起吊前对吊装工人及信号工进行技术交底,吊装过程中严控构件行进位置,杜绝碰撞损伤。
(2)每层预制构件吊装前严格复核控制轴线及水准点,对构件装配边线位置和标高位置进行测量,每个预制构件至少包含2个控制点,选择相应的支撑构件是以预留缝隙高度的设计为依据,构件装配标高需通过垫块高度的控制进行调整。外墙板垫块放置在墙板混凝土底部,长度小于或等于4m的墙板应至少放置2组垫块,4~6m长墙板应放置不少于3组垫块,大于6m长墙板应放置不少于4组垫块。以最小数量的垫块作为每组垫块组合,墙板下水电预留孔洞口尽可能避开放置位置。放置墙板后,须使用至少2个支撑暂时固定每个墙板。锚定后,旋转支架会同时调整元件的垂直度,并在检查和修正时使用垂直线,确保墙板垂直度误差在允许范围内,微调时需时刻注意丝杆长度,防止过调脱空。
如果构件较长,预制叠层梁采用钢梁吊装平整支架。如果叠层梁的两端有暗柱或柱,注意在起初梁提升过程中在梁的底部位置绑扎柱钢筋,否则无法固定梁的位置。在分层预制钢筋的纵向和腹杆焊接位置上固定,应确保每个吊装点吊装时承受均匀力。在吊装楼梯时,要用2组2根长度相等的钢索,慢慢吊起4个点,在2根吊钉上分别固定楼梯梯段底部的2根长钢索。
为确保正确安装楼梯,须使升降空间保留在梯段两端和两侧,并在安装期间调整安装空间大小。混凝土浇筑楼梯安装过程中使用楼板时,混凝土先不浇筑在楼梯梯段的安装位置,而应与顶部楼板一同浇筑,为调整楼梯位置以方便安装下层楼梯(图1)。

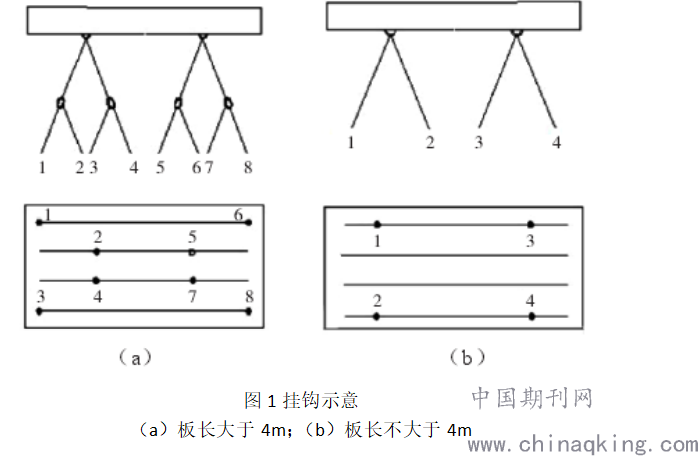

图1挂钩示意

(a)板长大于4m;(b)板长不大于4m

(3)预制构件连接采用墙插筋及浆锚搭接等方式连接,预制构件安装完成后及时安装锚固钢筋。首先检查预制构件上预留螺栓孔的规格、位置、数量和深度,当孔内有杂物时应清理干净。安装前应检查锚筋长度,安装过程中随时量测锚筋外露长度,确保安装质量。

7预制构件成品保护注意事项

预制构件在现场安装好后需加强成品保护,防止在其他工序施工过程中,对预制构件产生污染甚至破坏。预制楼梯表面光滑,棱角分明,是需特别保护的对象。

结束语:
通过对装配式建筑施工质量控制要点与施工注意事项的研究分析,对装配式建筑施工质量控制措施进行总结,使装配式建筑施工质量有效提高,值得借鉴推广。

参考文献:
[1]苏杨月.装配式建筑建造过程质量问题及改进机制研究[D].济南:山东建筑大学,2017.
[2]吴晓涛.装配式建筑施工技术及质量管理探析[J].科技创新与应用,2020(22):181–182.
[3]丁建为.高层装配整体式剪力墙结构设计与质量控制研究[J].铁道建筑技术,2019(8):29–34.
[4]万鑫.装配式建筑施工管理技术措施[J].四川水泥,2020(7):170–171.
[5]王庆龙.装配式混凝土建筑结构施工技术要点与研究[J].绿色环保建材,2020(7):110–111.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
