卢大印 金宇峰
江南造船(集团)有限责任公司
摘要:本文旨在研究超大型全冷式液化气船(以下简称“VLGC”)船总组阶段液罐支撑座及限位装置施工安装,并就其支撑座在安装过程中精度控制要点进行研究,保证液罐支撑座与主船体连接满足安装精度要求,形成规范化、流程化的作业标准。
关键词 VLGC 支撑座及限位装置 控制要点
1.项目研究背景
由于航运经济性方面的需求,使得中长距离干线运输中液化气船船型大型化订单供不应求,超大型全冷式液化气船在造船市场上极为火爆,VLGC系列属于高技术、高附加值船型,我厂作为国内一家历史悠久的造船厂,通过多年以来的产品经营积淀,突破完成了超大型VLGC全冷式液化石油气运输船的自主研发、设计的转型及后续升级工作,作为我厂的拳头产品,VLGC产品已充分得到市场的认可,也在中高端市场占据一席之地。
2.支撑座及限位装置技术研究
2.1基本介绍

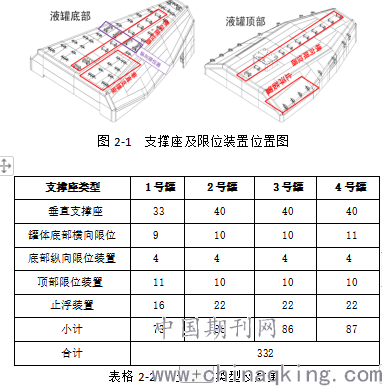

1)液罐上支撑座在1/4罐阶段安装,顶部液罐上分布着纵向限位装置及止浮装置,底部液罐上分布着横向限位装置、纵向限位装置和垂直支撑座,如图1-1所示。支撑座类型及安装位置的数量不但要求其安装精度控制要点、公差要求及控制范围有着相关的要求,而且在作用方面可以起到支撑液罐、防止液罐偏移的目的。
.png)
2.2各类型支撑座的安装精度要求
根据本系列船通过对液罐支撑座、限位装置安装精度控制工艺的研究,对各个类型支撑座有着不同的环氧厚度公差和液货舱支撑座与船体支撑座允许公差要求及规定:
1、垂向支座及止浮装置的环氧厚度公差理论值为15mm,允许偏差为15~30mm,与船体支撑座允许公差允许的左右/前后偏差≤20mm;
2、防横摇支座及防倾支座的环氧公差值理论值为18mm,允许偏差为12~25mm ;
3 底部/顶部防横摇支座与船体支撑座允许的前后偏差≤20m,防倾支座与船体支撑座允许左右偏差≤20mm。
基于对以上数据以及实际情况的参考,总结实际安装中垂直支撑座主要的控制点为面板水平度,其总组及搭载阶段所需的控制范围为±5mm,罐体的限位装置控制点为安装位置,在其总组阶段的控制范围为±5mm。
2.3支撑座及限位装置控制要点
关于本船VLGC液化气船支撑座在安装过程中在其精度方面有着重要的目的和意义,为了更好控制液罐和船体在总组、搭载中合拢吻合程度,在对支撑在安装过程中施工要点加以控制,确保其极高的精度。以下为支撑座精度控制方面要求:
1)垂直支撑座
设计要求:支撑罐体;
控制要点:1、面板水平度 2、安装位置

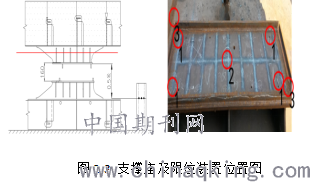

根据标杆上洋冲标记定位垂直支撑座面板高度,参考船体相应位置处支撑座面板水平调整垂直支撑座面板高度,垂直支撑座安装测量点(图2-1):①为水平点,确定水平位置 ,②为中心线,确定支撑座的水平和位置 ,③为两个挡板交点,确定支撑座的艏艉位置。X/Y值的控制范围为±5mm。
.png)
2)止浮装置
设计要求:在破舱情况下防止液罐浮起。
控制要点:安装位置
止浮装置安装测量点:①②③点(如图2-2)控制面板同面度。X值为±5mm。(Y值:Z值=2:1)
.png)
3)横向限位装置
设计要求:限制液罐左右移动;
横向限位装置分布在液罐底部,控制要点:安装位置
横向限位装置安装测量点:图2-3①为中心线,确定支撑座的位置,②面板板边任意点,确定艏艉位置及面板的垂直度。X/Z值的控制范围为 ±5mm。
.png)
4)纵向限位装置
设计要求:防止液罐前后移动;
纵向限位装置分布在液罐底部,控制要点:安装位置。
限位装置安装测量点(同图2-3):○1为肋检线,确定支撑座的位置,○2为面板板边任意点,确定艏艉位置以及面板的垂直度。
3.4支撑座及限位装置安装施工控制要点
1)在总组场地勘划总段的定位基准地线及底部支座的位置线,同时标注是对应种类的支座,并布置搁墩;并在两个大总段左右两边至少竖四根标杆,满足左右、前后、水平标高基准;
2)底部分段总段预总组结束,测量外底板平整度,根据测量数据进行分析修整。顶部分段保证舱顶板的水平度,校对舱顶中心线、肋位线、直剖线与底线相对应。
3)根据液货舱支撑座布置图划出支撑座位置线及检验线,并敲好洋冲;
4)用全站仪对每个支撑座位置的高低数据并记录,取出基准点,同时利用标杆上的水平标高基准进行复验。根据其利用全站仪测量出来的数据,调整支撑座与面板之间的高度。
5)根据确认后的基准点及参照底部总段支撑座OTS分析情况开始安装支撑座,执行支撑座安装控制要点,装配结束后进行自检及互检工作。
6)焊前交验结束后,按照焊接工艺要求进行。焊接作业结束后,检测人员进行总组焊后精度检查。
3.支撑座实施效果及应用
通过对液罐支撑座安装的精度控制以及制定相关措施,有效地控制了液罐支撑座的安装质量和精度,达到了设计要求和预期目标,我公司先后完成了100多个液罐的安装工作,同时形成了一套较为成熟的支撑座安装流程。在批量化的生产中,充分利用规范化、标准化的操作流程,使得生产在更加高效,极大提升了造船的速度。
4.结束语
VLGC船其液罐支撑座的安装不仅关系分段制造良好,也关系到总段成型精度,我厂通过支撑座精度良好把控,产品突破了高技术、高水平等一系列重要难题,产品品质得到不断的提高,积累了宝贵的安装经验,同时生产效率方面得到了极大的提高。目前我厂同系列升级船型订单继续承接,全力迈向高质量发展道路。
参考文献
[1] 魏莉洁,何志标.船舶建造工艺[M].哈尔滨:哈尔滨工业大学出版社,2010.
[2] 高介祜.船体建造精度管理 [M].北京:中国船舶工业总公司出版,1988.
[3] 王彦,薛鸿祥,朱锦标.大型液化气船建造监控点精度控制[J],造船技术,2017(03).
[4] 郭延松,管悦然,VLGC支承基座设计分析[J].船海工程,2019(02).
