履带吊支撑平台吊装工况下受力分析

发表时间:2021/8/27   来源:《城镇建设》2021年4月4卷10期   作者:黄文选
[导读] 随着中国经济与技术的高速发展,钢结构桥梁在工程建设中应用越来越广泛;
        黄文选
        浙江建业钢构工程有限公司  浙江温州  315000
        摘要:随着中国经济与技术的高速发展,钢结构桥梁在工程建设中应用越来越广泛;吊装工况越来越复杂。以杭乐清湾大桥及接线工程YS07标段钢混结合梁工程吊装时履带吊支撑平台为例,分析工程特点和难点,对选择支撑方法、选择合适履带吊布置站位、平台受力计算,以期为不利地基工况下履带吊站位提供一些参考与借鉴。
        关键词:大型履带吊站位;不利地基分析;最不利吊装工况确定
中图分类号(小五号):TU122      文献标志码:A   文章编号:1000-1980—
        乐清湾大桥及接线工程第07标南塘枢纽位于温州市乐清市清江镇南塘镇钢混结合梁,吊装采用500吨履带吊加超起进行整体吊装。因地质影响需在履带吊站位下方布置钢管桩制作吊装平台。
1占位平台
        1.1 结构形式

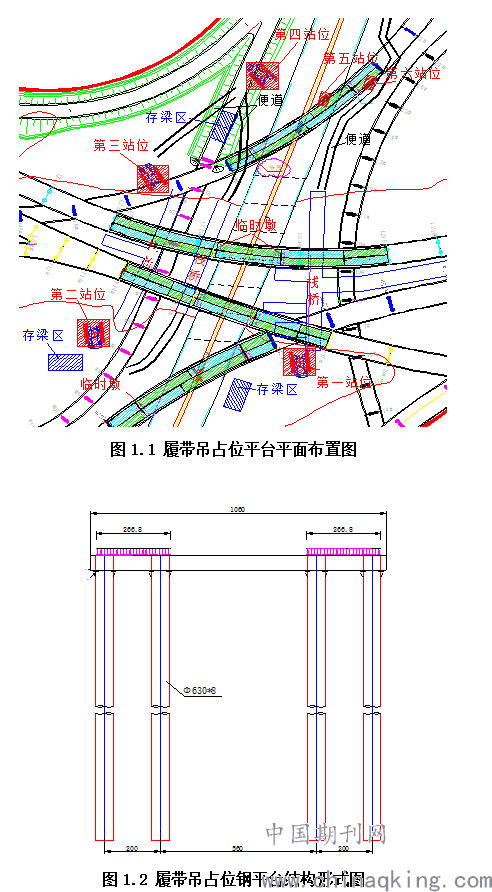

        履带吊占位平台位于南塘枢纽西塘河岸边及施工路基上,占位平台平面布置图见下图1.1,其余1、2、3号占位平台地表为淤泥,采用钢平台形式,结构桩基采用Φ630×8mm钢管,横向承重梁采用双拼工56;纵向分配梁工25a,满铺;具体布置见图1.3。

1.2 地质条件

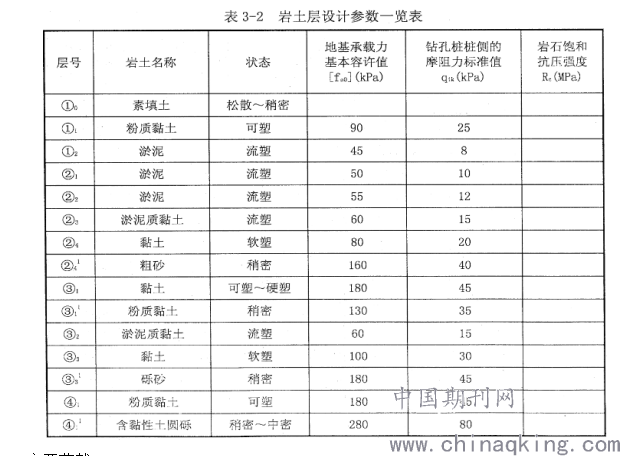

根据查看《乐清湾大桥及接线工程第YS08合同段  地质勘察报告》得出下面地质特性表。

1.3 主要荷载
履带吊占位平台荷载分析
 ⑴单条履带长度9.4m,宽1.2m,履带吊自重。
  F1=4000KN
 ⑵履带吊配重
  F2=2300KN
⑶钢梁最大节段及吊具重量
      F3=620KN
      F=F1+F2+F3=6920KN
1.4 应力分析

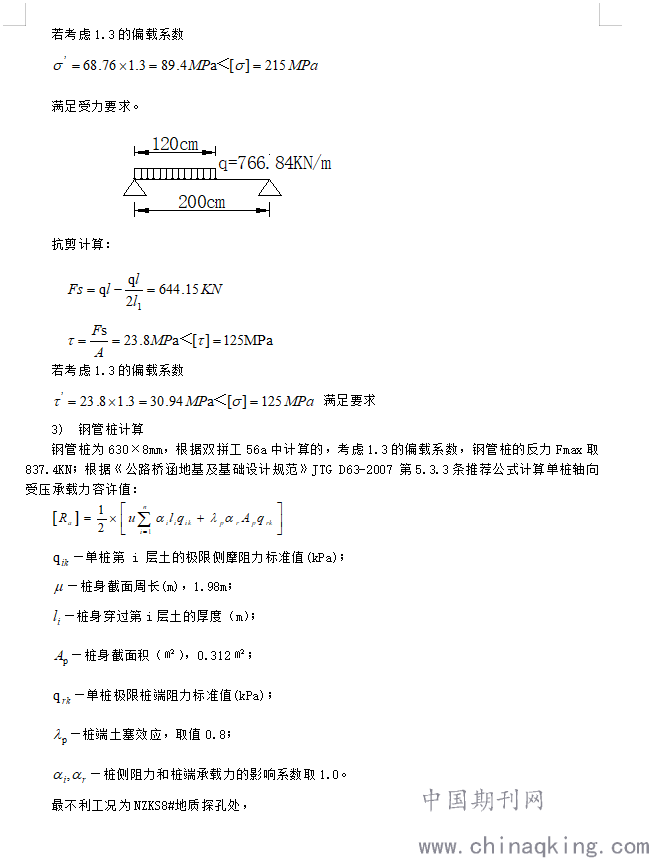

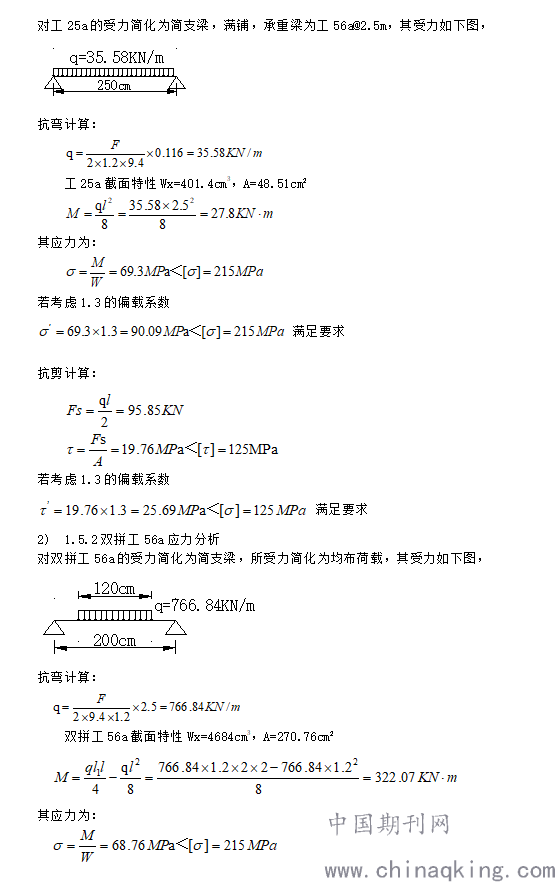

1)工25a应力分析

满足要求,根据计算,现场钢管桩施工进入深度应大于33.5m,设计按34m。
2 结束语
采用大型履带吊吊装的重点是现场场地、地质的踏勘、吊车选用和履带吊下方采用何种支撑形式的确定;地基承载力计算,计算过程重点考虑吊车起吊最大的起重吨位,但只要按有关规范精心制定合理的支撑方案,注意吊装过程中的规范化操作和操作要领,就能确保大型设备的顺利、安全吊装。
[参考文献]
[1] 建筑起重机械安全监督管理规定(建设部令〔2008〕第166号);
[2] 起重机械安全规程(GB/T6067-2010);
[3] 中华人民共和国国家改革和发展委员会.大型设备吊装工程施工工艺标准:SH/T 3515-2003[s].
[4] 中华人民共和国住房和城乡建设部,中国国家标准化管理委员会.建筑施工起重吊装安全技术规范:JGJ 276—20l2
