高层建筑狭窄伸缩缝墙体支模施工技术应用

发表时间:2021/8/27   来源:《城镇建设》2021年11期   作者:张立鹏
[导读] 随着我国城市建设水平的不断提高,高层建筑越来越普遍
        张立鹏
        南阳金新潮特种混凝土制品有限公司  河南 南阳  473000
        摘要:随着我国城市建设水平的不断提高,高层建筑越来越普遍,人们对建筑高度的追求也逐渐增加了建筑的难度。当建筑高度大于或等于50m时,伸缩缝的宽度需要设置在20-30mm。而高层建筑大多是剪力墙结构,施工人员操作空间有限,施工难度大。为了解决窄伸缩缝墙体模板施工中的技术难点,对该工程中模板施工技术的应用进行了深入研究,并总结了可行的伸缩缝墙体模板施工方法,以保证高层建筑工程中狭窄伸缩缝的施工质量。
        关键词:高层建筑;狭窄伸缩缝;墙体支模;施工技术;应用
        1高层建筑伸缩缝施工原则
1.1结构温度收缩问题
高层建筑混凝土在施工过程中,会受到温度变化影响,那么就会出现应力,这对于高层建筑的长度和高度都有着一定的影响。因为高层建筑改革部分的参数并不能够及时确定,而且混凝土自身还具备塑性变形的问题,所以就只能够通过相应措施来进行结果。对于温度影响较为明显的底层、顶层,需要增加钢筋配备。此外,因为端部构架的刚度较大,所以受到温度的影响较大。
1.2高层建筑物之间的伸缩缝问题
对于两个相邻的建筑物,其施工时间可能会有所不同,那么如果是在不同时间进行施工,就需要控制两个建筑物之间的距离。如果是同时施工,就应该根据建筑物自身的要求来对其进行控制,以此来让其满足设计要求。如果是两个建筑物能够拉开距离,其满足最小距离要求,那么两个建筑物的应力就不会重叠,可以对其单独设计,进而来更好的满足地基设计要求。如果是在满足要求的基础上,而且两个建筑还互有联系,那么就可以设计连廊。如果两个建筑的距离较近,就可以设计沉降缝,进而来满足建筑物的独立沉降需求。但是,如果建筑物结构较为复杂,而且地质承载力较大,就可以在两个建筑之间设计伸缩缝,但是必须要保证不同时施工,进而来减少对地基的影响,满足相应设计要求,将这一原则引入到高层建筑狭窄空间伸缩缝墙体支模施工中,就能够达到理想的施工效果。
        2施工技术
2.1狭窄伸缩缝的留设和处理要点
严格控制伸缩缝的留设,承受动力作用的基础结构不留伸缩缝;在底板、顶板位置不留设伸缩缝,在底拱、顶拱位置不留设纵向伸缩缝,墙体上不留设垂直方向的伸缩缝,在剪力与弯矩最大位置或底板与侧墙交接处不留设水平方向的伸缩缝,水平伸缩缝应留设在高出模板表面≥300mm的墙体上。当墙体有孔洞时,伸缩缝和孔洞距离为300mm。拱墙结合处的水平伸缩缝,留设在拱墙接缝线下150~300mm,先拱后墙的施工缝留设在起拱线位置,注意加强伸缩缝的防水措施,工程伸缩缝均外涂防水涂料和砂浆等措施防水。施工缝连接应符合设计要求,框架结构的高层建筑,在伸缩缝处埋设Φ10mm的连接钢筋。连接钢筋的埋入深度和露出长度均应≥钢筋直径的30d,间距≤20cm,通常使用两端半圆形标准弯钩的圆钢筋,带肋钢筋可不设弯钩。在浇筑混凝土前,垂直伸缩缝的处理应在混凝土面上均匀刷一层水泥净浆;水平伸缩缝的处理为在混凝土面上铺一层约20mm厚的胶砂比为1∶2水泥砂浆。
2.2狭窄伸缩缝墙体模板安装
在狭窄伸缩缝墙体模板安装时,可利用塔式起重机吊起钢模板,在伸缩缝外侧用钢模板支设,在伸缩缝两侧用定型模板支设,定型模板之间的距离等于伸缩缝宽度,用对拉螺栓连接固定,定型模板连接在模板结构一侧的框架上,模板主楞、次楞纵横交错布置,吊环连接数量≥2个,主楞用方钢,次楞用钢管,在次楞上固定钢板,钢板上设置螺纹孔。对拉螺栓固定模板的方法是把对拉螺栓的一端插入模板,另一端插入定型模板钢板上的螺纹孔。PVC管设置在定型模板和墙模板之间,用Φ50mm的PVC管安装至对拉螺栓孔外5cm,对拉螺栓穿过PVC管,固定钢模板和对拉螺栓的一端,另一端和剪力墙体另一侧的模板拉结。模板插入到螺栓顶端,连接固定。安装支撑系统扣件,加固对拉螺栓和剪力墙体另一侧的模板,完成墙体支模。
通过定型模板和墙模板对拉的方式,实现墙体支模的定位和固定。墙体支模时根据模板边线安装模板和临时撑柱,再用线锤校正模板的垂直度,用斜撑固定模板。为保证墙体强度满足工程要求,模板下部采用25mm×25mm×3mm角钢,焊接在墙筋上做限位。剪力墙模板上部采用3cm短角钢加固,增加Φ10mm钢筋焊接在短角钢上做撑头,在对拉螺栓的两头焊垫片,外墙对拉螺栓上设置止水板(如图1所示)。为避免墙体第2次浇筑混凝土时接缝处发生夹砂现象,在第2次浇筑混凝土前,先夹紧接缝处下30~50mm的对拉螺栓,在施工接缝处设置钢管斜撑;对施工接缝处严格根据规范要求进行处理,在施工接缝处浇筑和墙面抹灰强度一样的水泥砂浆,水泥砂浆的厚度控制在50~100mm。为防止模板底部漏浆,用1∶3水泥砂浆沿模板线抹宽度为50mm的找平层,在所有模板上涂刷水质隔离剂。绑扎柱、墙、梁模板钢筋,对钢筋做好保护措施。

图1墙模板安装
2.3伸缩缝墙体后浇带模板安装

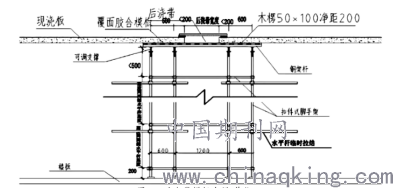

严格按配板图制作并安装模板。支模是上封闭式,不支设梁侧模,在后浇带上设置100mm×100mm清扫口。梁后浇带用钢丝网封堵两侧,模板后浇带用梳子模板封堵两侧。浇筑混凝土硬化后,用手锤砸开两侧混凝土,并清理冲洗干净,用覆面胶合模板封堵严密(如图2所示)。

图2后浇带模板支设(单位:mm)
2.4狭窄伸缩缝支模施工验收
狭窄伸缩缝支模施工验收重点是模板安装的刚度、垂直度、平整度,特别注意轴线位置的偏差。严格按照支模验收的允许偏差控制支模质量(如表1所示),模板安装合格率应≥90%。

表1支模验收允许偏差及检验方法

        结束语
上述工程是高层建筑的狭窄伸缩缝墙体支模施工的典型工程,在狭窄伸缩缝的支模施工中伸缩缝处理问题是技术难点,采用定型模板和墙模板对拉的方式,实现墙模板的定位和固定,施工过程简单可靠,很好地解决了模板移位问题,有效缩短工程工期并节省了施工成本,实现了支模施工技术的可靠性及优化应用。实践证明狭窄伸缩缝墙体支模施工的安全可行,可为同类项目优化伸缩缝墙体支模施工技术应用提供参考,提升建筑行业的施工质量和施工技术。
        参考文献
[1]张庆平.高层建筑狭窄空间伸缩缝墙体支模施工技术探究[J].江西建材,2020(8):192-193.
[2]朱树旺.高层建筑狭窄空间伸缩缝墙体支模施工技术的探析[J].河南建材,2017(3):89-90.
[3]马全丽.高层建筑狭窄空间伸缩缝墙体支模施工技术[J].施工技术,2015,44(S1):526-528.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
