林卓生
身份证号:44528119820615****
摘要:钢筋混凝土结构本质上是指装有钢筋的混凝土制作而成的结构种类,其在运用特性、成本等层面占有优点。在建筑物建筑施工期内,对钢筋混凝土结构的有效运用,能提高工程项目的总体抗压强度,延长工程项目的使用期限。尽管许多建筑工程施工企业已了解到钢筋混凝土结构运用的实际意义,但在施工工艺运用层面欠缺系统化、健全性,据此本文对施工工艺运用关键点做出较深入的分析。
关键词:房屋建筑施工;混凝土;施工技术.
前言:建筑物建筑施工的过程中,科学研究运用钢筋混凝土施工工艺,不但可以提升建筑本身的安全系数和可靠性,另外对建筑本身的施工质量管理方法也拥有十分重要的意义。因此在建筑工程项目的施建设工作现场,一定要采用科学合理的方法合理有效运用钢筋混凝土结构的施工工艺。
1、 钢筋混凝土结构和实际工程施工的归纳
大家常说的钢筋混凝土结构便是使用混凝土和钢筋二者一同产生的一种工程建筑结构,其本身的特性有:十分的牢固,并且经久耐用,其使用性能十分的强,防潮实际效果佳,更拥有可靠性和稳定性。一般状况下,对多层建筑开展建设、水利工程的修建及大中型工程项目的基本建设,在其中使用混凝土施工是不可或缺的。因此,在开展混凝土施工的过程中,建筑物基础建设中钢筋混凝土结构是十分重要的一部分。在建筑工程施工时,受许多要素的影响,可能会导致其产生缝隙。一般相匹配的做法是要求设计方案以施工工艺为立足点,随后将会临时性地沉降缝在房屋建筑的墙等部位开展推出,根据沉降缝,促使房屋建筑分成了很多部分,在预制构件的收拢活动下,一定时间以后,会对有关的一部分进行混凝土浇筑阶段,让每一个结构可以相接,这样就产生了一个总体。
2、钢筋混凝土结构在建筑物施工现场的运用关键点
2.1模板工程项目
2.1.1安装①构建柱模板。实际是将定型组成钢模板贴到在墙壁上,每间距1.0M设定二根无缝钢管与墙面拉接另外预埋穿墙孔。次之,建立框架柱模板。运用规格精确的木方厚附膜建筑模板(50X100)配备成梁帮梁底模板,上端口号选用钢筋做支撑点,下边运用满堂红可管控支撑点钢管脚手架。②搭建混凝土楼板模板。可调整支撑点钢管脚手架与早拆管理体系柱子是此类模板的关键组成,吊顶龙骨采用双无缝钢管。
2.1.2质量管理
严谨的按照自上而下的顺序安装模板,安装过程中应提升模板所处方向的管理,确保其坚固性。在没有拆卸梁的底膜与支撑柱的情况下查验侧模结构一致性,借此机会方法去提高其周转使用率。且在安装施工现场应时刻检验模板的垂直度与轴线,并与有关标准比照,一旦发觉误差应立即调整。对于钢筋混凝土梁、板结构,当其跨距>2m时模板该起拱,防止因为拱度较小而导致基础梁产生松弛情况。
2.1.3拆卸
当明确混凝土抗压强度合乎相关规定时即可拆板,且在拆板过程中应提升混凝土表面及边角结构一致性的维护保养。
2.2钢筋工程项目
2.2.1加工和电焊焊接
钢筋生产加工关键包含调自、切断、弯折三个工艺流程。钢筋电焊焊接有电弧焊接与对接焊两种种类,焊接的高宽比应>0.25d(d为钢筋内径),总宽>0.7d,在生产加工与电焊焊接过程中均要确保钢筋平面图的丝滑性,不能有裂痕。制造厂应根据钢筋内径挑选与之相符合的供应方法。比如,对于内径<11mm钢筋挑选圆盘钢筋供应;内径在12~16mm区段内赋值时,提议采用“U”状折起来供应;内径>16mm运用6~12m条形钢筋供应方式。

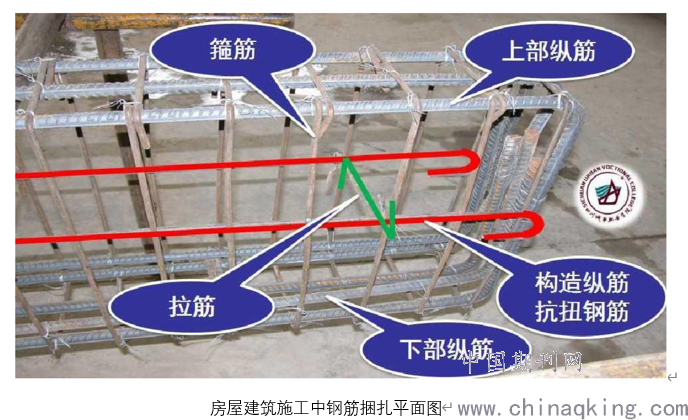

2.2.2捆扎和安装
①设置钢筋捆缚的交叉式结构点,一定要确保绑扎的坚固性,除开接近外场的二行钢筋外钢筋网橡胶板必须总体扎紧,并确保钢筋结构在外力的作用下方向不产生偏移。次之,对于处在双重承受力情况的钢筋,需执行扎紧对策。②对于梁、柱主筋来讲在绑扎与安装过程中,若存有与承受力钢筋交角为90°的状况,则在安装过程中应保证弯勾叠合部位顺沿承受力钢筋方位分开。③开展连接头捆扎实际操作。尾端与钢筋弯曲部位二者的间隔超过钢筋内径的10倍多,保证钢筋搭接中心与两边捆缚的坚固性。
2.3混凝土工程项目
2.3.1拌和
拌和操作步骤以下:①拌和第一盘。拌和第一盘混凝土过程中,应将适当冷水加入至应搅拌器内,使桶高速空转数分钟直到总体潮湿之后倒净剩下存水。在第一盘混凝土拌和过程中还需对碎石子使用量执行减半措施。②确立原材料投入顺序。在上料初期应严苛按照工程施工设计方案的配制方法开展配备与称重,加料顺序为“砂砾石→混凝土→砂”,另外添加适量水与减水剂水溶液(留意去除水溶液内的水分)。③开展出料。一般状况下将混凝土拌和时间操纵在2min上下。当粗骨料外界结构被水泥砂浆总体包囊且水泥砂浆外界裹满水时,则表示混凝土结构外界合乎相关规范。
2.3.2浇筑与检测
混凝土浇筑过程中,一般会分柱、梁开展2次浇筑工艺流程,浇筑过程中需从高空倾落,已有高宽比应操纵在两米内,选用以上对策做到降低或避开出现混凝土结构分层次离析状况。竖向浇筑阶段中浇筑混凝土高宽比小于3M,防止发生斜槽、溜管等开料状况。柱浇筑提议运用分层次浇筑法开展,而且每一次的浇筑高宽比应<0.5m(钢筋密部位提升振捣力度)。在浇筑混凝土过程中应提升品质管控与操纵,保证工艺流程分配的合理化、对接的紧密性,严苛按照有关标准分层次浇筑,从而从源头上确保混凝土建筑施工品质。若浇筑过程中发觉有产品质量问题,应立即返修解决。
2.3.3保养
混凝土体浇筑工艺流程过后便进到保养阶段,洒水是最常见的保养方式。洒水保养国际标准时间是28d,抗压强度约为60.0%,时间长短>7d,每日洒水次数以部位混介物潮湿情况为宜。若检验到建筑物工程项目当地温度约15℃时,每日洒水频次在2~4次。
3、混凝土工程项目
3.1剪力墙混凝土浇筑
在开展浇筑阶段以前,根据混凝土配合比的混合砂浆对柱底端开展接浆的处理。对超出2m的柱,应当在两米的地方开展捣孔眼的设定。在柱顶的地区,一旦梁的一部分因为梁主筋在柱顶地区出现交叉,导致混凝土浇筑开料不畅顺,将浇筑振捣力度孔眼在梁下边500mm开展设定,还可以将梁护栏板钢筋捆扎在剪力墙混凝土浇筑下层面。在对混凝土开展浇筑时,无论是配料,或是振捣力度,都应当分层次,在配料的过程中,将高宽比开展500mm之内的有效操纵。实际的方式有一根标杆,应当将标尺用红漆开展标识,有关的工作人员开展精确测量标杆,一层振完以后,随后下一层。
3.2梁、板混凝土浇筑
在建筑施工之中,梁、板混凝土的浇筑十分的重要。在工程施工时,应当以施工段为标准,一个施工段中,将梁、板浇筑进行后,沉降缝也不可以留。在开展浇筑过程中,根据“赶浆法”,将混凝土流入由一端开展推动,依据梁高分层次,将粱开展梯层的浇筑,到混凝土楼板的部位时,将板一同浇筑,振捣时插入式用梁。
3.3沉降缝的解决
在工程施工时,对沉降缝的地区,开展混凝土的浇筑过程中,在这里以前,应当对其开展相对应的措施。有的混凝土表层早已发生凝固硬底化后,应当对其表层开展废弃物、混凝土浮浆的清除。更要开展凿毛,应用水对其开展清洗,当然,沉降缝的部位,尤其是周边的弯曲钢筋时,其周边的混凝土应当没有被毁坏。在对混凝土开展浇筑以前,应当将混合砂浆在水准沉降缝中开展铺装。
结束语:钢筋混凝土结构在当代建筑物施工现场早已变成一种关键的结构方式,这类结构一方面能够更好地改善和健全建筑物总体的品质,另一方面还可合理减少安全事故产生的概率,提升建筑结构抗震抗灾防灾减灾的工作能力。可是当今,我国钢筋混凝土结构技术性还需不断完善,因而我们要增加科学研究力度深度,持续提升建筑工程施工的品质及水准。
参考文献:
[1]彭柱.试论房屋建筑施工中钢筋混凝土结构施工技术[J].绿色环保建材,2020(04):160+163.
[2]黄祥.房屋建筑施工中钢筋混凝土结构施工技术探究[J].科学技术创新,2020(12):138-139.
[3]林财兴.钢筋混凝土结构建筑施工技术研究[J].山西建筑,2020,46(08):86-88.
