浅议湿陷性黄土地区地基处理及基础方案比选

发表时间:2021/8/30   来源:《城镇建设》2021年3月第9期   作者:顾凯宏
[导读] 通过在湿陷性黄土场地处理地基的应用实例,
        顾凯宏
        上海航天建筑设计院有限公司,上海,201108
        摘要:通过在湿陷性黄土场地处理地基的应用实例,探讨湿陷性黄土场地采用不同地基处理方式的适用性及经济性。
        关键词:地基处理;湿陷性黄土;挤密桩;灌注桩
1、前言
        根据当前我国湿陷性黄土地基的应用情况来看,此类型地基面临的工程问题主要是在浸水作用或者上部荷载作用下,直接出现不均匀沉降变形现象。这样一来,地基承载力直接受到影响,导致低级遭到破坏。目前处理该地基的主要手段有两种。首先,利用强夯法、换土垫层法、挤密桩法直接对湿陷性黄土地基进行处理,消除其湿陷性。其次,采用静压柱、灌装柱等手段,促使建筑物基础能够直接穿过湿陷性黄土地基区域。本文主要内容以某项建筑工程项目为例,探讨了有关湿陷性黄土地基的处理方式,分析了不同处理手段的经济性及适用性。
2、工程应用
2.1、工程实例
        本工程位于陕西省西安市长安区。总楼层为17层,由地上16层与地下一层构成,层高6.1m,主楼建筑物高度为80.5m。根据该项目建设情况来看,采用框架——剪力墙结构形式。对于项目裙房建设而言,其地下一层的层高与主楼保持一致,但是地上2层总高11m。主要建设手段采用混凝土框架结构。地下车库上方覆土1.5m,层高4.6m,整体采用混凝土框架结构进行建设。有关主楼、裙房、地下车库平面图如下所示。

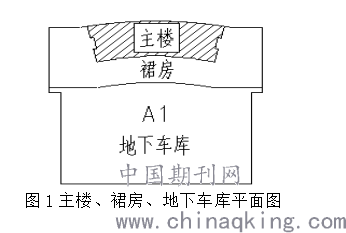

图1主楼、裙房、地下车库平面图
2.2、工程地质特征

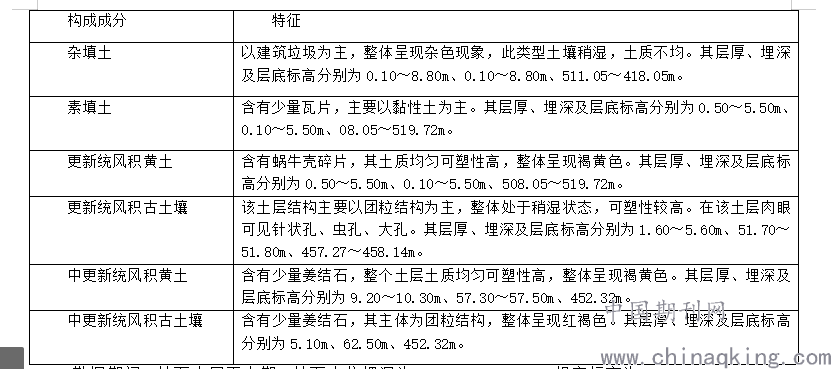

        地勘工作作为项目施工活动前的必要环节,对于整个项目后期建设质量有着十分重要的影响。在该项目当中,地勘结果显示该区域地貌以黄土塬为主,拟建区域地层从上到下分别为第四系全新统填土、更新统风积黄土、古土壤,中更新统风积黄土、古土壤,不同构成成分的特征有所不同,具体情况如下所示。

         勘探期间,地下水属平水期,地下水位埋深为15.20m~23.70m,相应标高为493.98m~499.31m,地下水属潜水类型.
2.3、工程概况
         本工程项目严格按照我国有关部门出台的《湿陷性黄土地区建筑标准》规定开展施工活动,拟建研发大楼属于甲类建筑物,其地下室属于丙类建筑物。根据前期地勘结果显示,研发大楼所在区域的湿陷性土壤类型为非自重湿陷性黄土场地,地下车库区域为自重湿陷性黄土场地。
2.4、地下车库基础方案选取
        地下室柱网8m*8m,地下车库面积约为7812m2(111.6*70),单柱(中柱)最大轴力标准值(恒+活)为2600KN。
        2.4.1、地基处理+筏板基础
        采用地基处理+筏板基础对地下车库地基进行处理时,施工单位需要注意,结合实况选择科学合理的阀板厚度。在该工程当中,其厚度为400mm,针对柱下区域阀板厚度为800mm。柱帽尺寸2.2*2.2m,正负0.000相当于绝对标高516.60m,基础底绝对标高为510.1m。

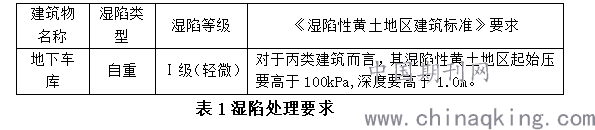

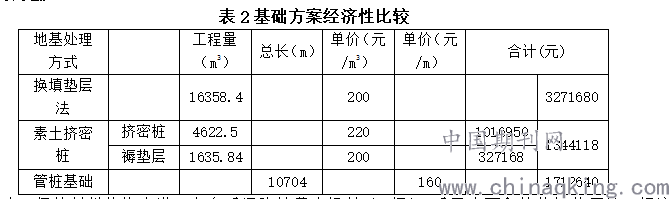

        方案一:采取换填垫层法这一手段,将有关湿陷性黄土区域全部处理,其处理深度要达到2.0m以上。随后使用配合比为2:8灰土垫层开展换填工作。施工单位在此过程中需要注意的是,有关该项目区域的灰土垫层压实系数要高于0.95。如果湿陷性黄土区域的平面范围超出地下室外墙2m。没有经过处理的湿陷性黄土层,其起始压力值要大于100Kpa。在本工程案例当中,有关地基区域承载力特征值为180Kpa,湿陷起始压力值为130kPa,通过验算的得知,本次工程换填土方量为16358.4m3。
        方案二:由于车库荷载较小,挤密桩主要用途是处理黄土的湿陷性,基于此,处理手段选择素土挤密桩,对湿陷性黄土区域进行整片处理。在此过程中需要严格把控挤密桩桩径及布置形式,以便能够满足地基处理需求。在本工程案例当中,挤密桩桩径选择400mm,将其按照等边三角形的方式进行布置,各桩体间距离为0.9m,桩体长度为2.5m,整体桩身压实系数不能低于0.7,经过处理之后的黄土复合地基承载特征值为180Kpa;基础底下铺设200厚2:8灰土褥垫层。平面处理范围每边超出地下室外墙基础外缘2m;根据地基土物理力学指标统计表②黄土含水率22.6%,③古土壤含水率22.3%,④黄土含水率23.5%,均小于24%,有利于成孔,能减少桩孔缩颈。按上述方式,挤密桩总根数14714,合计4622.5m3。灰土垫层方量约为1635.84m3;
2.5、桩承台+筏板基础
    《湿陷性黄土地区建筑标准》(GB50025-2018)的5.7.6:在自重湿陷性黄土场地开展地基处理工作中,需要注意有关单桩竖向承载力的计算,不能将中性点深度、黄土层正侧阻力考虑在内,需要直接将桩侧的负摩阻力扣除。有关中性点深度,要取地基处理区域的自重湿陷性黄土层底面深度,预制桩桩侧平均负摩阻力特征值取15Kpa。
        采用直径为500mm的PHC管桩,选取古土壤为其桩端持力层,整体桩身长度为24m,单桩自身的装基承载力为1000KN,在中柱下方有3桩承台,边柱为2桩承台;按上述方式,管桩总根数446根,总长数10704m。

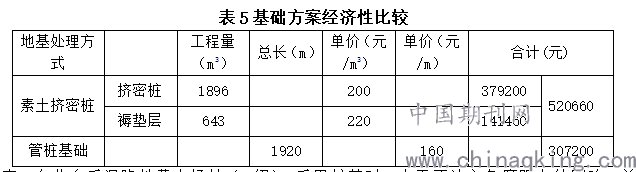

        由上表:仅从材料价格来讲,在自重湿陷性黄土场地(I级),采用大面积的换填垫层法,经济性最差;采用桩基时,由于负摩阻力的影响,单桩承载力特征值有所折减,在湿陷土层较厚时不是最经济;从施工工期来讲,桩基检测需要休止期;对于素土挤密桩,一般要有500厚的预留土层,基坑需要二次开挖,桩孔内平均压实系数检测等,选取方案时可综合比较;本项目选用素土挤密桩+200厚灰土褥垫层。
2.6、主楼基础方案选取
        2.6.1、主楼柱网为8.4*10,单柱(中柱)最大轴力标准值17000KN,剪力墙(单片)下最大轴力标准值12000KN。有关湿陷性处理要求为研发大楼主楼,由于是轻微的非自重湿陷土层,因此在处理过程中,需要将湿陷性黄土地区的基础底面以下附加压力,及该区域的上覆土饱和自重压力相加,高于该区域湿陷性起始压力,将其直接处理到地基压缩层深度。
        由于研发大楼本身主楼荷载力较大,在采用桩筏基础处理过程中,其桩体类型选择直径700mm的灌注桩,桩长39m,整个桩体直接穿透湿陷性黄土层,进入层黄土层,单桩承载力为2600KN,柱下以8/9桩承台为主,筒体剪力墙采用满堂桩布置。

图2桩进入持力层剖面
        2.5.2、裙房柱网为7.8*8.1,8.1*8.1单柱最大轴力标准值1400KN;裙房投影面积约为3000m2
。主楼与裙房间设置抗震缝分成独立的结构单体,此时裙房按湿陷性黄土场地上的丙类建筑。

表4湿陷处理要求
        由地下车库的方案比较可知:裙房的基础方案仅按素土挤密桩与桩基础比较。素土挤密桩处理方案同地下车库;针对于桩基方案而言,施工单位需要严格遵守有关《湿陷性黄土地区建筑标准》,在该工程区域的非自重湿陷性黄土区域,合理开展计算工作。在此过程中需要注意,单桩竖向承载力的计算,需要对黄土层的桩长部分进行考虑,选择饱和状态下的桩体正侧阻力。使用500直径的PHC管桩,桩端持力层选择⑥层古土壤,桩长28m,单桩承载力特征值为1600KN,边柱及中柱下基本为1桩承台;

        由上表:在非自重湿陷性黄土场地(I级),采用桩基时,由于不计入负摩阻力的影响,单桩承载力特征值有所提高,提高桩长能加大单桩承载力特征值,做到一柱一桩,承台截面减小,桩基的经济性更好;
        对于承台,素土挤密桩下的柱帽尺寸2.2*2.2*0.8m,柱帽受拉区配筋率为0.2%,而采用桩基础,基础形式基本为一柱一桩,承台为1*1*1m,配筋率为0.2%。

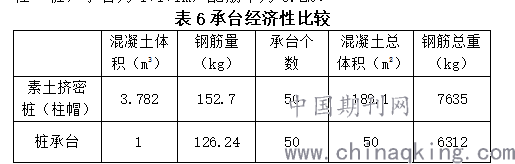

可见桩承台的经济性更好。
        而项目最后,裙房的地基处理未选用桩基础,而是选用素土挤密桩与车库的处理方案统一。
3、结束语
        至此本项目地下车库及裙房采用素土挤密桩地基处理,基础形式采用筏板基础;主楼采用桩筏基础。两种基础形式均能较好得解决黄土湿陷性,也有较好的经济性。
参考文献:
[1]《湿陷性黄土地区建筑标准》(GB50025-2018).
