市政建筑工程地基施工技术要点研究

发表时间:2021/8/30   来源:《城镇建设》2021年3月9期   作者:俞瑞福
[导读] 把握地基施工质量是开展市政建筑工程过程中的关键要点
        俞瑞福
        上海途正建筑劳务有限公司  上海 201799
        摘要:把握地基施工质量是开展市政建筑工程过程中的关键要点,可以说地基结构的稳固性对市政工程的总体施工效果将会产生直接的影响,因此相关施工单位应不断提升对地基施工的重视程度,保证各个施工流程的顺利开展。基于此,本文结合工程项目概况对市政建筑工程地基施工技术展开研究,从地基施工的特点与存在的问题出发,进而对人工开挖技术、换土层技术、振捣加固技术等展开进一步分析与讨论。
        关键词:市政建筑工程;地基;施工技术

        引言:建筑物地基部分的施工是市政建筑工程的基础环节,进而有效发挥市政建筑地基在支撑整体结构方面的重要作用。如果市政建筑物地基部分欠缺稳定性,那么将在很大程度上影响建筑结构的整体安全,进而提升出现风险隐患的概率。因此相关施工人员在开展市政工程建设的时候有必要实施全面的地基加固操作,进而充分保证市政地基施工技术水平可以达到市政工程标准要求,为提升工程整体效果奠定基础。
一、工程概况
本工程是上海超硅半导体有限公司开展的项目,其地址位于中国上海市松江经济开发区,整个工程总用地面积为165126.2m2,建筑占地总面积为51136.26m2。在本工程实际开展的过程中,主要包括办公楼、硅片生产厂房、拉晶厂房、中央动力站、仓库等多个基本设施,同时室外总体工程包括埋地给水管道系统、埋地排水管道系统、埋地雨水管道系统以及其他施工环节。从总体上来看,本工程需要涉及到柴油管线、电气管线、雨污水管线等多种类型的管线,不仅数量多,而且管线之间高低不一,因此在建设过程中不同的管线之间会起到一定的相互制约作用,大大提升了控制标高的难度。与此同时,本次工程的开始时间为2018年10月19日,室外工程结束时间为2019年12月1日,每个阶段的工程时间只有两个星期,因此应在保证质量的基础上有效推动工程进度的稳定推进。此外,本项目场地面积超过16万方,同时有多个承包商在同时施工,因此应保证各个阶段施工承包商之间的有效协调,保证工程的顺利开展。
二、市政建筑工程地基施工的特点
(一)地质条件复杂
结合施工的实际情况来看,市政工程往往面临着地质结构复杂的问题,因此针对不同的地质条件所采用的地基施工技术手段也应有所差异。在上海地区开展地基施工其关键之处在于应满足安全适用、技术先进、经济合理的原则,并充分考虑到施工现场的地质条件。因此,在实际开展市政建筑工程地基施工的过程中,应提升对地质勘测和地基加固的重视程度,同时不断提升相关技术人员的工程建设水平[1]。
(二)受多重因素影响
对于市政建筑工程而言,大多数情况下都会在城区内部进行施工,而地基施工也会同时涉及到土方开挖、地下施工等方面。一方面,多数城市地区地下都会存在电缆、给排水系统、燃气管道等地下公共工程设施,这势必会对工程的地基建设造成一定的影响;另一方面,如果市政建筑工程施工现场在人流量比较大的居民区与交通繁华路段,那么市民出行、城市交通就会对工程建设产生影响。因此在面对这样情况的时候,施工单位应提前与相关单位取得联系,最大限度地避免地下设施影响工程建设,并尽可能地提升现场工程管理水平[2]。
(三)施工条件较差
考虑到市政建筑工程施工的特殊性,在大多数情况下,工程现场都不具备一个良好的施工环境,因此整体的施工条件是比较差的。与此同时,施工单位在开展市政建筑工程地基施工的时候往往需要面临不同的地质条件,加上长时间露天施工,更加加剧了施工环境的恶劣程度。与此同时,为了可以最大限度地减少市政工程建设对周边环境与城市运转的影响,保证在短时间发挥其应有的社会功能,市政建筑工程建设工期一般来说都比较短,留给地基施工的时间更是十分紧张。此外,在居民区、学校、医院附近的建筑工程在噪音、扬尘等环境因素方面会提出更高的要求,以此很大一部分很多工程只能夜间施工,进一步加剧了实践的紧张程度。
三、市政建筑工程地基施工中存在的问题
(一)与施工流程不符
结合现阶段实际的施工情况来看,与施工流程不相符是当前十分突出的一个问题。在开展市政建筑工程地基施工的过程中,往往都需要事先制定一套完整的安全施工工艺流程,其中最为关键的环节就是混凝土砌墙过程。混凝土施工质量将会对整体的地基建设产生直接的影响,进而需要加强对基础钢筋和混凝土建设工作的重视程度,同时完成梁板钢筋的绑扎处理,最大限度地满足安全施工工艺流程之中所规定的内容[3]。但在实际开展地基施工的过程中,很多施工单位都没有对安全工艺流程树立足够的认识,因此也没有按照其中的规定完成地基施工。在这样的情况下,就大大提升了出现垫层质量不达标、围护工作不合理、混凝土浇捣不均匀等问题出现的概率,严重的时候地基质量验收环节也无法达到相关要求,进而对最终的项目质量造成不良影响。
(二)地基塌陷问题
地基塌陷问题是当前市政建筑工程中最为常见的问题之一,在开展地基开挖环节的时候需要先进行开挖基坑,在此过程中应重点加强对土层情况的管理。当土层情况存在不同的时候所采用的施工技术也是不同的;另外还需要做好相应的坡度控制工作,通过合适的支护措施来最大限度地提升整体结构的稳定性,减少出现变形和塌方事故的概率;反之,一旦出现危险情况不仅会对上方建筑造成危险,还会影响周围建筑的安全。
(三)地基缺乏保护
一般来说,在进行市政建筑工程地基施工的时候都需要相应的保护措施,其中最为突出的就是对地下水资源丰富地区的保护。上海处于雨季的时候往往地下水资源会得到明显增加,加上水层较浅,充足的雨水势必会对地基工程施工产生较大的影响。因此在雨季的时候应重点做好现场防水、排水工作。但在实际开展作业的过程中,很多施工单位都没有采取科学的保护措施,进而导致出现了地基进水的情况,这不仅会对施工进度造成严重影响,还会大大降低地基结构的整体质量。所以在开展市政建筑工程地基施工的时候应先做好积水的清理工作,在保证基坑内部无积水的情况下再开展后续的清理和加固工作[4]。
四、市政建筑工程地基施工的技术要点
(一)人工开挖技术
人工开挖技术应该严格按照相应的施工流程实施,具体如下图所示:

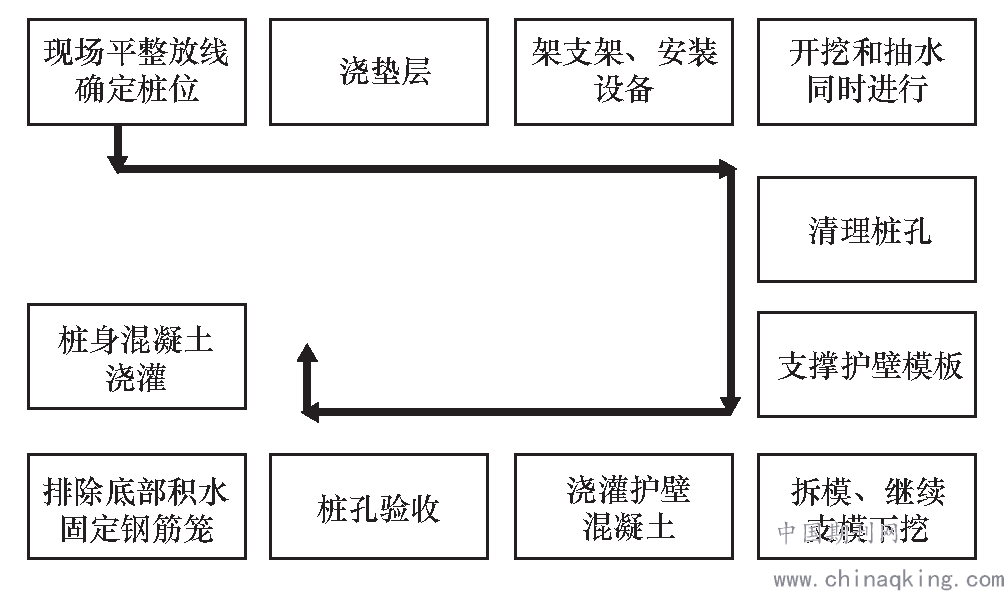

图 1 人工开挖孔桩工艺流程
采用人工开挖技术实施孔桩施工前,需要率先实施成孔工艺试验,同时保持两个数量以上,检查孔桩内壁是否存在涌砂以及土层坍塌等问题,检测混凝土护壁工程是否达到预期效果。同时还需要严格按照桩距开挖顺序实施开挖处理,假如桩距低于两倍桩距且还低于2.5米,需要根据间隔方法实施桩孔开挖。排桩跳挖中的施工净距应该大于4.5米,在针对相邻桩实施开挖施工中,需要等待前面混凝土浇灌强度达到60%后才能正式开始施工。如果选择人工开挖方式,应该按照从上到下的顺序进行施工处理,开挖中如果遇到其中较为坚硬的土层,应该借助锤钎和风镐彻底凿碎土层,假如遇到各种孤石还应该组织专业爆破团队借助爆破方法将其进行破碎处理。为了减少爆破中的坍塌事故,尽量选择小剂量炸药实施多次爆破。在实施人工挖土操作中,应该按照从中间到四周的顺序不断扩展,按照设计桩相关桩径扩大两倍护壁厚度控制截面。而整个护壁长度大概在1000毫米左右,具体状况还需要联系工程现场实际状况进行合理设计。其中首节护壁应该超出地面200毫米左右,同时开展护肩和护臂作业。在结束首节护壁的定位安装后应该额外设置护壁钢筋,增加设置支护壁模板,最后对混凝土进行校准。实施下行护壁施工中,每隔三节护壁都应该对桩中心位置和垂直度进行重新校准。
开始对桩身混凝土实施浇筑施工前,需要针对钢筋笼实施固定处理,钢筋笼安装和制作以及主筋接头应该错开50%,以1.5米为间隔设置劲箍。假如钢筋笼长度超出15米,便需要实施分段制作。将钢筋笼吊装就位后应该实施焊接处理,在正确标高和位置处对钢筋笼实施固定处理。
(二)换土层技术
下面重点介绍两种形式的换土层地基施工技术。第一种是DDC灰土挤密施工技术,选择该种材料实施填土处理,能够合理改善地基湿陷性,提高地基承载力,优化地基质量,从最大程度上控制地基变形问题。DDC灰土挤密通常是借助桩孔内深层强夯工艺,通过螺旋钻在孔内顺利注入灰土分层。夯实成桩工作也需要分层实施,随后通过反复锤击帮助不断扩展桩径。第二种是粉煤灰吹填使用,和其他填土材料相比,粉煤灰材料拥有强大的透水性。选择粉煤灰作为处理材料可以进一步减少填土费用支出,节约工艺成本,同时借助粉煤灰自身强大的透水性可以使吹填土凝固速度进一步加快[5]。在实践操作应用中,应该按照科学比例将淤泥和粉煤灰进行混合吹填,实现均匀吹填处理,不断优化土层固结特征。
(三)孔桩开挖施工技术
在全面开挖地基孔桩时,施工人员应及时测量该项目内部的成孔质量,防止在进行孔桩开挖时其护壁土层发生塌陷或地基内部产生砂土涌出现象。由于孔桩开挖施工带有较强的危险性、风险性,在实际施工时相关人员应用工程项目的前期测试来保证其内部各项数据指标的合理性,切实保障该项工作的整体质量。
在进行孔桩开挖前的测试时,相关人员应依照施工图纸与项目设计图,严格遵照项目建设标准,在确认了孔桩中的各项数据信息后,增强了市政建筑工程建设的可行性。施工人员需利用适宜方法来确认各孔桩间的间隔长度,相邻两个孔桩间的相隔长度要控制在2m左右。在开展正常的孔桩开挖时,针对相邻的开挖孔桩,要保障其整体的混凝土强度达到设计标准的60%。施工人员在固定处理钢筋笼期间,要合理管控钢筋笼内部部位的有效距离,在焊接螺旋类的固定箍筋与主筋期间要科学控制两者间的距离,其实际距离要尽量保持在1.2m左右。钢筋笼在完成吊装处理后,施工人员需对该装置进行全面焊接,通过合理的手段确保其位置与标高的准确性。在进行项目施工期间,项目管理者还需派遣专业人员对该孔桩开挖的全过程实行科学管理,严格控制施工环节中的各项技术指标,在保证孔桩开挖质量的前提下缩减施工工序,促进项目的经济效益。
(四)振捣加固技术
在实际开展市政工程地基施工的过程中,很多大程度上也会受到地质的影响,其中最突出的问题就包括软土地基等。我国很多地区市政建筑工程施工都会存在软土地基的问题,在这样的情况下,土层内部往往土壤松散且含水量较高,进而大大降低了整体地基结构的稳定性。面对这样的问题,相关施工单位有必要提升重视程度,并通过科学的施工技术来有效解决地质结构松散、稳定性不强等问题,实现整体施工质量的进一步提升。其中最为常见的施工技术就是振捣加固施工技术,该技术的实施可以有效改善地层状态,进而为市政工程地基施工提供良好的环境与条件。振捣加固施工技术的主要应用原理是通过相关设备通过振动、挤压的方式来进一步缩小地层中的间隙,进而实现排除地基中积水的目的。结合当前的施工情况来看,强夯法是使用最为频繁的振捣加固技术之一,主要是通过夯锤自由落体的冲击作用来提升土层的密实度和强度,有效满足地基施工的实际要求。强夯法在实施的过程中主要可以体现出操作简单、成本低廉、施工效果良好等方面的优势,因此也得到了各个施工单位的广泛应用。但值得注意的是,强夯法在使用的过程中会产生比较大的噪音,因此在学校、医院以及写字楼附近施工的时候不宜使用这种方法。
(五)水泥桩搅拌技术
通常情况下,水泥搅拌桩施工技术应用于地基深度较浅的市政建筑工程之中,而其中最为常见的技术就是深层搅拌法。该技术手段实施的主要原理是先在地层上钻孔,然后借助专业设备对其进行搅拌与振动。与此同时,应在地层之中注入由水泥浆、石灰粉以及适量添加剂混合而成的固化剂,保证固化剂可以与地层内部的土壤发生一系列反应,进而形成复合土桩,大大提升土壤内部的强度与完整度,达到加强地基的目的。该技术的优势在于可以获得十分良好的强化效果,并可以在短时间内使土层可以达到建筑地基施工的要求。但这这种方法由于需要使用固化剂,因此也在很大程度上提升了整体施工的施工难度和成本。
结语:综上所述,作为市政建筑工程的重要环节,地基施工质量对整个建筑工程的质量和使用寿命都产生了直接的影响,因此在实际施工的过程中应不断提升对地基处理技术的重视程度,保证各个施工工艺流程的顺利进行。与此同时,应不断加强对现场施工环境的调查,进而选择与施工环境相适应的地基处理措施,并加强对整个施工流程的严格监控,最大限度地提升地基施工质量,延长整体市政工程的使用寿命。
参考文献:
[1]冯夏夏.市政建筑工程地基施工技术要点[J].砖瓦,2020(12):187-188.
[2]郑名良,斯佳鹏.市政工程地基基础检测重要性与关键技术探讨[J].四川水泥,2019(10):174.
[3]张乐.市政建筑工程地基施工技术要点分析[J].山西建筑,2019,45(06):52-53.
[4]张锋.建筑工程施工技术及施工管理的研究与应用[J].房地产世界,2021(05):105-106+115.
[5]杨玉忠,刘万利.建筑施工中的地基施工处理技术分析[J].中小企业管理与科技(中旬刊),2021(02):174-175.
