ALC板材在住宅工程中的应用

发表时间:2021/9/3   来源:《建筑实践》2021年第40卷第11期   作者: 刘燎燎 李德新
[导读] 发展装配式建筑是建造方式的重大变革,是推进供给侧结
        刘燎燎 李德新
        中国华西企业股份有限公司   四川 成都   610084
        【摘要】发展装配式建筑是建造方式的重大变革,是推进供给侧结构性改革和新型城镇化发展的重要举措,有利于节约资源能源、减少施工污染、提升劳动生产效率和质量安全水平,有利于促进建筑业与信息化工业化深度融合、培育新产业新动能、推动化解过剩产能。AlC板材正是其中的典型代表之一,它是以粉煤灰、水泥、石灰、砂等为主要原料,内插经防腐处理的钢筋网片,经高温高压蒸汽养护制成。具有定尺生产、安装快速、节能环保等优点 ,是一种性能优越的新型装配建材。文章结合实际工程案例介绍,对ALC板材的施工工艺、部分细部安装节点及质量控制进行总结。
        关键词:蒸压加气混凝土板; 住宅;应用;安装技术
1.工程概况
        某住宅项目位于无锡市滨湖区,总用地面积30898.287平方米,总建筑面积104036平方米,结构形式为剪力墙结构,工程由7栋12层住宅及配套组成。地上外围护墙体运用铝模板一次现浇成型,5~12层采用叠合楼板,2~12层采用预制楼梯,2~12层内围护墙体采用ALC蒸压加气混凝土板材,三板使用率63%。

2.施工特点
①本工程ALC板材安装部位较多且局部不规则,需经现场实测实量后,分别按照部位进行二次排版深化确认方可进行生产加工。
 ②本工程一次结构采用铝模板施工,外围护墙体,过梁、构造柱均为一次现浇而成(叠合板位置下部门洞口过梁以及构造柱无法一次带出除外)。
 ③因本工程为住宅项目,ALC板材采用一次到顶设置,不作竖向连接考虑。
 ④ 因本工程一次结构为免抹灰设计,而ALC墙体需要抹灰,故200mm厚墙体选用175mm企口板材,如图1所示,100mm墙体选用75mm平口板材,经认真分析并结合大量工程实践决定175mm板材采用管卡法连接,75mm板材采用U型卡法连接。
⑤因外围护墙体采用铝模一次现浇而成,采光井处分户防盗墙材料需由阳台经过外架运送至作业面,安全管理难度较大。

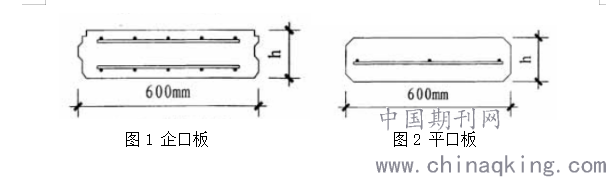

                图1 企口板                       图2 平口板

3.施工准备
①技术准备
    1)对ALC板材安装部位进行深化设计,深化设计充分考虑铝模板、叠合板平立面布置以及现场实际。深化设计包括材料选型、细部构造处理、节点详图、排版设计等,经设计人员签字监理单位、建设单位确认后实施。
   2)项目技术人员编制专项施工方案并进行双交底
②现场准备
1)板材现场运输路线、堆放位置已合理规划;
2)已完主体验收合格,楼层轴网控制线、1000mm标高控制线复核无误;
3)作业人员、板材、管卡、U型卡、嵌缝剂、水泥砂浆、挤浆泵、叉车、平板车、电刨子、冲击钻、切割机、橡皮锤等已经准备就绪。
4.施工工艺
175mm板材施工工艺
弹线放样------设定安装水平控制线和垂直度控制线------板材进场------检查和验收板材------专用管卡安装------涂刷专用粘结剂------板材安装固定------校正微调 -----管卡固定-----填缝剂塞缝------检查修补-----清理报验。

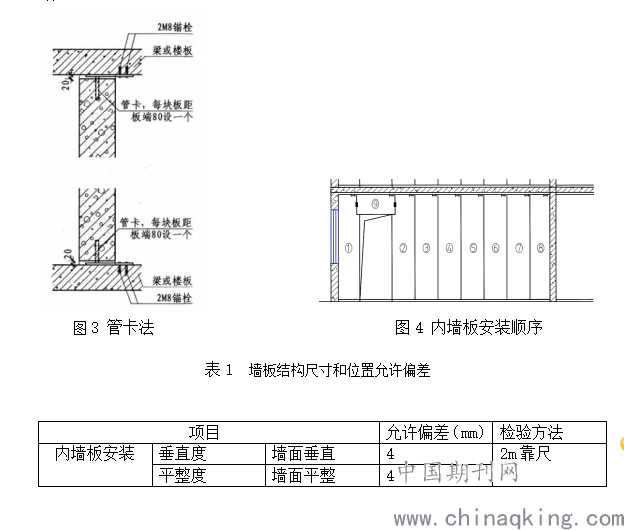

        175mm内墙板安装采用管卡法,如图3所示。管卡与板材在连接过程中,由于操作不当容易对板材产生破坏,安装时,需从一端向另一端顺序进行,板材施工顺序如图4所示。
        安置板材时在第一块板材两端部80mm上下部打入管卡固定板材,板材吊装扶起后,在板材下部翘起板材离上下部结构底20mm为宜,如图2所示,并在板材下端垫入木楔,根据测量人员所提供控制线,调整板材位置,直至将板面调整到正确位置。第一块板材经验收合格涂刷粘结剂后,方可安装第二块板材,第二片板材安装时,利用第一块与第二块板材预留的字母口自然拼接牢靠,墙拼缝宽度应不超过10mm。由第二块板材开始,只在接近下一块板材一侧的上下80mm处安装一个管卡,并用同样的方法进行接板处理。
        当整面墙板材安装完成后,按照表一墙板结构尺寸和位置允许偏差检查其平整度及垂直度,校正复核无误后采用射钉固定管卡以保证与结构有效连接。
墙板拼缝内侧采用专用嵌缝剂进行挤胶处理,拼缝外侧采用100mm宽耐碱玻璃纤维网格布,并压上一道3mm厚抗裂砂浆,防止接缝开裂。底部采用1:3水泥砂浆,上部采用专用弹性嵌缝材料封堵。如图6所示。
        门口上部过梁板现场施工时最后安置,安置时先根据设计图纸的要求在门洞两侧切割出100mm的搭肩口,然后再根据设计图纸的要求设置过梁板。安装放置时取用两只木楔子在拼缝中进行临时固定,在垂直缝中放人一只梯形钢插板,然后取出木楔子用定制粘结剂密实。在门边上尽可能地安装完整板材。有破损的地方修补前用水湿润并及时粘结抗裂砂浆进行修补。


75mm板材施工工艺:
        弹线放样------设定安装水平控制线和垂直度控制线------板材进场------检查和验收板材------U形卡安装于结构------涂刷专用粘结剂------板材安装固定------校正微调 -----U型卡固定-----填缝剂塞缝------检查修补-----清理报验。

        75mm内墙板安装采用U型卡法,如图5所示。安装顺序与管卡法相同,如图7所示
安置板材前根据现场排版在第一块板材与第二块板材拼缝处以及板材中间对应结构上打入U型卡, 板材吊装扶起后,在板材下部翘起板材离上下部结构底20mm为宜,并在板材下端垫入木楔,根据测量人员所提供控制线,调整板材位置,直至将板面调整到正确位置。第一块板材经验收合格并涂刷粘结剂、打入U型卡后,方可安装第二块板材,,墙拼缝宽度应不超过10mm。由第二块板材开始,只在与下一块板材拼缝上下处安装U型卡,并用同样的方法进行接板处理。
        当整面墙板材安装完成后,按照表一墙板结构尺寸和位置允许偏差检查其平整度及垂直度,校正复核无误后固定U型卡以保证与墙体有效连接。
墙板拼缝内侧采用专用嵌缝剂进行挤胶处理,拼缝外侧采用100mm宽耐碱玻璃纤维网格布,并压上一道3mm厚抗裂砂浆,防止接缝开裂。底部采用1:3水泥砂浆,上部采用专用弹性嵌缝材料封堵。其余处理方式与175mm厚板材一致。

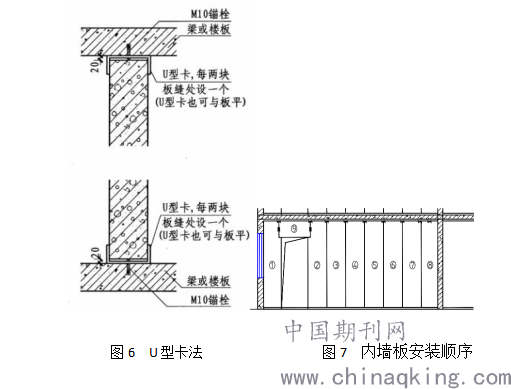

                                 图6  U型卡法                 图7  内墙板安装顺序
其它构造

①在ALC板材上按照设计图纸进行留洞时,应顺延板材的纵向进行切槽,深度应小于
1/3板材厚度;当必须顺延板材的横向进行切槽时,外墙板槽长应小于l/2板宽,槽深应小于20mm,槽宽应小于30mm;内墙板槽深度应小于1/3板厚。线管、线盒、水管等在板材上开槽厚采用细石混凝土加强,填实抹平板材,再在表面挂一道3mm厚抗裂砂浆+耐碱玻纤网,如图8所示

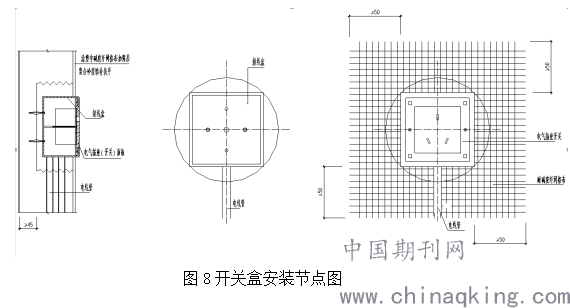

                     图8开关盒安装节点图

②当门洞处一侧为混凝土结构另一侧为ALC墙体时,需用75*75*6角铁加固。
5.其它应注意事项

①板材安装前应确保板材和主体结构之间预留缝隙,并采用柔性连接,满足抗震要求。
②板材安装完毕,板缝中的粘结剂达到设计强度后方可进行二次剔打,剔打时应尽可能避开拼缝,并应使用剔凿专用工具。
③出现丁字与十字墙体时,先安装短方向的墙板,待粘结强度达到设计强度后再安装长方向的墙板。
④整个墙面板安装完成后,应检查墙面安装质量。对超过允许偏差的墙面用钢齿磨板或磨砂板修正。对缺棱掉角的墙板“V”型拼缝处用专用修补料进行修补和嵌缝。
⑤如果由于结构尺寸误差致使墙板模数不合,在安装前需要将相近的板材进行一定宽度的切割,以满足要求。
⑥做好已完工程成品保护,杜绝破坏。
6.结语
ALC板材作为新型建材符合国家建筑节能政策和环保要求,将在我国建筑工程向高效、高质量、低能耗发展中显现出巨大的潜力,本文通过结合工程实践对这一工艺进行阐述,力求后续类似工程提供借鉴。相信随着这一工艺的不断成熟以及绿色、生态、环保理念深入人心,ALC板材将会得到更为广泛的应用。
参考文献:
【1】13J104,蒸压轻质加气混凝土板构造详图集图集【S】.
【2】GB/T 15762-2020,蒸压轻质加气混凝土板构造详图集图集【S】.
