王天龙
四川蓝光金谷环境科技有限公司 四川省 成都 610000
摘要:园林工程中景观水景运用广泛,无论是中式水景还是西式水景,其水景一般都包括水景的池底和池壁结构,同时还有防水层和饰面层,以及水泵和水下灯等设备。在实际施工实践中,水景往往会产生漏水、返碱和烧泵(或灯)几大质量通病,在影响观感和使用功能的同时,也给施工单位和业主带来较高的维修成本。本文从景观水景施工工艺出发,对以上质量通病的防治进行研究,以期提升园林工程的经济效益。
关键词:园林工程;水景;防渗漏;防返碱
1.景观水景施工大样图优化

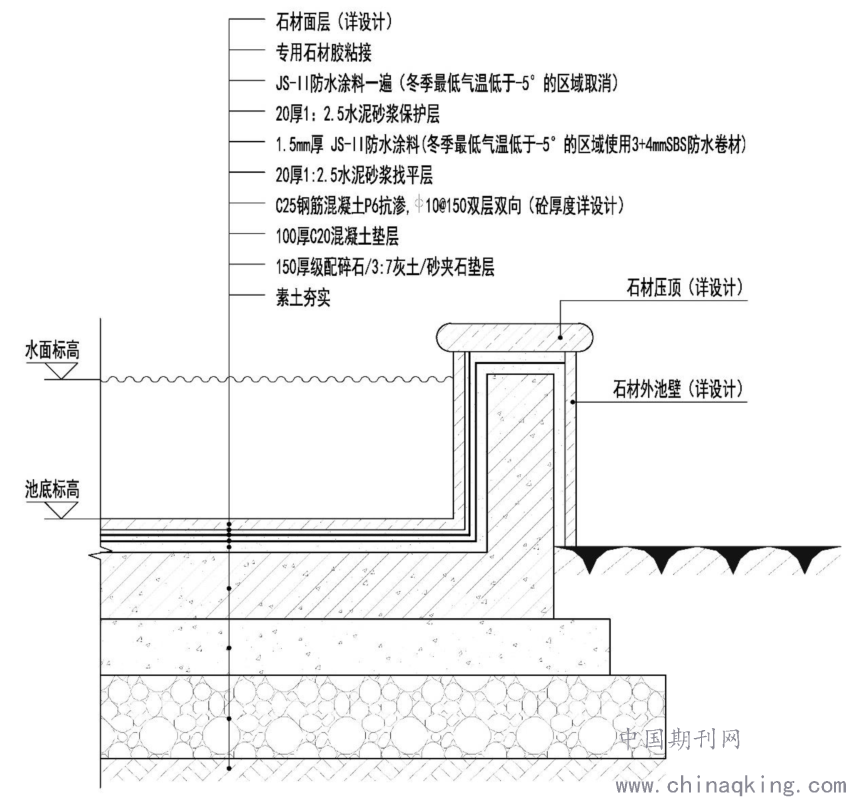

本文景观水景的做法与传统水景做法(国家建筑标准设计图集15J012-1《环境景观--室外工程细部构造》)不同,本工艺在减少池底结构外侧的防水层的同时,使用C25钢筋混凝土带P6抗渗等级,实现了水池结构的防渗漏性能。同时增加了内侧防水保护层表面的一层JS防水界面剂,并使用专用石材胶粘接饰面石材。有效防止返碱。优化后的水景施工大样图如下所示:
2.景观水景施工工艺
在景观水景的施工工艺上,纳入了施工管理节点,目的是保证施工工艺的有效落地。优化后的工艺为:技术交底→基础施工→防水施工→闭水试验→石材粘贴→设备安装→勾缝打磨→清理保护。
2.1技术交底
项目部在施工前由项目技术负责人对班组长和作业工人进行施工图纸、施工工艺、安全文明等进行全面交底,并要求签字确认,保留全套的交底资料存档。
2.2基础施工
(1)测量放线:施工员做基础测量是必须与技术的饰面石材排版图叠合,看是否有排版调整结构的情况,然后进行准确的测量放线。
(2)基础开挖/回填:放线进行基础开挖,机械人工进行配合,不得超挖,开挖完成后进行基槽验收,合格后进行下一步施工;若涉及土方回填,必须满足压实度93%,但一般移交的场地都不能满足压实度要求,因此必须向甲方设计提出做防沉降措施(防沉降措施一般包括:加深基础、打桩+地梁、结构植筋)。
(3)按照图纸标高完成垫层、砖模施工,二次放线后进行钢筋布置和绑扎,钢筋布置和绑扎满足规范要求。
(4)根据设计图纸完成给水、排水、穿线管等管网的预埋,严禁成束预埋;预埋的管口必须临时封堵,避免垃圾进入。
(5)模板支护必须满足设计要求的强度、刚度和稳定性,浇筑过程中动态监测,避免爆模情况出现。
(6)混凝土浇筑:水景混凝土必须一次性整体浇筑完成,必须为C25带P6抗渗混凝土;冬季低温区域根据需求添加早强剂、减水剂等,并采取混凝土防冻措施。
(7)若有嵌入式灯具,必须做精确放线定位后提前预留孔洞,不允许浇筑后打孔。
基础施工中的混凝土浇筑是防渗漏的关键,小型水景一般可以实现池底和池壁混凝土一次性整体浇筑。但大型水景结构无法一次性浇筑完成。这时需要采取以下措施:①支模时若需要使用对穿固定的,应使用带止水片的对穿止水螺杆固定;②拆模后先用水泥砂浆抹平允许范围内的空隙,刷复合防水涂料三遍,再用20mm厚1:2.5 水泥砂浆保护;③若底板、池壁分两次及以上浇筑完成,需要提前在施工缝处做好止水带;④跌水水系长度若超过50米,则要在跌水口分段浇筑,跌水口处上下两级池壁需要做启口搭接,中间填充聚乙烯泡沫板;⑤根据规范要求,钢筋混凝土贮水或水处理构筑物的壁、底板厚度均不宜小于20cm;⑥变形缝应做成贯通式,在同一剖面上连同基础或底板断开;缝处的防水构造应由止水板材、填缝材料和嵌缝材料组成。
大型水景在分段浇筑部位使用中埋式橡胶止水带,施工工艺如下:①橡胶止水带用在变形较大的有沉降变形要求的部位。②按断面环向长度截取止水带,使每个施工缝用一整条止水带,尽量不采取搭接,除材料长度原因外只充许有左右两侧边基上部两个接头,接头搭接长度不小于30cm。③止水带搭接方式可以采用冷粘搭接法和热熔连接法。④变形缝应做成贯通式,在同一剖面上连同基础或底板断开。⑤橡胶止水带在混凝土中的位置应按设计要求的位置及型式固定牢靠。⑥止水带与构建混凝土表面的距离不宜小于止水带埋入混凝土内的长度,当构件的厚度较小时,宜在缝的端部局部加厚,并宜在加厚截面的突缘外侧设置可压缩性板材。⑦止水带下侧混凝土应采用钝铁钩将橡胶止水带轻轻勾起以保证底板橡胶止水带下混凝土振捣密实。⑧填缝材料应采用具有适应变形功能。⑨嵌缝材料应采用具有适应变形功能、与混凝土表面粘结牢固的柔性材料,并具有在环境介质中不老化、不变质的性能。
2.3防水施工
(1)找平层:砼浇筑完成后达到初凝后即可进行找平层施工,找平层需按要求设置坡度,避免后期大量调整;
(2)防水施工:施工前需对基底进行清理,根据设计要求选择防水种类,并按照规范要求完成防水施工;防水做法分为两种:南方一般做法为:1.5mm厚JS-II防水涂料;北方一般做法为:3mm厚改性沥青SBS防水卷材。
2.4闭水试验
(1)防水施工完成后进行闭水试验,闭水试验时间不少于48小时;闭水试验合格后再进行保护层施工,若不合格,需对漏点进行整改,直至实验满足要求;
(2)防水保护层施工完毕后需再进行对基底进行防返碱处理(JS两遍),注意:基底应确保干净、无浮灰、疏松物及油污等杂物;
防水保护层上的防返碱处理是整个水景防返碱的关键,设此层的目的就是隔断下层的水泥,避免返碱。在做防水保护层时,必须考虑饰面石材的预留的粘接层厚度,不得过厚或者过薄。以满足饰面石材的粘接层厚度在5-8mm为宜。这样既节约专用石材胶的材料也能快速施工。在完成防返碱层后,不得再使用含碱材料进行粘接。
2.5饰面石材粘贴
(1)饰面石材铺贴前需对排版图纸进行交底,施工作业严格按照施工排版图进行粘贴;
(2)石材粘贴必须使用专用石材粘接剂进行粘贴,一般使用益胶泥粘贴,不得使用含碱的水泥砂浆;
(3)若涉及干挂做法的,挂件做防腐处理,安装完成后及时灌浆、勾缝进行封闭处理;
(4)为控制反碱和漏水现象,立面石材及压顶铺贴、安装应分别采取“夹胶闭缝”和“压顶夹胶”工艺;
(5)叠水压顶找平,必须采用红外线水平仪或水管进行找平;
(6)采用万能支撑器的,安装前需对池底进行清洗干净后,再安装;
2.6设备安装
(1)水泵安装:水泵品牌、型号符合设计要求;水泵必须按要求架空安装,一般距泵坑底15-20cm。这一步骤是防治烧泵的关键,避免泵坑底的污泥垃圾等进入水泵引起烧泵。水泵的接线必须烫锡,包线绝缘,电缆无破口,严禁缺水空转;
(2)灯具安装:所有水下灯具必须为低压灯,灯具的接线也必须烫锡,包线绝缘,电缆无破口,灯具的变压器放置于水景外干燥的手孔井或配电箱内;
(3)涌泉喷头安装应有足够空间,满足设计效果要求。
2.7勾缝打磨
(1)水景勾缝材料必须采用与石材同色的专用勾缝剂勾缝;
(2)水景所有石材可见面都必须按设计加工(一般为光面);
(3)根据设计效果要求水景石材进行打磨;
2.8清理保护
(1)水景调试前,应先清理完所有的垃圾、泥浆,避免进入循环管道;水景调试完成后,对水景进行全面清洗;
(2)水景清洗完成后对水景采用警示带进行围合保护,禁止任何人在水景内洗手或清洗工具。
3 结束语
园林中的景观水景样式很多,其中以法式水景的是施工难度较大,但随着现代园林设计的不断创新与发展,引入了很多元素到水景中,例如音乐喷泉、光纤水帘、跳泉、造浪池等,在设计更新的同时,施工工艺也在进步,但水景的防渗漏防泛碱等基本功能仍然是施工重点。从施工技术人员的角度来说,要在实践中不断加强自己的专业能力和专业素养,提升自身管理水平。而提高工程的整体质量的关键在于确保各个技术流程的有序开展,确保在园林工程可以科学高效的发挥新技术的优势。
