浅谈钢筋混凝土结构中的后浇带

发表时间:2021/9/6   来源:《科学与技术》2021年第4月第11期   作者:张俊枝
[导读] 随着社会的高速发展,在诸多复杂的实际工程中,大面积的建筑物越来越多,建筑物
       张俊枝
       湖北省缘达化工工程有限公司,湖北 武汉 430074
摘要:随着社会的高速发展,在诸多复杂的实际工程中,大面积的建筑物越来越多,建筑物的面积过大会导致混凝土结构因温度变化而收缩开裂,随着社会高速发现,高层建筑越来越多,在高层建筑中,一般有主楼和裙房,主楼和裙房之间由于荷载不均等原因,会产生沉降差,后浇带作为其中的一个处理措施,在工程中经常用到。
关键词:混凝土收缩开裂;沉降差;后浇带
引言
钢筋混凝土结构设计中常遇到比较长的建筑物,结构应在适当位置设置伸缩缝,钢筋混凝土结构所设置的伸缩缝的最大间距,宜符合表 1要求。若有实际需求,结构的长度超过表格伸缩缝间距,例如建筑物为现浇混凝土框架结构,结构的总长为59米,表格中最大间距为55米,需要设置一个伸缩缝,才能满足要求,但是如果采用了后浇带的施工方法,施工过程中严格按照规范标准并加强养护,此时采用后浇带的施工方法无疑是比较好的选择。
钢筋混凝土结构伸缩缝最大间距(m)表1
结构类别      室内或土中      露天
排架结构      装配式      100      70
框架结构      装配式      75      50
      现浇式      55      35
剪力墙结构      装配式      65      40
      现浇式      45      30
挡土墙、地下室墙壁等类结构      装配式      40      30
      现浇式      30      20
二 后浇带的定义
《混凝土结构工程施工规范》第2.0.10条对后浇带有明确的定义:后浇带是为了适应环境温度变化、混凝土收缩、结构不均匀沉降等因素影响,在梁、板(包括基础底板)、墙等结构中预留的具有一定宽度且经过一定时间后再浇筑的混凝土带。
三 后浇带的分类及设置要求
3.1 后浇带的分类
根据后浇带设置的目的和作用不同,后浇带一般分为两种类别:沉降后浇带和伸缩后浇带。沉降后浇带:高层建筑主楼与裙房的沉降差而设置的后浇施工带;伸缩后浇带:建筑面积过大时,因温度变化,结构的混凝土会收缩开裂,为此而设置的后浇施工带。
3.2 后浇带的设置要求见表2
表2 后浇带的设置要求
后浇带类型    项目    要求      备注
伸缩后浇带    间距    30~40米    《高层建筑混凝土结构技术规程》3.4.13条,12.2.3条,《地下工程防水技术规范》5.2.1条,5.2.2条,5.2.4条
    位置    设在柱距3等分的中间范围,贯通基础、顶板、底板及墙板
    最小宽度    800mm(《地下工程防水技术规范》为700mm)
    混凝土浇灌时间    在后浇带封闭时间宜滞后45d以上(《地下工程防水技术规范》要求42天)
    混凝土强度    应比两侧混凝土提高一级,且宜采用早强、补偿收缩混凝土
    钢筋连接要求    板、墙钢筋应断开并搭接,梁主筋可贯通
沉降后浇带    位置    在主主楼、裙房交接跨的裙房一侧    《建筑地基基础设计规范》8.4.20条
    混凝土浇灌时间    宜根据沉降实测值和计算确定的后期沉降差满足设计要求后,方可进行浇筑
    其他要求      同伸缩后浇带
四 实际工程中后浇带设计实例

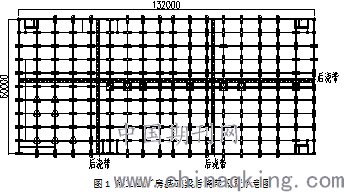

       本工程为一个工业厂房,厂房总长132米,总宽度60米,其中,长度方向设一道伸缩缝,长度和宽度均大于表1的规定。因篇幅有限,本文仅示意基础梁部分的后浇带设置,见图1。基础梁中长度方向132米,设2道后浇带,宽度方向60米,设1道后浇带,后浇带宽度均为800mm。


五 后浇带设计和施工中需要注意的事项
1 后浇带未浇筑前,施工应采取可靠措施,用于加强对各部分结构的约束。为防止梁板形成悬臂造成变形,后浇带在没有浇筑混凝土之前不能将结构的模板和支柱等拆除,保证结构的整体稳定性。
2 后浇带两侧已经浇筑的混凝土表面会有浮浆和杂物,后浇带在没有浇筑混凝土前,应该将这些杂物等打扫清理干净,然后在混凝土上涂刷混凝土界面处理剂或水泥基渗透结晶。
3后浇带中会有很多外露的钢筋,为防止钢筋生锈等,可采用水泥浆对外露钢筋进行保护。
4实际工程设计时,一般要求伸缩后浇带的施工时间为:后浇带两侧混凝土龄期达到60天后,沉降后浇带的施工前应满足两个条件:a、主楼和裙房即主体结构施工完成45天后;b、主楼和裙房的地基变形达到稳定状态。
5 后浇带混凝土的浇筑温度宜低于两侧混凝土的浇筑温度,后浇带浇筑时不能分多次浇筑,也不能再次预留施工缝。后浇带混凝土浇筑完成后,必须第一时间对后浇带的混凝土进行养护,养护条件需满足规范要求,养护的时间不能少于28天。

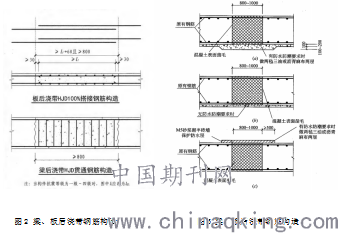

6 楼面梁、板后浇带构造详图2,其中梁后浇带钢筋应贯通留置,板后浇带钢筋应按100%搭接留置。地下部分后浇带的地下室底板、地下室侧墙和基础梁钢筋应贯通,后浇带应采用超前止水构造。



7挡土墙、地下室墙壁、箱型基础及筏板基础中设置后浇带时,后浇带构造做法可参考图3,图中(a)底板(有防水防潮要求时),(b)底板(无防水防潮要求),(c)侧壁及顶部。

结语
混凝土结构后浇带的设置是结构设计和施工中经常出现的,满足功能和规范要求的前提下,能解决设计和施工过程中遇到的很多实际问题。在遵守国家的规范标准等规定的前提下,合理利用后浇带能解决实际的工程问题,保证了很多工程的顺利实施,有利于社会的发展和进步。
参考文献:
[1]混凝土结构工程施工规范(GB50666-2011)[S].北京:中国建筑工业出版社.
[2]高层建筑混凝土结构技术规程(JGJ 3 -2010)[S].北京:中国建筑工业出版社.
[3]混凝土结构施工图平面整体表示方法制图规则和构造详图(16G101-1)[S].中国建筑标准设计研究院.
