机电工程管线穿楼板、墙体施工工艺

发表时间:2021/9/7   来源:《建筑设计管理》2021年3期   作者:薛伟伟
[导读] 机电管线在穿越楼板、墙体、水池等地方时,需要根据不同使用场所、防水、抗震要求

        薛伟伟
        北京创安利市政建设(集团)有限责任公司 100000
        摘要:
        机电管线在穿越楼板、墙体、水池等地方时,需要根据不同使用场所、防水、抗震要求、运行维护等因素,综合选择套管类型和施工工艺。施工企业进行套管施工时,套管选型不规范,工艺标准不明确,施工中过于依赖技术工人的职业素养,运维中仅靠物业公司的管理水平和维护人员的技术能力,难以彻底解决各类机电穿管问题,旨在为机电专业教学、设计、施工、监理、验收、运维等人员提供一套全生命周期解决方案,保证项目的顺利施工和正常运营。
关键词:现场开洞;?预留洞口;?预埋套管;?预埋止水节;?二次浇注;?二次封堵;?全生命周期;
前言:
        随着社会文明的发展,人居环境要求的提高,建筑使用功能的多样化个性化凸显。由卖方市场向买方市场转化,建筑功能越来越复杂,消费者对建筑的安全性、人性化、全生命周期质量的要求也越来越高。行业竞争加剧,相关公司也需要顺势而为,实现从量变到质变的转型,否则很难在下半场的优胜劣汰中保持屹立不倒,实现可持续发展。与消费者生活息息相关的机电管线,出现越来越多的问题,大多是由套管类型和施工工艺的错误造成的。
        1.存在的问题
        1.1设计阶段
        1.1.1设计现状
        审批部门、建设单位、设计单位、施工单位、物业等公司参与其中又相互独立。设计又分为:方案、施工图、装修、专项等设计公司,各设计公司之间相对独立,信息不对称,利益割裂,相互既联系又分离。均站在各自立场考虑问题,前面设计不考虑后面设计面临的问题,难度留给下游,各自为政,相互扯皮、推诿。
        1.1.2方案设计阶段
        该阶段主要是满足建筑功能、造型、政府规定指标、甲方要求等方面。施工图设计、专项设计、施工、运维中可能出现的问题基本不考虑,以满足方案报建、甲方要求、完成设计、收取方案费为最终目标,对机电设备房、机电管井、机电管线走向等基本不考虑,与后期及专项设计单位未进行充分的技术交底,即使有交底会也流于形式。
        1.1.3施工图设计阶段
        甲方、政府部门与方案设计单位交流较多,交流的重点在设计前端;施工阶段、运维阶段可能出现的很多问题基本不考虑,也无综合解决方案。方案报批通过,即刻通知施工图设计单位开始设计;设计单位接到任务后,也未与方案设计单位、甲方、政府部门深入交流,对方案理解不够,仅按照国家及地方规范、标准图集的要求进行设计、报建,差异化和非标内容未进行专项设计;重视土建专业,忽略机电专业,专业之间未协同作业,装修设计也未提前介入,各专业与装修专业之间错漏碰缺严重;除非是重大的设计错误,对其他问题不负责,将问题交由施工单位解决。
        1.2施工阶段
        施工单位中标后,土建先开工,机电人员介入晚,仅少量机电施工人员配合土建预留预埋机电管线、套管、洞口的工作;施工交底时主要是土建专业人员参与,即使有机电技术人员参与,但往往会出现机电施工人员对机电图纸不熟悉,图纸问题没发现,没有解决方案等情况;机电工程采用劳务分包方式,人员素质差异大、不稳定,对图纸、施工规范、验收规范不熟悉;现场预留、预埋的随意性太强,对可能存在的问题无预见性和解决能力,预留、预埋质量很难保证;装修设计介入后,对原功能和布局调整,装修图与各专业图纸对不上,导致现场混乱,后期返工严重;监理单位对施工单位控制力弱,很难实现质量、工期、成本的有效控制。
        1.3运维阶段
        使用单位和业主进驻后,对设计、施工情况一无所知,也缺乏专业知识,随意变更建筑功能、破坏结构主体、随意增加荷载、机电管线随意改变。二次开洞和破坏预埋套管,主体安全、漏水等风险大。物业公司无专业技术人员,无法控制使用单位或业主的行为,也没有能力出具综合解决方案,只能是在使用过程中被动式解决问题;特别是公共建筑,使用单位变更频繁,对原有建筑多次改变,安全问题频发,机电套管问题导致的各类问题已经成为建筑行业通病、成为业主投诉的焦点。据统计,仅漏水一项占了所有投诉量的50%左右,严重影响使用。
        2.解决思路
        建筑全生命周期中存在的各类问题,当前的建设及运管模式不改变,很难彻底解决,需要各职能部门和参与方尽职尽责、齐心协力来共同完成。以项目为中心,各单位提前参与,在设计阶段充分讨论、逐项解决。提出全生命周期的综合解决方案,让所有参与方做到有法可依、有据可查、有的放矢、有标准可用、目标明确、分工合作、共同完成。建议采用EPC模式、利用BIM技术、运用全生命周期管理平台、全生命周期成本控制、全体参与方式解决。
        2.1设计阶段
        在设计阶段,需要参与各方就本项目的功能布局、项目特点、机电管线位置、防水要求、抗震要求、运行维护、全生命周期目标等因素,综合选择套管类型和施工工艺,形成标准做法和严格的质量控制体系,提前传达到各职能部门和参与单位;各司其职,按照统一标准进行设计、施工、监督、验收、管理。把建筑工程的品质要求放在首位,减少使用过程中各类问题的发生,保证人民的生命和财产安全。
        2.2建设阶段
        目前建设工程中,机电管线、套管预留预埋方式主要有三种施工工艺:(1)首先预留洞口、然后埋套管、最后穿管封堵套管与洞口及管道之间的缝隙;(2)首先预埋套管、然后穿管封堵套管与管道之间的缝隙;(3)首先现场开洞、然后安装套管、最后穿管封堵套管与洞口及管道之间的缝隙。

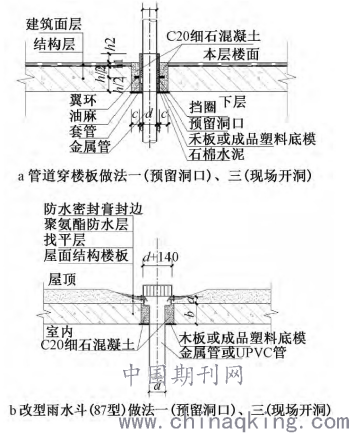

        2.2.1工艺一。首先预留洞口、然后埋套管、最后穿管封堵套管与洞口及管道之间的缝隙,见图1。

                                                         图1工艺一

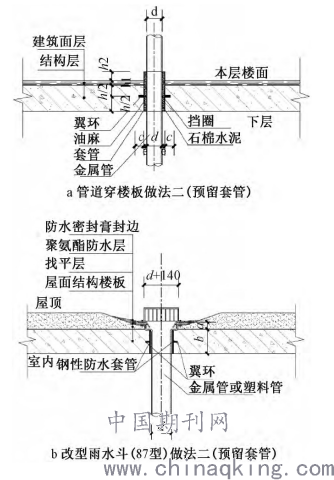

        2.2.2工艺二。首先预埋套管、然后穿管封堵套管与管道之间的缝隙,见图2。

                                                         图2工艺二
        2.2.3工艺三。首先现场开洞、然后预埋套管、最后穿管封堵套管与洞口及管道之间的缝隙,见图1。

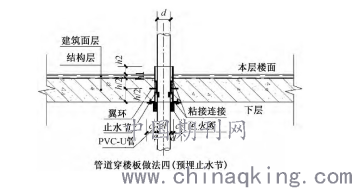

        2.2.4此外,PVC-U塑料管穿楼板的做法(预埋止水节),见图3。

                                                 图3工艺四
        2.3工艺全周期对比

        机电管线、套管预留预埋三种施工工艺全周期的对比分析如表1所示。

结语:
        在建设项目全生命周期的三个阶段需要做好如下工作:在设计阶段,设计图纸必须满足设计规范、标准图集要求,与参与各方提前预见、讨论、落实后期机电管线、套管预留预埋可能存在的问题和综合解决方案,方案的优劣决定了项目成本的70%;在施工阶段,重点是根据设计图纸、施工图集、验收规范、设计确定的解决方案,按照项目的质量、工期、成本管理体系要求,逐项落实前期设定的目标;在运维阶段,物业公司需要熟悉本项目的特点,提前了解本项目机电管线、套管预留预埋可能出现的问题和解决预案,积极解决使用过程中业主反映的各类问题。
参考文献
        [1]?GB50015-2019建筑给水排水设计标准[S].
        [2]?09S302雨水斗选用及安装[S].
        [3]?11S405-4建筑给水塑料管道安装通用详图[S].
        [4]?18R409管道穿墙、屋面套管》[S].
